离心式锅炉给水泵是锅炉给水专业用泵,其特点有( )。
A:对扬程要求不大
B:结构形式均为单级离心泵
C:输送带悬浮物的液体
D:流量随锅炉负荷变化而变化

(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期30天。
在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价;对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6;投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。

第1题,共1个问题
(简答题)事件2中,投标人B的做法是否妥当?并说明理由。
某建设项目的工程费由以下内容构成: (1)主要生产项目1500万元,其中建筑工程费300万元,设备购置费1050万元,安装工程费150万元。 (2)辅助生产项目300万元,其中建筑工程费150万元,设备购置费110万元,安装工程费40万元。 (3)公用工程150万元,其中建筑工程费100万元,设备购置费40万元,安装工程费10万元。 项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费为250万元,基本预备费率为10%,年均投资价格上涨为6%。 项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。 项目固定资产投资预计全部形成固定资产,使用年限为8年,残值率为5%,采用直线法折旧。运营期第1年投入资本金200万元作为流动资金。 项目运营期正常年份的营业收入为1300万元,经营成本为525万元。运营期第1年的营业收入和经营成本均为正常年份的70%,自运营期第2年起进入正常年份。 所得税税率为25%,营业税金及附加为6%。 问题: <1>、列式计算项目的基本预备费和涨价预备费。 <2>、列式计算项目的建设期贷款利息,并完成表1.1建设项目固定资产投资估算表。 <3>、计算项目各年还本付息额,填入表1.2还本付息计划表。 <4>、列式计算项目运营期第1年的总成本费用。 <5>、列式计算项目资本金现金流量分析中运营期第1年的净现金流量。
可用于液下喷射方式扑救大型储油罐火灾的泡沫灭火系统为( )。
A:高倍数泡沫灭火系统
B:中倍数泡沫灭火系统
C:氟蛋白泡沫灭火系统
D:水溶性泡沫灭火系统
某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1、F2、F3、F4表示)对不同方案进行评价,并得到以下结论:A、B、C三个方案中,F1的优劣顺序依次为B、A、C,F2的优劣顺序依次为A、C、B,F3的优劣顺序依次为C、B、A,F4的优劣顺序依次为A、B、C。经进一步研究,专家确定三个方案各功能的评价计分标准均为::最优者得3分,居中者得2分,最差者得1分。 据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。 【问题】 1.将A、B、C三个方案各功能的得分填入下表中。 2.若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0-1评分法确定各功能的权重,并将计算结果填入下表中。 3.已知A、B两方案的价值指数分别为1.127、0.961,在0-1评分法的基础上列式计算C方案的价值指数,并根据价值指数的大小选择最佳设计方案。 4.若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要。采用0-4评分法确定各功能的权重,并将计算结果填入下表中(计算结果保留3位小数)。
以下属于动态评价指标的是()。
A:资本金利润率
B:财务内部收益率
C:财务净现值
D:投资利税率
某工业引进项目,基础数据如下: 1.项目的建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。 2.全套设备拟从国外进口,重量l850吨,装运船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费为l.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为l:6.38,设备的国内运杂费率为2.3%。 3.根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的l0%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。 4.本项目固定资产投资中有2000万元人民币来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按l0%计算,按季计息。基本预备费费率10%,建设期内涨价预备费平均费率为6%。 5.根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。 问题 (1)计算项目设备购置投资。 (2)估算项目固定资产投资额。 (3)使用扩大指标法估算流动资金。 (4)估算该项目的总投资。 (计算结果保留小数点后2位)

我国某沿海城市某建设工程项目承包合同形式为采用工程量清单计价的主体总承包总价合同,其工程量清单某章节中包括如下内容: (1)对安装玻璃幕墙工程之指定分包暂定造价RMB1500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用45000.00元。 (2)对外围土建工程之指定分包暂定造价RMB500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用10000.00元。 (3)总承包单位对设计及供应电梯工程(工程造价约RMB1300000.00元)承包单位的协调及照管的配合费用3000.00元。 (4)总承包单位对安装电梯工程(工程造价约RMB200000.00元)承包单位的协调及照管的配合费用4000.00元。 (5)总承包单位对设计及供应机电系统工程(工程造价约RMB4500000.00元)承包单位的协调及照管的配合费用2000.00元。 (6)总承包单位对安装机电系统工程(工程造价约RMB750000.00元)承包单位的协调及照管的配合费用4000.00元。 (7)总承包单位对市政配套工程(工程造价约RMB1500000.00元)承包单位的协调及照管的配合费用3000.00元。 (8)预留人民币1508000.00元作为暂列金额。 (9)总承包单位临时设施费70000.00元。 (10)依招标方安全施工的要求,总承包单位安全施工增加费10000.00元。 (11)总承包单位环境保护费5000.00元。 问题: 1.工程量清单计价由哪几部分费用组成? 2.根据全国统一工程量清单计价规则,计算上述清单项目中的指定分包金额和总承包服务费。 3.什么是措施项目费及其他项目费?用通用格式列出其他项目清单计价表和措施项目清单计价表。 4.该工程项目招标人要求一项额外的装饰工程,该工程不能以实物量计量和定价。招标人估算该工程需抹灰工约20工日,计600.00元;油漆工约10工日,计350.00元,则这部分工作应如何计价?列出相应的计价表。
某工业项目计算期为l0年,建设期2年,第3年投产,第4年开始达到设计生产能力。建设投资2800万元(不含建设期贷款利息),第l年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况建设期分两年各投入l000万元,余下的500万元在投产年初作为流动资金投入。建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。 该项目固定资产投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。 该项目计算期第3年的经营成本为1500万元、第4年至第10年的经营成本为1800万元。设计生产能力为50万件,销售价格(不含税)54元/件。产品固定成本占年总成本的40%。 问题 1.列式计算固定资产年折旧额及无形资产摊销费,并按答题纸表l.1所列项目填写相应数字。 2.列式计算计算期末固定资产余值。 3.列式计算计算期第3年、第4年、第8年的总成本费用。 4.以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。 (除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数。)

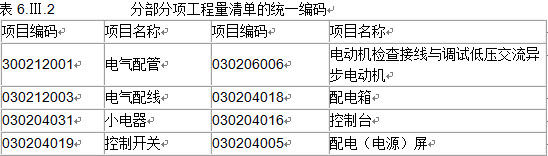

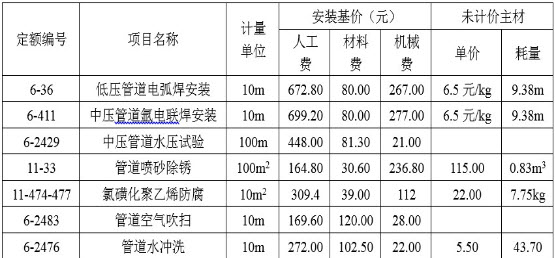

某工程背景资料如下: (1)图6.Ⅱ为某加压泵房工艺管道系统安装的截取图。 (2)假设管道的清单工程量如下: 低压管道Ф325×8管道21m;中压管道Ф219×32管道32m,Ф168×24管道23m,Ф114×16管道7m。 (3)相关分部分项工程量清单统一项目编码见下表: (4)Ф219×32碳钢管道工程的相关定额见下表: 该工程的人工单价为80元/工日,企业管理费和利润分别是人工费的83%和35%。 【问题】 1.按照图6-Ⅱ所示内容,列式计算管道、管件安装项目的清单工程量。 2.按照背景资料(2)、(3)给出的管道工程量和相关分部分项工程量清单统一编码,图6-Ⅱ规定的管道安装技术要求和所示法兰数量,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工程量清单计价规范》(GB50500-2013)规定,编制管道、法兰安装项目的分部分项工程量清单,填入答题纸表6-Ⅱ-1“分部分项工程量清单和单价措施项目与计价表”中。 3.按照背景条件4中的相关定额,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工程量清单计价规范》(GB50500-2013)规定,编制Ф219×32管道(单重147.5kg/m)安装分部分项工程量清单“综合单价分析表”。填入答题纸6-Ⅱ-2中。
二氧化碳灭火系统主要用于( )。
A:固体表面火灾
B:电器设备火灾
C:活泼金屑火灾
D:活泼金属氢化物火灾
某拟建项目有关资料如下: 1.项目工程费用由以下内容构成。 (1)主要生产项目l500万元,其中:建筑工程费300万元,设备购置费l050万元,安装工程费l50万元。 (2)辅助生产项目300万元,其中:建筑工程费150万元,设备购置费ll0万元,安装工程费40万元。 (3)公用工程150万元,其中:建筑工程费100万元,设备购置费40万元,安装工程费10万元。 2.项目建设前期年限为l年,项目建设期第1年完成投资40%,第2年完成投资60%。工程建设其他费用250万元。基本预备费率为10%,年均投资价格上涨率为6%。 3.项目建设期2年,运营期8年。建设期贷款1200万元,贷款年利率为6%,在建设期第l年投入40%,第2年投入60%。贷款在运营期前4年按照等额还本、利息照付的方式偿还。 4.项目固定资产投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。项目运营期第l年投入资本金200万元作为运营期的流动资金。 5.项目运营期正常年份营业收入为1300万元,经营成本为525万元。运营期第1年营业收入和经营成本均为正常年份的70%,第2年起各年营业收入和经营成本达到正常年份水平。 6.项目所得税税率为25%,营业税金及附加税率为6%。 【问题】 1.列式计算项目的基本预备费和涨价预备费。 2.列式计算项目的建设期贷款利息,并完成建设项目固定资产投资估算表。 3.计算项目各年还本付息额,并将数据填人项目还本付息表。 4.列式计算项目运营期第1年的项目总成本费用。 5.列式计算项目资本金现金流量分析中运营期第1年的净现金流量。 (计算结果均保留两位小数)
锅炉的汽、水压力系统及其附属设备安装完毕后,必须进行水压试验,进行水压试验的组成部分有( )。
A:锅筒
B:联箱
C:过热器
D:空气预热器

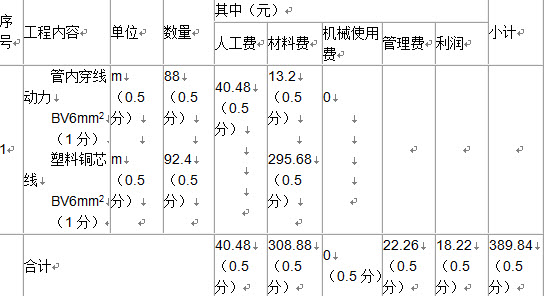

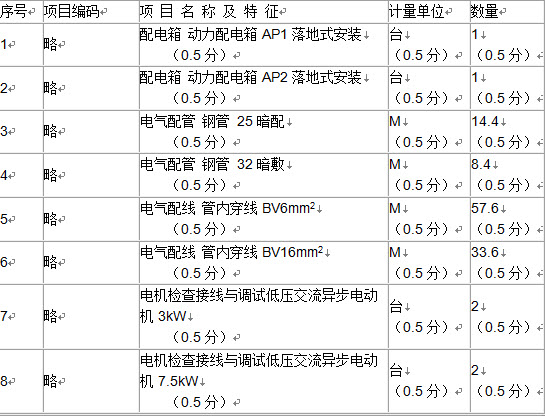

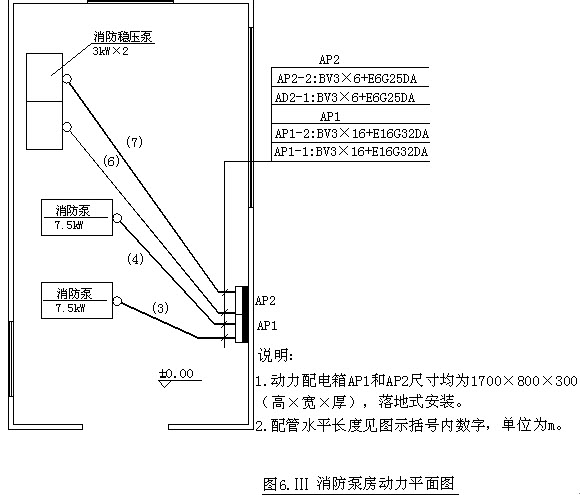

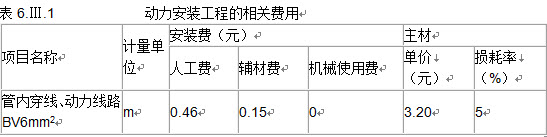

某消防泵房动力安装工程如图6.Ⅲ所示。 1.AP1、AP2为定型动力配电箱,落地式安装,电源由双电源切换箱引来。 2.4台设备基础顶面标高均为0.3m,埋地管标高为-0.1m,其至设备电机的管高出基础顶面0.1m,均连接1根长0.8m同管径的金属软管,导线出管口后的预留长度为1m。配电箱端管口标高0.1m。 3.表6.Ⅲ.1中数据为计算该动力安装工程的相关费用。 管理费和利润分别按人工费的55%和45%计。 4.分部分项工程量清单的统一编码见表6.Ⅲ.2。 问题: 1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单,其中配管配线应列式计算式,并填写表6.Ⅲ.3分部分项工程量清单。 2.假设管内穿线BV6mm2的清单工程量为60m,依据上述相关费用计算该项目的综合单价,并填入表6.Ⅲ.4“分部分项工程量清单综合单价计算表”。 (计算过程和结果均保留两位小数)
常用电光源中,白炽灯和碘钨灯的显着特点是( )。
A:瞬时启动
B:功率因数小于1
C:频闪效应明显
D:耐震性好

某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用,见表5.1。
表5.1分部分项工程项目和单价措施项目费用表

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
1.开工前,业主向承包商支付预付款,包括扣除暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期的后3个月从应付工程款中平均扣回;
2.开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
3.工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
4.其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
5.当分部分项工程工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.5(或1.1)
6.施工期间材料价格上涨幅度在超过基期价格5%及以内的费用由承包商承担,超过5%以上的部分由业主承担;
7.工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
1.第3个月发生合同外零星工作,现在签证费用4万元(含管理费和利润);某分项工程因设计变更增加工程量20%(原清单工程量400m2,综合单价180元/m2)
,增加相应单价措施费用1万元,对工期无影响;
2.第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。

第1题,共1个问题
(简答题)该单项工程签约合同价为多少万元?业主在开工前应支付给承包商的预付款为多少万元?开工后第1个月应支付的安全文明施工费工程款为多少万元?
背景: 某承包商经研究决定参与某工程投标。经造价工程师估价,该工程估算成本为1500万元,其中材料费占60%。拟议高、中、低三个报价方案的利润率分别为10%、7%、4%,根据过去类似工程的投标经验,相应的中标概率分别为0.3、0.、0.9。编制投标文件的费用为5万元。该工程业主在招标文件中明确规定采用固定总价合同。据估计,在施工过程中材料费可能平均上涨3%,其发生的概率为0.4。 问题: 该承包商应按哪个方案投标?相应的报价为多少?
某市政府投资的一建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件: 事件l:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。 事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。 事件3:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标人提交的投标保证金为120万元。 事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表l人,该项目主管部门主要负责人l人组成。 事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。 【问题】 1.说明工程造价咨询企业编制招标控制价的主要依据。 2.指出事件1中招标人行为的不妥之处,并说明理由。 3.说明事件2中招标代理机构在资格预审时还应审查哪些内容。 4.指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。 5.指出事件5中招标人行为的不妥之处,并说明理由
某市政府投资新建一学校,工程内容包括办公楼、教学楼、实验室、体育馆等。招标文件的工程量清单表中,招标人给出了材料暂估价。承发包双方按《建设工程工程量清单计价规范(GB50500--2008)以及《标准施工招标文件》签订了施工承包合同。合同规定,国内《标准施工招标文件》不包括的工程索赔内容,执行FIDIC合同条件的规定。 工程实施过程中,发生了如下事件。 事件l:投标截止日前15天,该市工程造价管理部门发布了人工单价及规费调整的有关文件。 事件2:分部分项工程量清单中,顶棚吊顶的项目特征描述中龙骨规格、中距与设计图纸要求不一致。 事件3:按实际施工图纸施工的挖基础土方工程量与招标人提供的工程量清单表中挖基础土方工程量发生较大的偏差。 事件4:主体结构施工阶段遇到强台风、特大暴雨,造成施工现场部分脚手架倒塌,损坏了部分已完工程、施工现场承发包双方办公用房、施工设备和运到施工现场待安装的一台电梯。事后,承包方及时按照发包方要求清理现场、恢复施工,重建承发包双方现场办公用房。发包方还要求承包方采取措施,确保按原工期完成。 事件5:由于资金原因,发包方取消了原合同中体育馆工程内容,在工程竣工结算时,承包方就发包方取消合同中体育馆工程内容提出补偿管理费和利润的要求,但遭到发包方拒绝。 上述事件发生后,承包方及时对可索赔事件提出了索赔。 【问题】 1.投标人对涉及材料暂估价的分部分项进行投标报价,以及该项目工程价款的调整有哪些规定? 2.根据《建设工程工程量清单计价规范》(GB50500--2008)规定,分别指出对事件l、事件2、事件3应如何处理,并说明理由。 3.事件4中,承包方可提出哪些损失和费用的索赔? 4.事件5中,发包方拒绝承包方补偿要求的做法是否合理?说明理由。
下列关于在安装位置上的检测内容正确的是( )。
A:机器和设备及零件的直线度、平面度和水平度
B:机器和设备及零件的垂直度
C:安装2个或2个以上设备表面间的同轴度及垂直度
D:某一个或几个安装表面与基准线的跳动
背景: 某企业拟建一个市场急需产品的工业项目。建设期1年,运营期6年。项目建成当年投产。当地政府决定扶持该产品生产的启动经费100万元。其他基本数据如下: ⒈建设投资1000万元。预计全部形成固定资产,固定资产使用年限10年,期末残值100万元。投产当年又投入资本金200万元做为运营期的流动资金; ⒉正常年份年营业收入为800万元,经营成本300万元产品营业税及附加税率为6%,所得税率为33%,行业基准收益率10%;基准投资回收期6年; ⒊投产第一年仅达到设计生产能力的80%,预计这一年的营业收入、经营成本和总成本均按正常年份的80%计算。以后各年均达到设计生产能力。 ⒋运营的第4年预计需更新新型自动控制仪表购置投资20万元才能维持以后的正常运营需要,该投资额计入当年总成本。 问题: ⒈编制拟建项目投资现金流量表; ⒉计算项目的静态投资回收期; ⒊计算项目的财务净现值; ⒋计算项目的财务内部收益率; ⒌从财务角度分析拟建项目的可行性。
某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。其他有关资料和基础数据如下: 1.建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率5%,采用直线法折旧。 2.建设投资来源为资本金和贷款。其中贷款本金为l800万元,贷款年利率为6%,按年计息,贷款在2年内均衡投入。 3.在生产运营期前4年按照等额还本付息方式偿还贷款。 4.生产运营期第1年由资本金投入300万元,作为生产运营期间的流动资金。 5.项目生产运营期正常年份营业收入为1500万元,经营成本为680万元。生产运营期第1年营业收入和经营成本均为正常年份的80%,第2年起各年营业收入和经营成本均达到正常年份水平。 6.项目所得税税率为25%,营业税金及附加税率为6%。 【问题】 1.列式计算项目的年折旧额。 2.列式计算项目生产运营期第1年、第2年应偿还的本息额。 3.列式计算项目生产运营期笫1年、第2年的总成本费用。 4.判断项目生产运营期第1年末项目还款资金能否满足约定还款方式要求,并通过列式计算说明理由。 5.列式计算项目正常年份的总投资收益率。 (计算结果均保留两位小数)

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。
该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)
事件2:4月25-26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。

第1题,共1个问题
(简答题)该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
屏蔽泵的种类很多,按工作叶轮的形式可分为( )。
A:单级
B:多级
C:离心式
D:旋涡式
背景资料: 某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构。其上部结构系统如图6-I所示。结构体系中现场预制标准构件和非标准构件的混凝土强度等级、设计控制参考钢筋含量等见表6-I所示: 表6-I现场预制构件一览表 另经查阅国家标准图集,所选用的薄腹屋面梁混凝士用量为3.l1m3/根(厂房中间与两端山墙处屋面梁的混凝土用量相同,仅预埋铁件下同),所选用T型吊车梁混凝土用量,车间两端部为1.13m3/根,其余为1.08m3/根。 【问题】 1.根据上述条件,接《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在答题纸表6-I-1中,列式计算该机修车间上部结构预制混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。 2.利用问题1的计算结果和以下相关数据,按《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的要求,在答题纸6-1-2中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为: (1)预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积<3.5m3,就近插入基础杯口,人材机合计513.71元/m3; (2)预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积<1.2m3,人材机合计402.98元/m3; (3)预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m3,安装高度<12m,人材机合计423.21元/m3; (4)预制混凝土T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3,安装高度<9.5m,人材机合计530.38元/m3; (5)预制混凝土薄腹屋面梁的清单编码为010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13m,人材机合计561.35元/m3; (6)预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6-25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基数按10%计算,利润均以人材机和管理费合计为基数按5%计算。 3利用以下相关数据,在答题纸上表6-I-3中,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为: (1)一般土建分部分项工程费用785000.00元; (2)措施项目费用62800.00元,其中安全文明施工费26500.00元; (3)其他项目费用为屋顶防水专业分包暂估70000.00元; (4)规费以分部分项工程、措施项目、其他项目之和为基数计取,综合费率为5.28%; (5)税率为3.477%。 (注:计算结果保留两位小数即可)

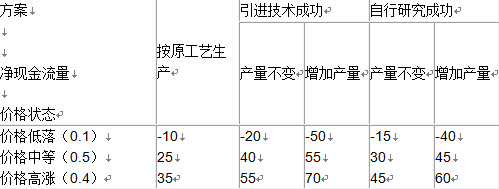

背景:某工厂,由于某项工艺不够好,影响了产品质量,现在计划将该项工艺加以改进。取得新工艺有两条途径: 一是从国外引进成套设备,需投资160万元,估计谈判成功的可能性是0.8。若成功,前2年为投产试运营期,考虑价格因素后预计年净现金流量为30万元,之后再决定是否增产。 二是自行设备改良,需投资100万元,估计成功的可能性是0.6。若成功,前3年为投产试运营期,考虑价格因素后预计年净现金流量为25万元,之后再决定是否增产。 如果自行研究和谈判都失败,则仍采用原工艺进行生产,并保持原产量不变。 根据市场调查预测,今后10年内这种产品跌价的可能性是0.1,保持中等价的可能性是0.5,涨价的可能性是0.4,各状态下的净现金流量见表1。表1各状态下现金流量 单位:万元 <1>、若以今后10年为项目计算期,行业基准收益率为12%,试用决策树法进行决策。
某国有资金投资办公楼建设项目,业主委托某具有相应招标代理和造价咨询资质的招标代理机构编制该项目的招标控制价,并采用公开招标方式进行项目施工招标。 招标投标过程中发生以下事件: 事件1:招标代理人确定的自招标文件出售之日起至停止出售之日止的时间为10个工作日;投标有效期自开始发售招标文件之日起计算,招标文件确定的投标有效期为30天。 事件2:为了加大竞争,以减少可能的围标而导致竞争不足,招标人(业主)要求招标代理人对已根据计价规范、行业主管部门颁发的计价定额、工程量清单、工程造价管理机构发布的造价信息或市场造价信息等资料编制好的招标控制价再下浮10%,并仅公布了招标控制价总价。 事件3:招标人(业主)要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以便减少未来施工过程中的变更,控制工程造价。 事件4:应潜在投标人的请求,招标人组织最具竞争力的一个潜在投标人踏勘项目现场,并在现场口头解答了该潜在投标人提出的疑问。 事件5:评标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。 【问题】 1.指出事件1中的不妥之处,并说明理由。 2.指出事件2中招标人行为的不妥之处,并说明理由。 3.指出事件3中招标人行为的不妥之处,并说明理由。 4.指出事件4中招标人行为的不妥之处,并说明理由。 5.针对事件5,评标委员会应如何处理?

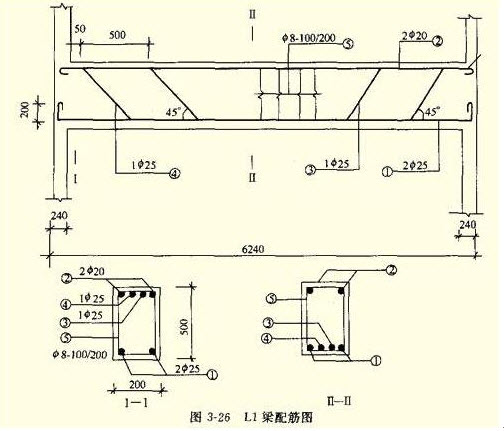

阅读理解: 1、某建筑物采用框架剪力墙结构,在一层共有8根编号为L1的梁,见图3-26。“结构设计总说明”中有如下说明:梁与剪力墙、柱交接处应设箍筋加密区,长度为1.5H(H为梁高)。(钢筋保护层25mm)。试计算各钢筋。 图3-26L1梁配筋图 已知:钢筋总重量按下列各直径的每米重量计算(表3-98)。 表3-98钢筋单位重量 思路与技巧 钢筋端头弯钩的长度=2×6.25×d,箍筋搭接处预留5d。 钢筋搭接处预留的长度分别是40mm,对于平直段的预留长度为5d <1>、计算各钢筋的计算长度、合计的根数和重量。
以下是建设项目评估应该遵循的原则的是()
A:实事求是与客观公正
B:成本效益原则和比较择优原则
C:规范化与系统性的原则
D:动态评估的原则

(其中无形费用为200万元),基本预备费费率为
8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态
投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/价,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。

第1题,共1个问题
(简答题)分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
