出自:机电工程管理与实务

某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道安装、自动控制和绝热工程等。绝热工程为多层结构绝热层,要求用一种绝热材料制品作为绝热层材料。其中最高塔体为42m;最重塔体102吨。合同工期为三个月,合同约定:如果合同工期违约每一天应罚10000元,如每提前一天奖励5000元。 该项目部对承建工程内容进行分析,认真编制了成本计划和施工中的成本控制措施。施工前认真对为各类塔体吊装就位制订了两套塔体吊装方案,A方案采用桅杆式起重机吊装,经测算施工时间需要50日,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;B方案采用两台100吨汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/日·台,经测算现场共需15日,而人工费可降低70%,其他费用可降低60%。并对两种方案的安全风险进行了分析。该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8日完成全部施工任务。 试用因素分析法分析该吊装方案,该项目部应选用哪种方案为宜?
机电工程中电器设备的主要性能包括( )。
A:从电网受电
B:变电压
C:向负载供电
D:将电能转换为机械能
E:改变输电方向
钢结构的高强度大六角头螺栓连接副宜在螺栓终拧完成1h后、24h内完成终拧扭矩检查,可采用的方法是()。
A:扭矩法
B:统计扭断梅花卡头的螺栓数
C:冲击法
D:拉伸法
单台仪表的校准点应在仪表全量程范围内均匀选取,一般不应少于()点。
A:2
B:3
C:4
D:5
在轴承中,推力滑动轴承承受( )载荷
A:径向及轴向
B:径向
C:随力的方向变化
D:轴向
某公司甲总承接了一大型压气站的PC合同,主压缩机为离心式6级压缩机,由蒸汽轮机驱动。由于机体庞大,整机运输较为困难,甲公司计划采用散件运输、现场组装的模式。甲公司向5家(A、B、C、D、E)已通过资质审查的制造商发放了汽轮机一压缩机机组招标邀请。招标文件要求这5家公司在收到招标文件的第8天(既4月16日)12:00前将投标文件密封递交到招标办公室。 A公司以时间过紧为由,回函谢绝了投标。B公司、C公司均按时递交了投标文件;D公司的车辆中途抛锚,4月16日12:45方抵达招标办公室,招标人员拒收D公司的投标文件;E公司在4月15日就递交了投标文件,在4月16日早餐厅里,无意间听到了C公司的投标人员在谈论标价,E公司职员紧急请示了其公司总经理,在16日11:50,向招标办公室递交了密封的标价修改文件。 经过综合评审,最终E公司中标。经过6个月的制造。10月12日机组装车起运。路途中遇特大洪水,冲毁了2公里的道路,车队被迫滞留了8天。10月26日,机组运抵现场。比合同规定的交货期晚了5天,造成甲公司窝工损失56000元,甲公司向E公司提出费用索赔56000元。 甲公司和E公司及监理工程师对设备进行了开箱检查验收。转子组件测量了口环的径向跳动等参数。 12月28日,机组安装完成,进人该工程项目的试运行阶段。甲安装公司在试运行阶段前期做了充分的技术、组织和物资三个方面的准备工作。单机试运完成后,建设单位要求甲公司组织并实施联动试运行,由设计单位编制试运行方案。 联动试运行前进行了检查并确认:(1)已编制了试运行方案和操作规程; (2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。符合要求后进行了设备的联动试运行。

第1题,共5个问题
(简答题)招标人员拒收D公司的投标文件,做法正确吗?说明理由。

第2题,共5个问题
(简答题)E公司在11:50递交标价修改文件的做法是否违规?说明理由。

第3题,共5个问题
(简答题)汽轮机转子装配完后,还要做哪些技术测量。转子组件应有哪些技术证明文件。

第4题,共5个问题
(简答题)按照试运行阶段的分工原则和试运行的条件,指出题目背景中的不要之处并阐述正确的做法。

第5题,共5个问题
(简答题)甲公司向E公司的索赔是否成立?E公司应如何处理?
钨极气体保护焊属于不熔化极气体保护电弧焊,是利用钨极与工件之间的电弧使金属熔化而形成焊缝。钨极在焊接中的功能是()。
A:电极
B:保护气体
C:填充金属
D:保护熔池
具有A级阻燃耐火的电力电缆是()。
A:VV型
B:VV22型
C:YJV型
D:ZANYJFE型

某工业安装项目通过招标,建设单位与土建施工单位和设备安装单位分别签订了施工合同。设备安装时,监理工程师发现土建单位施工的某一设备基础预埋地脚螺栓位置与设备底座相应的尺寸不符,设备安装单位无法将设备安装就位,造成设备安装单位工期延误和费用损失。
经调整,土建单位是按设计单位提供的设备基础图施工的,而建设单位采购的设备是设备的改型产品,基础尺寸与原设计图发生变化。对此,建设单位决定设计变更,按设备的实际尺寸重新预埋地脚螺栓,仍由原土建单位负责施工。土建单位与安装单位均依据合同条款的约定提出了索赔要求。由于基础交付安装单位工期已拖10天,将影响安装单位的后续工程,因此安装公司增加施卫力量和装备赶工,于合同要求日期完工,并向建设单位以据提出赶工索赔。



第1题,共5个问题
(简答题)案例中提出的设计变更属于哪种类型?对工程建设进度、人工时耗费影响应由谁来承担?

第2题,共5个问题
(简答题)说明设计变更的管理程序和规定。

第3题,共5个问题
(简答题)土建单位施工有无过失?应向建设单位提出哪些索赔要求?

第4题,共5个问题
(简答题)阐述安装单位向建设单位索赔的合理性与否。

第5题,共5个问题
(简答题)地脚螺栓孔验收时主要验收哪些内容?
临时用电的用户,对不具备安装计量装置条件的,可按其()计收电费。
A:用电容量、使用时间、市场电价
B:用电容量、使用时间、规定电价
C:最大容量、工作时问、规定电价
D:用电容量、工作时间、市场电价
绝热材料的主要技术性能有( )。
A:最高(低)使用温度
B:绝缘材料的绝缘性能
C:绝热材料的密度
D:绝热材料的机械强度
E:材料的燃烧性能和化学性能
层门与轿门实验时有何要求?
建设工程工程量清单计价规范》(GB.50500-2013)规定,以下事项( )(但不限于)发生,发承包双方应按照合同约定调整合同价款。
A:工程变更
B:项目特征描述不符
C:工程量清单缺项
D:工程量偏差
E:施工单位按期竣工
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件: 事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。 事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。 问题: 1.工程材料进场项目部应如何管理? 2.事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理? 3.事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理? 4.从事件一中说明施工单位甲工程队在领取材料和材料管理中有哪些错误做法?应该怎么做才是正确的? 5.从事件一分析施工单位项目部材料供应部门在钢结构材料领发过程中存在哪些问题?应该怎样纠正?

A公司承接某小区的住宅楼和室外工程的机电安装工程。为尽快完成任务,A公司将小区热力管网工程分包给业主指定的B公司,其管材和阀门由A公司采购。B公司承建的热力管网安装工程于第2年10月完成后,得到业主独家验收顺利通过。A公司承建的总体工程也于第3年1月竣工验收合格。
该工程在使用过程中发生了如下事件:
事件一:第四年冬季供暖时,发现热力管网阀门漏水严重,业主要求A公司对热力管网阀门进行修理,并承担经济费用,但是,A公司以业主直接验收管网工程为由,拒绝维修。
事件二:第六年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的管材,是A公司项目经理通过关系购进的廉价劣质有缝钢管。



第1题,共5个问题
(简答题)该花园小区工程在竣工验收上存在哪些问题?

第2题,共5个问题
(简答题)事件一中A公司的做法是否合适?说明理由。

第3题,共5个问题
(简答题)事件二中供暖工程已过了保修期限,A公司是否应对该质量问题负责?说明理由。

第4题,共5个问题
(简答题)该工程宜采用什么性质的回访?回访计划宜安排在什么时间合适?

第5题,共5个问题
(简答题)简述对管网阀门进货检验的要求。
下列对于人工费分析特点正确的是( )。
A:人工费单价由发包商确定
B:有的按实计算,估点工单价由双方协商确定
C:由项目经理根据实际情况具体掌握奖励
D:人工费单价,由发承包双方协商确定
在安全防范系统调试检测中,不属于探测器调试检测的项目是()。
A:报警器输出电平检测
B:防拆报警功能检测
C:电源线被剪报警检测
D:安全防范盲区检测

A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。B施工单位在投标截止时间前两天已送达了投标文件,在投标截止时间前1小时,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后10分钟才送达标书。按评标程序,具备相应资质的C施工单位中标。
该项目气源由D325×8埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0MPa。C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;完成了电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组织试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的蜗壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和蜗壳遭受浸蚀。由于及时调整了后续工作,未造成项目工期延误。消防设施检测单位对采用共用接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻值为12Ω,在基础槽钢处实测接地电阻值为0.4Ω。由于测试时有不合格项,为此向C单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。



第1题,共5个问题
(简答题)分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。

第2题,共5个问题
(简答题)管道系统试压中有哪些不妥之处?

第3题,共5个问题
(简答题)埋地管道D325×8施工中,有哪些关键工序?

第4题,共5个问题
(简答题)C施工单位处理蜗壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?

第5题,共5个问题
(简答题)分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法?
为社会提供公证数据的产品质量检验机构,必须经()计量行政部门计量认证。
A:省级以上人民政府
B:地级以上人民政府
C:县级以上人民政府
D:市级以上人民政府
目前国内常规主力燃煤电站机组容量为()。
A:50MW
B:125MW
C:300MW(330MW)
D:600MW(660MW)
E:1000MW
在一个发信站和一个或多个收信站之间的一个新的单一或多址载频的初次开通测试称为( )。
A:FLU完全测试
B:ELU存在载频测试
C:ALU简略测试
D:入网验证测试

某安装工程公司承接架空蒸汽管道工程。管道工程由型钢支架工程和管道安装组成。
项目部根据现场实测数据,结合工程所在地的人工、材料、机械台班价格编制了每10吨型钢支架工程的直接工程费单价,经工程所在地综合人工日工资标准测算,每吨型钢支架人工费为1380元,每吨型钢支架工程用各种型钢1.1吨,每吨型钢材料平均单价5600元,其他材料费380元,各种机械台班费400元。
由于管线需用钢管量大,项目部编制了两套管线施工方案。两套方案的计划人工费15万元,计划用钢材500吨,计划价格为7000元/吨。甲方案为买现货,价格为6900元/吨,乙方案为15天后供货,价格为6700元/吨。如按乙方案实行,人工费需增加6000元,机械台班费需增加1.5万元,现场管理费需增加1万元,通过进度分析,甲、乙两方案均不影响工期。
工程进行过程中,发生了以下事件:
事件一:在采购一批管道焊接用的共2吨低合金耐热钢焊条时,施工单位按建设单位指定的合格供应商确定了焊材供应商。施工单位对供应商首次送货的0.5吨焊条进行抽样检测合格。对后两次送货的其余1.5吨焊条均未检测,接收后直接用于焊接。在施焊过程中发现焊缝出现大量延迟裂纹。建设单位与监理工程师对焊条重新进行抽样检测,确认为不合格。为之建设单位要求施工单位承担全部责任,所有用此供应商的焊条进行焊接的管线全部重新组焊。施工单位认为供应商是建设单位指定的,应由建设单位承担责任。
事件二:安装工程公司项目部在工程施工自检时,发现架空蒸气管道坡度、排水装置、放气装置、疏水器安装均不符合规范要求。检查组要求项目部立即整改纠正,采取措施,确保质量、安全、成本目标,按期完成任务。
事件三:建设单位在工程后期组织进行工程质量大检查,对施工单位的一项通过检查验收合格的隐蔽工程进行重新检验,发现不符合质量验收标准。建设单位要求施工单位返工并支付检验费用。



第1题,共5个问题
(简答题)焊条不合格造成焊接质量问题应由谁承担责任?简述理由。

第2题,共5个问题
(简答题)事件二中,安装应达到规范的什么要求?

第3题,共5个问题
(简答题)计算每10吨型钢支架工程的直接工程费单价。

第4题,共5个问题
(简答题)分别计算两套方案所需费用,分析比较项目部决定采用哪种方案?

第5题,共5个问题
(简答题)建设单位是否可以重新对检查合格的隐蔽工程进行检验?隐蔽工程重新检验不符合质量验收标准,建设单位要求施工单位返工并支付检验费用的做法是否合理?均简要说明相关依据的内容。

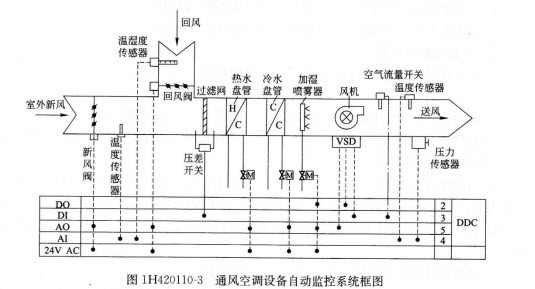

某机电安装公司投标一个30层的商务楼机电工程项目,机电工程范围有:建筑给水排水、建筑电气、通风空调、建筑智能化、消防工程。安装公司依据业主提供的工程量清单,按综合单价法编制了商务楼机电工程施工图预算。因造价合理,安装公司中标并签订合同,合同造价为3200万元。 通风空调设计要求:对风阀的自动调节来控制空调系统的新风量以及送风风量的大小;对水阀的自动调节来控制送风温度(回风温度)达到设定值;对加湿阀的自动调节来控制送风相对湿度(回风相对湿度)达到设定值;对过滤网的压差开关报警信号来判断是否需要清洗或更换过滤网;监控风机故障报警及相应的安全联锁控制;电气联锁以及防冻联锁控制等。 安装公司根据设计院提供的通风空调设备自动监控系统框图(见图1H420110—3),对通风空调设备系统进行了调试检测。 安装公司进场施工时,又收到业主的设计变更图纸,安装公司采用综合单价法对工程量变更情况进行查对,发现分部分项工程量清单中的工程量增幅大于原工程量的20%,安装公司向业主提出了费用调整。在施工过程中,由于某些设计给施工带来困难,安装公司向业主提出修改设计要求,并增加了施工费用。 增加工程量的综合单价应如何调整?
动态工业炉内衬施工完毕后,应()。
A:及时进行烘炉
B:及时组织相关人员验收
C:及时进行下道工序
D:进行无负荷试运转
球形罐焊后整体热处理应在()前进行。
A:与球罐壳体连接的受压件焊缝焊接
B:无损检测完成
C:压力试验
D:气密性试验
根据《一级建造师(机电工程)注册执业工程规模标准》,属于大型工程的有()。
A:5万平方米消防工程
B:1000冷吨空调工程
C:1000公里输油管道
D:年产50吨电炉工程
E:110千伏变电站工程
建立平面控制网的测量方法有()。
A:三角测量法
B:水准测量法
C:导线测量法
D:高程测量法
E:三边测量法
在产品焊接试板的制作要求中,试板的焊接接头经外观检查合格后应( )射线检测合格。
A:10%
B:30%
C:50%
D:100%
机电安装工程单项工程造价为()万元,界定为大型工程。
A:≤l500
B:>1500
C:1200~1500
D:1000~1200
设备交付现场安装前应由()负责与相关单位进行验收。
A:建设单位
B:总承包商
C:监理公司
D:供货商
