大型锤式破碎机宜采用()地脚螺栓。
A:固定
B:活动
C:胀锚
D:粘接
能同时承受很大径向、轴向联合载荷的滚动轴承是( )
A:推力球轴承
B:圆锥滚子轴承
C:调心球轴承
D:圆柱滚子轴承
风管系统的绝热材料应采用不燃或难燃材料,其()应符合设计要求。所用胶粘剂应与其管材材质相匹配,且对人体无害,符合环保要求。
A:材质
B:密度
C:规格
D:形状
E:厚度

达海制药厂机电安装工程项目由A单位实施工程总承包,其与某劳务公司签订了劳务分包合同,约定该劳务公司安排40名农民工做力工,进行基础地基处理和材料搬运工作。进场前进行了安全教育。
地基工程结束后,准备工艺设备吊装作业,吊装方案详细可靠,具体内容包括编制依据;方案选择;工艺分析与工艺布置;吊装平面布置图;施工步骤与工艺岗位分工;工艺计算(包括受力分析与计算、机具选择、被吊设备、构件校核等),但是发现吊装作业所需的劳动力不足,项目部从40名农民工中抽调10名工人,并另调1名持有特种作业操作证的起重工,充实到起重机械作业班组,配合起重吊装操作。然后再从余下30人中挑选l2名体力好的青年到架子班进行脚手架搭设作业。项目安全员提出起重吊装和脚手架搭设属于特种作业,这22名力工没有特种作业操作证,不具备作业资格,不能从事这两项作业。
但项目部主管施工的副经理认为这些力工从事的是辅助性工作,仍然坚持上述人员的调配。在作业中,发生了两个事件:
事件一:施工中有l名搭设脚手架的力工不慎从25米高的空洞中坠落地面,经抢救无效当场死亡。事故发生后A单位立即启动应急预案并组织调查组进行调查处理。
事件二:配合起重机械作业的人员也发生了两起事故,共造成3人重伤。



第1题,共1个问题
(简答题)问题: 1.施工中缺少23名作业人员违背了用工动态管理什么原则? 2.背景中的起重工和架子工是否属于特种作业人员?简述理由。 3.项目部副经理对力工安排新作业的做法是否正确?为什么? 4.两个事件涉及的事故按照《生产安全事故报告和调查处理条例》规定,分别属于哪一类事故? 5.背景中吊装方案的主要内容是否完整?为什么?
关于合同价款调整描述正确的是( )。
A:当正常竣工时发承包双方应按照合同约定调整合同价款
B:当按时完成时发承包双方应按照合同约定调整合同价款
C:法律法规无变化时发承包双方应按照合同约定调整合同价款
D:现场签证时发承包双方应按照合同约定调整合同价款
“声闸”的主要作用是使录音室的( )满足要求。
A:混响时间
B:频率特性
C:噪声指标
D:声音左右对称
华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。安装时由于处理变压器漏油而停工三天,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。 在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。 变压器安装时应注意哪些问题?
通风与空调工程综合效能的测定与调整的项目,一般以( )为准则,不宜提出过高要求。
A:适用
B:规范规定
C:质量合格
D:业主要求
目前用得较多的冷源是蒸汽压缩式或( )冷水机组。
A:吸收式
B:放大式
C:自动冷却式
D:变频式
某工程项目建设单位于2月1日发布招标公告,3月1日发售招标文件,投标单位甲在招标文件规定的投标截止日4月1日前递交了投标文件。经过开标、评标后,建设单位于4月30日向甲发出中标通知书,甲于5月10日收到中标通知书。则该工程合同成立的时间是( )。
A:3月1日
B:4月1日
C:4月30日
D:5月10日
机电工程中电气设备的主要性能包括()。
A:从电网受电
B:变电压
C:向负载供电
D:将电能转换为机械能
E:改变输电方向
凡属危险化学品应设置危险标识,表示方法是在管道基本标识色的标识上或附近涂150mm宽黄色,在黄色两侧各涂25mm宽( )的色环或色带。
A:红色
B:绿色
C:棕色
D:黑色
下列规格的钢丝绳,可以用作缆风绳的是()。
A:6×19
B:6×31
C:6×37
D:6×61
注册建造师的签章文件类别包括()等类管理文件。
A:项目部行政管理
B:施工进度管理
C:合同管理
D:质量管理
E:安全管理
焊接工艺评定所使用的焊接设备,应具有符合要求的测量仪表有电流表、电压表和( )。
A:气体流量计
B:液体流量计
C:有功功率表
D:无功功率表
带传动是通过中间挠性件(带)传动运动和动力,适用于两轴中心矩( )的传动。
A:交叉
B:对称
C:较大
D:垂直
下列措施中,能预防由雷击造成输电路线停电的措施是()。
A:减少绝缘子串的片数
B:采用高阻抗接地
C:增加杆塔的接地电阻
D:装设自动重合闸装置
可燃气体检测器的安装位置根据所测气体的()确定。
A:数量
B:流量
C:体积
D:密度
检测温度高于60℃液体压力,其就地安装的压力表取源部件应带有()。
A:集气罐或环形冷凝罐
B:隔离罐或U形冷凝弯
C:集气罐或隔离罐
D:环形或U形冷凝弯
常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是()。
A:射线探伤
B:涡流探伤
C:磁性探伤
D:渗透探伤
黑色金属材料通常是指()。
A:低合金结构钢
B:重金属
C:轻金属
D:钛合金
简述施工阶段。
临时用电工程安装完毕后,由安全部门组织检查验收,参加人员有主管临时用电安全的项目部领导、有关技术人员、()。必要时请主管部门代表和业主代表参加。
A:工程项目经理
B:监理工程师
C:临电用电施工组织设计编制人员
D:电工班长及安全员
E:施工现场主管人员
演播室灯光施工中调光系统的调试的最后一步是打开所有负载的65%~85%并保持1.5~2h,检测( ),直至调光系统所有设备全部正常工作。
A:电源电压的波动情况
B:空气开关的表面温度
C:调光柜的运行情况
D:散热系统的运行情况
E:测试三相电源之间及每相对零、对地的绝缘电阻
风机按气体在旋转叶轮内部流动方向分为()。
A:离心式
B:往复式
C:轴流式
D:混流式
E:回转式
简述施工方案优化。

一业主与施工单位就某大型管网安装工程签订了施工合同,施工合同中有以下一些条款:
1.项目实施过程中。施工单位要按监理工程师批准的施工组织设计(或施工方案)组织施工,施工单位不再承担因施工方案不当引起的工期延误和费用增加的责任。
2.项目开工前,业主要向施工单位提供施工场地的工程地质资料和地下主要管网线路资料,供施工单位施工时参考。
3.无论业主方是否参加隐蔽工程的验收,当其提出对已经隐蔽的工程重新检验的要求时,施工单位应按要求进行剥露,并在检验合格后重新进行覆盖或者修复。检验如果合格,业主承担由此发生的经济支出,赔偿施工单位的损失并相应顺延工期。检验如果不合格,施工单位则应承担发生的费用,工期应予顺延。
4.施工单位应按协议条款约定时间向业主方提交实际完成工程量的报告。业主方工程师代表接到报告7天内按施工单位提供的实际完成的工程量报告核实工程量(计量),并在计量24小时前通知施工单位。
5.开工后,项目管理部组织技术交底,并对管道安装前的现场进行了检查。



第1题,共4个问题
(简答题)请分别指出以上合同条款中的不妥之处。

第2题,共4个问题
(简答题)针对合同条款中的不妥之处应如何改正?

第3题,共4个问题
(简答题)施工组织设计交底有何要求?

第4题,共4个问题
(简答题)管道安装前现场应具备哪些条件?

某电气安装工程项目,业主通过公开招标方式选择了某机电工程公司,并签订了工程施工总承包合同。合同约定:该工程的设备及材料全部由业主提供,由于该工程技术复杂、规模较大,要求进行单体、联动和负荷试运行。鉴于施工总承包企业对工期的把握,选择了一家劳务企业作为其劳务分包单位,并签订了相应协议。考虑工期紧,任务重,风险也大的特点,该机电工程公司为了规避合同风险,向当地保险公司投保了工程中所有可能的风险。在施工过程中发生了以下事件:
事件1:由于业主提供的工程材料拖延,致使劳务分包企业停工待料,影响到合同规定工期。对此该劳务分包企业直接向业主提出了延长工期的要求。
事件2:在变压器送电试运行顺利完成后,该机电工程公司要求监理工程师认定试运行结果,遭到拒绝,理由是记录内容不全。
事件3:由于该项目部没能很好地领会单体试运行的目的,使得整个工程中的五项单体试运行未能顺利通过。



第1题,共4个问题
(简答题)事件1中,劳务分包企业是否可以直接向业主提出工期延长的要求?说明理由。

第2题,共4个问题
(简答题)合同风险的防范主要有哪些方法?总包企业向保险公司购买保险运用的是哪一种?

第3题,共4个问题
(简答题)事件2中,变压器送电试运行要做好哪些试运行记录?

第4题,共4个问题
(简答题)事件3中,简述单体试运行的目的。

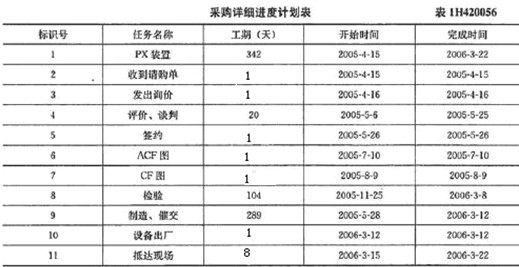

采购管理在机电工程项目中的应用【案例答案分析】 1.背景 某石油化工工程公司对某石化总厂化纤工程中的PX(对二甲苯)装置实施设计、采购、施工总承包。该工程施工进度要求PX装置必须于2006年3月24日抵达施工现场。项目采购部编制了装置采购详细进度计划,见表1H420056。采购部于2005年d月15日接到设计部门编制的请购单,经过询价文件准备、询价发出、收到报价、完成报价评审,最后与厂商于2005年4月26日签订采购订单。检验需要用104天时间,制造和催交需要用289天时间。 2.问题 (1)从给定的采购详细进度计划表判断,PX装置能否保证项目施工进度正常进行? (2)如果订单周期指从采购部门接到设计部门编制的请购单起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,订单周期为多少天? (3)装置的制造时间(也称为制造周期)为289天,应该从哪项任务开始,哪项任务结束? (4)根据给定的采购详细进度计划表,绘制出对应的横道图。
