出自:机电工程管理与实务

适用于火灾蔓延速度快、闭式喷头不能有效覆盖起火范围等的高危险场所的是()。
A:干式系统
B:雨淋系统
C:水幕系统
D:水喷雾系统
电视演播室是利用光和声进行空间艺术创作的场所,大型演播室一般是在( )。
A:400m2以上
B:500m2以上
C:600m2以上
D:800m2以上
机械设备安装各工序中,()是机械设备安装工程中关键的一环,直接影响到设备的安装质量。
A:精度调整与检测
B:设备固定与灌浆
C:工程验收
D:设备试运转
下列钢结构安装程序中,正确的是()。
A:钢柱安装→支撑安装→梁安装→平台板、钢梯、栏杆安装→其他构件安装
B:钢柱安装→梁安装→平台板、钢梯、栏杆安装→支撑安装→其他构件安装
C:支撑安装→钢柱安装→梁安装→平台板、钢梯、栏杆安装→其他构件安装
D:钢柱安装→支撑安装→平台板、钢梯、栏杆安装→梁安装→其他构件安装
简述自然接地体施工结束后,需进行的工作及要求。
管廊上工艺管道保温结构的组成中一般不包括()。
A:防腐层
B:保温层
C:保护层
D:防潮层
将室外工程划分为附属建筑及室外环境和室外设施两个单位工程,其目的之一为()。
A:加强室外工程的管理和验收
B:方便室外工程的检查和评定
C:使室内工程与室外工程的检验有区别
D:做到室内外工程和谐协调
斜坡炉底砌筑时,应()。
A:放线砌筑
B:预砌筑
C:按样板砌筑
D:边砌筑边测量
空调机组安装前,应检查各功能段的设置是否符合设计要求,内部结构完好无损;()与机组连接的风管、水管均采用柔性连接。
A:设备组装各功能段之间的连接应严密牢固
B:机组内应清理干净
C:空气热交换器的翅片应清洁完好
D:空气处理机组应在单机试运转完成后安装
E:与机组连接的风阀开启方向应与气流方向垂直
注册建造师施工管理签章文件的签章主体是()的注册建造师。
A:担任建设工程施工项目负责人
B:担任建设工程施工技术负责人
C:担任建设工程施工安全负责人
D:担任建设工程施工质量负责人
简述施工组织设计交底要求。

背景:
某施工单位负责南方在建石油化工装置的管道安装工程、设备安装工程的施工。由于中标时间距工程的开工时间很短,所以该施工单位在工程开工后,才完成施工组织设计的编制工作。
施工过程中,建设单位对该施工单位的施工质量很满意,将装置内的保温工程、防火工程也交由该施工单位进行施工,签订了施工合同。
该施工单位认为自己已经编制了施工组织设计,且保温工程、防火工程只是附属工程,所以不需要再编制施工组织设计。后来在建设单位的要求下,该施工单位的工程项目部编制了增加工程的施工组织设计,由项目总工程师审批后下发执行。



第1题,共1个问题
(简答题)问题: (1)该施工单位在工程开工后才编制施工组织设计的做法是否正确?为什么? (2)该施工单位在承担保温工程、防火工程的施工后,是否还有必要编制施工组织设计?为什么? (3)新增加保温工程、防火工程后,该施工单位是对原有施工组织设计进行全面修改,还是进行补充,理由是什么? (4)增加工程的施工组织设计的审批程序是否正确?应该怎么做?
风险控制的步骤与标准是什么?
某施工企业建造师甲在担任某工程项目经理期间,经过多次试验完成了对某施工机械的改造,并准备申请实用新型专利,该项发明创造( )。
A:不属于职务发明创造,甲有专利申请权
B:属于职务发明创造,专利申请权只能属于施工企业
C:由于甲的发明创造不是在执行单位任务,故不属于职务发明
D:由于甲利用了单位的物质条件,专利权的归属可以与单位协商确定
单位工程中,对于投产后的()均具有举足轻重影响的分部工程,视为主分部工程。
A:质量
B:产量
C:运转率
D:安全和使用功能
根据高压管道的特点要求其性能更要具有()。
A:良好的伸缩性
B:高度的严密性
C:足够的机械强度
D:耐高温性能
E:良好的耐腐蚀性
大型原油罐绝热层施工中,依托焊接在罐壁上的保温支架,将绝热材料制品绑紧、定位的施工方法是()
A:拼砌法
B:充填法
C:捆扎法
D:粘贴法

某机电安装公司总承包了一个炼油厂新建装置安装工程,装置安装工程内容包括:机械设备安装;工艺设备包括28台重30~120t的塔、器类设备的吊装;油、气和其他介质的工艺及系统管道安装;电气仪表、给排水、防腐绝热工程及露天照明等。机电安装公司具有特种设备安装改造维修许可证1级许可资格。新建装置位于一个正常运行的液化石油气罐区的东侧,北侧隔路与轻石油罐区相邻。根据工程现场情况,机电安装公司组建了现场施工项目部,建立了项目部风险管理组,制定了风险控制措施,落实了施工现场的风险控制。
施工开始后,发生了下列事件:
事件1:有一台高度为60m的大型分馏塔,属于Ⅱ类压力容器,分三段到货,需要在现场进行组焊安装。机电安装公司项目部拟采用在基础由下至上逐段组对吊装的施工方法,并为此编制了分馏塔组对焊接施工方案。在分馏塔着手施工时,项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格,要求项目暂停施工。
事件2:工艺管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析。经查验,工艺文件已按程序审批,并进行了技术交底。查出的问题有:个别焊工合格证的许可项目与实际施焊焊道不符;焊接记录中有部分焊材代用,焊缝外观检查有漏检,部分焊机性能较差。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
露天照明工程完工后,项目部进行了通电试灯,照明电器验收合格,安全和使用功能的检验检测记录齐全。工程项目全部完工后,项目部进行了风险后评价,对已完成的项目进行分析、检查和总结,并交工验收。



第1题,共4个问题
(简答题)本工程应进行重点风险识别的作业有哪些?

第2题,共4个问题
(简答题)写出分段到货设备采用在基础由下至上逐段组对安装方法的组对焊接程序。

第3题,共4个问题
(简答题)针对事件2指出焊接施工的生产要素中哪些因素失控。

第4题,共4个问题
(简答题)该工程电气照明的有关安全和使用功能的检验检测记录有哪些?
某项目经理部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过果园、稻田、村庄等地。施工过程中发生了以下事情: (1)施工单位在敷设光缆时,施工人员将包装物随意丢弃;在郊外进行光缆接续时,将裁剪下的光缆外皮、加强芯、光纤束管,清洗光纤所用的清洗纸、清洗袋,接头盒的包装盒,联络话机换下的废电池,操作人员中午吃饭用的快餐盒等杂物随意丢弃在施工现场,致使接续作业现场一片狼藉。沿线的居民对此深表厌恶,以至于后来处理故障时,部分沿线居民不让施工人员进入现场。 (2)工程进城部分采用管道敷设方式。施工单位在施工时将人(手)孔内抽出的积水沿街漫流。 (3)施工驻点由于住处紧张,两人住在堆放材料的房间。由于驻点附近环境较差,因此驻点内蚊蝇滋生,环境状况令人担忧。 (4)施工人员在下班以后打麻将,经常玩到很晚。 (2)试识别本工程中的环境因素。 (3)针对识别出的环境因素,请制定相应的控制措施。
通风与空调系统综合效能试验测定与调整的项目,应依据()确定。
A:生产试运行的条件
B:产品要求
C:工程性质
D:设备性能
E:生产工艺
管道进行气压试验时,可根据输送介质的要求,宜选用()。
A:空气
B:氮气
C:天然气
D:氧气
E:一氧化碳

某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件:
事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。
事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。



第1题,共5个问题
(简答题)工程材料进场项目部应如何管理?

第2题,共5个问题
(简答题)事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?

第3题,共5个问题
(简答题)事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?

第4题,共5个问题
(简答题)从事件一中说明施工单位甲工程队在领取材料和材料管理中有哪些错误做法?应该怎么做才是正确的?

第5题,共5个问题
(简答题)从事件一分析施工单位项目部材料供应部门在钢结构材料领发过程中存在哪些问题?应该怎样纠正?
吹洗方法应根据对管道的()确定。
A:设计要求
B:施工要求
C:使用要求
D:工作介质
E:管道内脏污程度
消防工程的固定灭火系统调试检验,应以()为主.
A:建设单位
B:检测单位
C:施工单位
D:设备供应单位
单位工程质量控制资料的检查结论应由()作出。
A:施工单位
B:建设单位
C:监理单位
D:参加方共同
齿轮传动的主要特点有( )。
A:工作可靠性高,但寿命较短
B:要求较高的制造和安装精度,成本较高
C:适宜于远距离两轴之间的传动
D:传动比准确、稳定,但效率较低

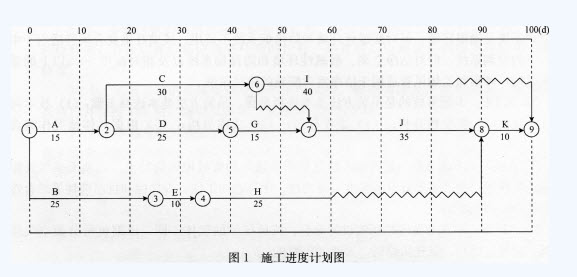

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如图1所示,该计划满足合同工期1OO日的要求。
在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投人使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工1O日(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(1)调整方案:将工作J的持续时间压缩5日。
(2)费用补偿要求:
①工作J压缩5日,增加赶工费25000元。
②塔式起重机闲置15日补偿:600(塔式起重机租赁费)×15=9000元。
③由于工作B停工1O日造成其他有关机械闲置、人员窝工等综合损失45000元。



第1题,共3个问题
(简答题)如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?

第2题,共3个问题
(简答题)工作B停工10日后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?

第3题,共3个问题
(简答题)承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
实际生产并应用的太阳电池有( )。
A:单晶硅太阳电池
B:非晶硅太阳电池
C:多晶硅太阳电池
D:砷化镉太阳电池
E:硫(碲)化镓太阳电池
下列()不属于机电安装工程生产要素管理的基本内容。
A:项目人力资源管理
B:项目工程设备和材料管理
C:项目施工机械和检测器具管理
D:项目安全管理
钛及钛合金具有()的优异性能。
A:耐腐蚀性好
B:比强度大
C:韧性好
D:焊接性好
