出自:建筑工程管理与实务

必须参加施工现场起重机械设备验收的单位有()。
A:建设单位
B:监理单位
C:总承包单位
D:出租单位
E:安装单位
结构胶合板
建筑桩基技术规范以下对锤击沉桩打桩顺序要求有误的有()
A:对于密集桩群,自中间向两个方向或四周对称施打
B:当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打
C:根据基础的设计标高,宜先深后浅
D:根据桩的规格,宜先小后大,先长后短

某建设单位新建办公楼,与甲施工单位签订施5-总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件1:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件2:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施5-。监理工程师要求补充交叉作业专项安全措施。
事件3:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件4:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。

第1题,共4个问题
(简答题)事件1中,建设单位将门窗单独发包是否合理?说明理由。

第2题,共4个问题
(简答题)事件2中,交叉作业安全控制应注意哪些要点?

第3题,共4个问题
(简答题)事件3中,指出石膏板安装施工方法中的不妥之处,写出正确做法。

第4题,共4个问题
(简答题)事件4中,室内环境污染物浓度再次检测时,应如何取样?
根据《建筑内部装修设计防火规范》GB50222--1995(2001年修订版)的规定,中、小学校内部装修其顶棚、墙面、地面、隔断所采用的装修材料正确的有()。
A:顶棚A级
B:墙面B1级
C:地面B1级
D:隔断B1级
E:窗帘B1级
关于屋面防水卷材铺贴时采用搭接法连接的说法,正确的有()。
A:上下层卷材的搭接缝应对正
B:上下层卷材的铺贴方面应垂直
C:相邻两幅卷材的搭接缝应错开
D:平行于屋脊的搭接缝应顺水流方向搭接
E:垂直于屋脊的搭接缝应顺年最大频率风向搭接
相关专业工种之间应进行交接检验,并形成记录,未经()检查认可,不得进入下道工序施工。
A:项目技术负责人
B:建设单位技术负责人
C:监理单位技术负责人
D:总监理工程师
E:监理工程师
采用加气混凝土砌块作为承重墙体的房屋,宜采用横墙承重结构,横墙间距不宜超过(),宜使横墙对正贯通每层每开间均应设置现浇钢筋混凝土圈梁
A:4m
B:4.2m
C:4.5m
D:5m
水落管按设计图示尺寸,以()计算
A:根
B:排水面积
C:米
D:体积

背景

某单项工程,按如下进度计划网络图组织施工:

原计划工期是170d,在第75天进行的进度检查时发现:工作A已全部完成,工作B

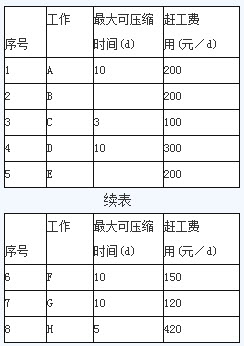

刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。本工程各工作相关参数见下表:

第1题,共3个问题
(简答题)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。

第2题,共3个问题
(简答题)试计算经调整后,所需投入的赶工费用。

第3题,共3个问题
(简答题)重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
背景资料 某写字楼工程,建筑面积120000m3,地下二层,地上二十二层,钢筋混凝土框架剪力墙结构,合同工期780天。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标,双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。 合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05,投标报价中的钢筋混凝土、土方的全费用综合单价分别为5800.00元/吨,32.00元/m3。 合同履行过程中,发生了下列事件: 事件一:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。 事件二:施工总承包单位项目部对合同造价进行了分析,各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945.58万元,税金1130.80万元。 事件三:施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600.00吨,钢筋清单工程量为10176.00吨;土方实际工程量为30240.00m3,土方清单工程量为28000.00m3,施工总承包单位向建设单位提交了工程价款调整报告。 事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳磅礴,并设拉结筋,监理工程师提出了整改要求。 事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。 事件五中,建设单位还应补充哪些单位签署的质量合格文件?
堵漏灌浆材料按主要成分不同,可分为()等。
A:丙烯酸胺类
B:甲基丙烯酸酯类
C:环氧树脂类
D:聚氨酯类
E:改性硅酮类
背景 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。 库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。 施工过程中,发生如下事件: 事件一:在各种材料进场过程中,监理要求每种材料均需进行到样复试,施工单位提出异议,认为只有部分材料需进行取样复试,并只需复试规范要求的相应项目。 事件二:由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,要求降级使用。施工单位认为该批水泥进场时问不长,经查水泥出厂合格证上生产日期距检查日期正好2个月,远不到3个月,无须复试,可直接投入使用。 事件二中,分别判断监理单位和施_T单位的说法是否正确?并就水泥质量问题的争议,给出正确的处理方式。
对混凝土小型空心砌块砌体工程的质量验收,下列说法中正确的是()。
A:用于多层以上建筑基础和底层的小砌块抽检数量不应少于3组
B:墙体砌筑临时间断处应砌成斜槎,斜槎水平投影长度应大于高度的1/3
C:墙体的水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应大于12mm,也不应小于8mm
D:砌体水平灰缝砂浆饱满度按净面积计算不得低于90%,竖向灰缝饱满度不得小于80%
E:小砌块墙体应对孔错缝搭砌,搭接长度不应小于100mm
某建筑公司于9月份新开工某大型高档商住小区项目,共计建筑面积22万m2,地上层数38层,其中地下三层到地上六层为商业建筑,其余为民用住宅。由于本工程位于中心城区,属于该市重点工程,施工单位对安全工作非常重视。施工总承包单位成立了项目部组织施工。施工过程中发生如下事件: 事件一:项目开工一个月后,施工总承包单位对项目进行安全检查。通知中明确了建筑工程施丁安全检查主要查安全思想、查安全责任、查安全制度、查安全措施、查安全防护。 事件二:项目部编制了《安全生产管理措施》。其中规定:建筑工程施工安全检查的主要形式为日常巡查、专项检查、定期安全检查。监理工程师认为不全。 事件三:项目部编制了、《安全生产管理措施》。其中规定:安全检查的要求有根据检查内容配备力量,抽调专业人员,确定检查负责人,明确分工;明确检查目的和检查项目、内容及检查标准、重点、关键部位;对现场管理人员和操作工人不仅要检查是否有违章指挥和违章作业行为,还应进行“应知应会”的抽查,以便了解管理人员及操作工人的安全素质。对于违章指挥、违章作业行为,检查人员可以当场指出、进行纠正。监理工程师认为不全。 事件四:项目部编制了《安全生产管理措施》。其中规定:建筑工程安全检查在正确使用安全检查表的基础上,可以采用“听”“问”“看”等方法进行。 事件五:针对某单体工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。 该工程“安全管理检查评分表”、“模板工程检查评分表”、“高处作业检查评分表”、 “施工机具检查评分表”、“塔式起重机与起重吊装检查评分表”等分表的实得分分别为81、86、79、82、82分。 该工程使用了多种脚手架,落地式脚手架实得分为82分,悬挑式脚手架实得分为80分。 “文明施工检查评分表”中“现场防火”这一保证项目缺项(该项目应得分为20分,保证项目总分为72分),其他各项检查实得分为68分。 问题 计算各分项检查分值,填人检查评分汇总表,并计算本工程总计得分。
关于控制钢筋伸长率的说法,正确的是()。
A:HPB300级钢筋冷拉伸长率不宜大于4%
B:HRB335级钢筋冷拉伸长率不宜大于3%
C:HRB400级钢筋冷拉伸长率不宜大于2%
D:RRB400级钢筋冷拉伸长率不宜大于2%
下列楼梯的空间尺度符合《民用建筑设计通则》GB50.352-2005规范的有()。
A:除应符合防火规范的规定外,供日常主要交通用的楼梯的梯段宽度应根据建筑物使用特征,按每股人流为0.55m+(0~0.15)m的人流股数确定,并不应少于两股人流
B:梯段改变方向时,扶手转向端处的平台最小宽度不应小于梯段宽度,并不得小于1.20m,当有搬运大型物件需要时应适量加宽
C:每个梯段的踏步不应超过18级,亦不应少于3级
D:楼梯平台上部及下部过道处的净高不应小于2m,梯段净高不宜小于2.20m
E:服务楼梯踏步最小宽度0.20m,最大高度0.20m

背景
某公司新建一办公大楼,框架结构,烧结普通砖填充墙。
基础形式为大放脚基础,施工组织设计原定先采用机械开挖,然后人工清底至设计标高。实际土方开挖过程中,机械开挖由于在夜间施工,导致超挖0.2m深。
主体结构施工过程中,由于钢筋放样员识图错误,钢筋下料尺寸超出模板尺寸,需返工处理,施工单位拟将直径16mm以下的钢筋弯折处调直,然后重新加工制作。
屋面梁施工时,混凝土浇筑过后12d采用所有梁模板均拆除完毕,质量检查员发现部分梁出现比较大的孔洞。施工单位将孔洞冲洗干净后,用与梁浇筑时同等强度的混凝土进行填充捣实,并认真养护。
本工程外立面原设计为涂料饰面,主体结构施工完毕后,业主强行将设计更改为隐框玻璃幕墙。幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,部分后置埋件连接位置在填充墙上。

第1题,共4个问题
(简答题)对于基底超挖部分,应如何处理?

第2题,共4个问题
(简答题)施工单位对于钢筋返工的处理是否正确?简述理由、正确做法。

第3题,共4个问题
(简答题)施工单位关于梁上出现孔洞的处理是否妥当?简述理由、正确做法。

第4题,共4个问题
(简答题)普通砖墙上是否可作幕墙的支承点?如必须在砖墙上设置支承点,应采取什么措施?
混凝土灌注桩按其成孔方法不同,可分为()。
A:钻孔灌注桩
B:沉管灌注桩
C:摩擦灌注桩
D:人工挖孔灌注桩
E:爆扩灌注桩
施工总承包单位与建设单位于2010年2月20日签订了某20层综合办公楼工程施工合同。合同中约定: (1)人工费综合单价为45元/工日; (2)1周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d; (3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件。 事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人工窝工20工日,1台挖掘机陷入淤泥中。 事件2:3月21日施工总承包单位租赁1台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。 事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人工窝工300工日。 事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。 事件5:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的1种人造饰面木板为300m2。 针对事件1~3事件,施工总承包单位及时向建设单位提出了工期和费用索赔。 事件4中,施工总承包单位可否获得工期顺延?说明理由。
根据《中华人民共和国招标投标法》,依法必须进行招标的项目,其评标委员会()。
A:由招标人的代表和有关技术、经济等方面的专家组成
B:成员人数为三人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二
C:专家应当从事相关领域工作满六年并具有高级职称或者具有同等专业水平
D:专家成员由招标人从省人民政府有关部门提供的专家库内确定
框架-剪力墙结构中,竖向荷载主要由()承担。
A:剪力墙
B:框架
C:剪力墙和框架
D:不能确定
某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
某建筑工程为一多层住宅楼工程,开工日期为2005年4月2日,施工单位的施工方案及进度计划此前已获工程师批准。工地租赁使用一台50米臂塔吊进行起重作业,租赁费800元/天。至2005年5月18日,工程进行至3层主体施工,工地租赁使用一台某型号地泵进行泵送混凝土作业,租赁费为320元/天。现场用工:钢筋工30人,木工35人,混凝土工30人,其他工种25人。在实际施工中,发生了如下事件:事件l:2005年5月3日10:O0至13:00、5月22日6:00至次日3:00,由于业主供电线路故障,造成施工现场停电。事件2:2005年5月6日至2005年5月7日,塔吊故障修理2天。事件3:2005年6月11日至6月14日,连续4天7级大风。事件4:2005年6月20日,全市进行施工现场安全环保联合大检查,工地为迎接检查,6月18日至6月19日停止正常施工,整改现场存在的安全隐患及文明、环保问题,并发生计划外支出7000元。事件5:2005年7月1日晚上,建设单位项目主要工作人员邀全体监理人员出外“吃个便饭”,却集体食物中毒住院。直至7月4日早上,建设、监理单位派遣工作人员来到现场临时替班。此间,在施工各段的钢筋隐检无法完成。事件6:2005年7月29日,市有关部门对施工现场突击抽查,就工地存在的问题对施工单位处以3万元罚款。 问题1.上述哪些事件施工方可以向建设方要求索赔?为什么? 2.每项事件工期索赔多少天?3.假设人工费单价为30元/工日,则费用索赔为多少?
房屋建筑工程所在地的县级以上地方人民政府建设行政主管部门,发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,应当在收讫竣工验收备案文件()d内,责令停止使用,重新组织竣工验收。
A:10
B:15
C:20
D:25
为保证预埋件与主体结构a为保证预埋件与主体结构连接的可靠性,连接部位的主体结构混凝土强度等级不应低于( )。
A:Cl5
B:C20
C:C25
D:C40
以下各项荷载中,属于水平荷载的是( )。
A:风荷载
B:高空坠物冲击作用
C:雪崩
D:水平地震作用
E:结构自重
根据《住宅装饰装修工程施工规范》的规定,施工现场用电应符合的规定有()。
A:进入开关箱的电源线应用插销连接
B:安装、维修或拆除临时施工用电系统,应由电工完成
C:临时用电线路应避开易燃、易爆物品堆放地
D:暂停施工时不应切断电源
E:施工现场用电应从户表以后设立临时施工用电系统
背景 高新技术企业新建厂区里某8层框架结构办公楼工程,采用公开招标的方式选定A公司作为施工总承包。施工合同中双方约定钢筋、水泥等主材由业主供应,其他结构材料及装饰装修材料均由总承包负责采购。 施工过程中,发生如下事件: 事件一:钢筋第一批进场时,供货商只提供了出厂合格证,业主指令总承包对该批钢筋进行进场验证,总承包单位对钢材的品种、型号、见证取样进行了质量验证。对钢筋的屈服强度、抗拉强度进行了复试。监理单位提出了意见。 事件二:袋装水泥第一批进场了300袋,水泥为同一生产厂家、同一等级、同一品种、同一批号。业主指令总承包进行进场复试,总承包单位对水泥的抗折强度、抗压强度进行了一组复试。复试合格后,总承包方直接安排投入使用。使用过程中,水泥出现了质量问题。建设单位认为是总承包单位作的复试,质量责任应由总承包单位负责。监理单位下达了停工令。 事件三:总承包单位按《建设工程质量管理条例》(国务院令第279号)规定,对商品混凝土、砂石、砌墙材料、石材、胶合板实行备案证明管理。 事件四:总承包单位依据质量稳定、履约能力强的原则选择了建筑外墙金属窗、塑料窗生产厂家,并进行了抗风压性能复试。 事件五:业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包商推荐厂家,总承包方与生产厂家签订了购货合同。进场时经检查,该批材料颜色有部分不符合要求,承包方要求厂家将不符合要求的石料退换,厂家要求承包方支付退货费用,承包方不同意支付,业主在应付给承包方工程款中扣除了上述费用。 指出事件二中不妥之处,并分别说明正确做法。
施工企业保证工程质量的最基本要求包括( )。
A:不得压缩合同工期
B:按设计图纸施工
C:与监理单位建立友好的沟通关系
D:严格履行企业质量管理认证体系
E:不擅自修改设计文件
