出自:机电工程管理与实务
一个单位工程由几个施工单位共同施工时,各施工单位都应以同一单位工程为成本核算对象,都要对此单位工程进行核算
按设计压力,压力容器划分为4个压力等级,其中设计压力在大于等于1.6MPa,且小于10.0MPa范围内(1.6MPa≤p<10.0MPa)的属于()容器。
A:低压
B:中压
C:高压
D:超高压
滑动轴承装配时,重点检查滑动轴承的()。
A:侧间隙
B:材质
C:顶间隙
D:承压角
E:与轴肩间隙
简述静态炉窑的施工程序与动态炉窑不同之处。
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件: 事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。 事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供 事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?
设备及管道防腐蚀液态涂料的技术指标
不包括
()。
A:固体含量
B:细度
C:黏度
D:附着力
管道安装前应完成并验收合格的工序有()。
A:清洗
B:脱脂
C:内防腐
D:衬里
E:保温
基础电信业务经营者可以在民用建筑物上附挂、设置( )设施。
A:电信线路
B:高压供电线路
C:移动通信基站
D:小型天线
E:大型天线
对有振动部位的绝热层,不得采用()施工。
A:捆扎法
B:粘贴法
C:浇注法
D:填充法
某电力建设工程超大和超重设备多,制造分布地域广、运输环节多、建设场地小、安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给一专业设备管理公司(以下简称设备公司)。设备安装由一家安装公司承担,并配备现场管理人员。 该工程变压器(运输尺寸11.1×4.14×4.9m)在西部地区采购,需经长江水道运抵东部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作。首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。 在主变压器安装过程中,安装公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。 主变压器安装中需要哪些特种作业人员?
按( )的不同,轴可分为转轴、传动轴和心轴。
A:承受荷载
B:轴的材料
C:轴线的形状
D:轴的设计
对于施工过程控制测量,当地势平坦,建筑物、构筑物布置整齐,应尽量布设()作为厂区平面控制网,以便施工容易进行。
A:高程控制网
B:导线网
C:建筑方格网
D:控制网
发电机设备的正确安装程序应为()。
A:定子就位→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→整体气密性试验
B:定子就位→发电机穿转子→氢冷器安装→励磁机安装→端盖、轴承、密封瓦调整安装→整体气密性试验
C:定子就位→发电机穿转子→端盖、轴承、密封瓦调整安装→氢冷器安装→励磁机安装→整体气密性试验
D:定子就位→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→发电机穿转子→整体气密性试验
下列属于行政处罚的是( )
A:停止侵害
B:记大过
C:罚金
D:责令停产停业
关于机电工程项目施工成本控制的原则,下列说法正确的是( )。
A:全面控制
B:开源与节流相结合
C:成本目标风险分担的原则
D:随意原则
E:中间控制和适时原则
下列自动化仪表取源部件中,正确的是()取源部件。
A:电流
B:温度
C:工频试验
D:连锁试验
常用的建筑排水管是()材料。
A:聚四氟乙烯
B:聚丙烯
C:硬聚氯乙烯
D:高密度聚乙烯
参加工程施工质量验收的各方人员应具备()。
A:相应的学历
B:上岗证
C:相关知识
D:规定的资格
按压力容器类别划分,压力容器可分为( )。
A:Ⅰ类压力容器
B:Ⅱ类压力容器
C:Ⅲ类压力容器
D:Ⅳ类压力容器
E:V类压力容器
简述特性曲线定义。
现场组装的组合式空气处理机组安装完毕后应进行漏风量检测,空气洁净度等级( )级洁净室(区)所用机组的漏风率不得超过0.6%。
A:n1~n3
B:n1~n5
C:n5~n7
D:n6~n9
盘、柜基础型钢应有明显且不少于()的可靠接地。
齿轮传动的类型较多,其中两( )之间的传动是平面齿轮传动
A:垂直轴
B:相交轴
C:平行轴
D:交错轴
A公司总承包承建一大型机电工程建设项目,总承包合同内容包括工程项目的各阶段设计和设备材料的采购供应,为此A公司针对工程特点制订了工程设计的计划方案和设备材料采购策划方案报业主审阅,业主组织专家组评审,提出以下意见:初步设计中“四新”应用不够详实要说明、施工图设计要向设备供应商联络、要向同类型工程的生产单位访问、货物采购高峰期要妥善安排,制造高度专门化的设备不能采用直接采购方式。货物采购安排要注意的要点是什么?
碳素结构钢按照()的下限值将其分为四个级别。
A:导电率
B:屈服强度
C:可塑性
D:耐磨性
特种设备的制造和安装、改造、重大维修过程,必须经特种设备检验检测机构按照()的要求进行监督检验,未经监督检验合格的不得出厂或者交付使用。
A:设备产品标准
B:合同的质量条款
C:质量验评标准
D:安全技术规范

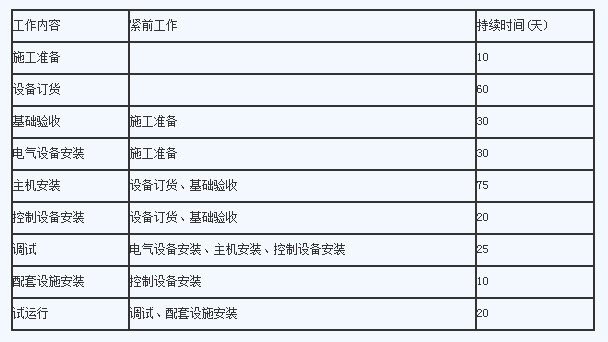

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见下表。 制药厂生产设备安装工作内容、逻辑关系及持续时间表
在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础验收不合格,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,使基础检验的工作时间用了40天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。 工程按合同工期完成,安装公司应在哪几个工作进行赶工?
钢制储罐充水试验前,所有附件及其他与罐体焊接的构件全部完工并()。
A:完成中间交接
B:检验合格
C:质量评定合格
D:经监理确认
试述电动机通电前检查。
A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主要工艺设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具库,二楼做现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。 (见下图)
开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。 在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。 动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据曾经的烘炉经验开始烘炉,又一次遭到监理工程师的制止。 在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有: ①设备制造质量问题, ②建设单位工艺操作失误, ③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。 分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?
