出自:机电工程管理与实务

自动化仪表线路碰到管道的敷设要求包括()。
A:不应敷设在高温管道的上方
B:不应敷设在具有腐蚀性液体管道的下方
C:不应敷设在高温管道的下方
D:与管道绝热层之间的最小距离应≥200mm
E:与其他设备之间的最小距离应≥100mm
将配置好的料液倒入异型管件外型设置的模具内,其绝热施工方法的是()。
A:充填法
B:喷涂法
C:模糊法
D:浇注法
《机电设备安装工程施工及验收通用规范》确定的机械设备安装工程起止范围是( )。
A:从设备开箱点件起,至空负荷试运转合格为止
B:从运货起,开箱点件止
C:从设备安装起,至空负荷试运转合格为止
D:从设备运达起,至空负荷试运转合格为止
跑绳通过滑轮组工作时,因摩擦和钢丝绳的刚性原因,滑轮组中之间的每一分支跑绳的拉力不同,最大拉力在()分支。
A:最中间
B:固定端
C:固定端紧后
D:拉出端

某安装工程公司承接某地一处大型吊装运输总承包项目,有80~200t大型设备26台。工程内容包括大型设备卸船后的陆路运输及现场的吊装作业。施工作业地点在南方沿海地区,工程施工特点为:工程量大、工期紧、高空作业多、运输和吊装吨位重。安装工程公司将大型工艺设备的卸船后的陆路及厂内运输的运输任务分包给大件运输公司。
项目部按照合同要求,根据工程的施工特点,分析了该工程项目受外部环境因素的影响,项目部成立了事故应急领导小组进行应急管理,根据施工现场可能发生的施工生产突发事件,编制了专项应急预案,并对应急预案进行了培训。
针对80~200t大型设备吊装,项目部研究、确定所有设备的吊装采用履带起重机吊装,为此决定租赁一台750t履带起重机和一台200t履带起重机。项目部组织专业技术人员编制大型设备吊装方案,优化吊装工艺。并对影响大型吊装的质量影响因素行了预控进。
在运输一台重115t、长36m的设备时,安装公司项目部的代表曾提出过要用150t拖车运输。但运输公司由于车辆调配不能满足要求,采用了一台闲置数月的停放在露天车库的100t半挂运输车进行运输,设备装上车后没有采取固定措施,运输前和运输中没有安全员或其他管理人员检查、监督。运至厂区一个弯道时,半挂车拐弯过急,设备摔下损坏,除了保险公司赔偿外,业主还直接损失15万元。经查,运输公司没有制订设备运输方案,也没有安全技术交底记录。

第1题,共5个问题
(简答题)指出专项应急预案的主要内容。

第2题,共5个问题
(简答题)写出应急反应的实施原则。

第3题,共5个问题
(简答题)针对80~200t大型设备吊装,确定主吊臂长的步骤。

第4题,共5个问题
(简答题)影响大型设备吊装的质量因素中,施工人员的因素有哪些?

第5题,共5个问题
(简答题)设备损坏事故,运输公司应负什么责任?事故产生的原因有哪些?
某建设工程的承包人将工程进行了转包,导致实际施工人的工程款被拖欠。根据有关司法解释的规定,下列说法错误的是( )。
A:实际施工人只能以发包人为被告主张权利
B:实际施工人可以以转包人为被告起诉
C:人民法院可以追加转包人为本案当事人
D:发包人只在欠付工程价款范围内对实施工人承担责任

某机电设备安装公司经招标投标,获得某厂生产线的机电设备安装工程,并与业主签订了施工合同。合同规定工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。施工过程中发生下列事件:
事件1:由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。
事件2:施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。
事件3:厂区主电缆未按时到场,拖延工期5天,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。
事件4:分包单位为抢工期,将业主送至现场的电缆和管道阀门未经检查便施工。

第1题,共4个问题
(简答题)事件1中的分包存在哪些问题?

第2题,共4个问题
(简答题)事件2的施工现场道路和场地问题应该由谁负责解决?为什么?

第3题,共4个问题
(简答题)事件3中分包单位要求索赔窝工费和工期顺延是否合理?应怎样解决?

第4题,共4个问题
(简答题)事件4中分包单位对业主提供材料未经检查就用于施工的做法是否得当?材料进场验收有何要求?
静置设备焊接的同时应进行产品焊接试板的制作,满足产品焊接试板制作要求的有( )
A:试板应由最熟练的焊工制作
B:试板应单独设置并单独进行
C:试板的识别标识中应包括材料钢号
D:试板的尺寸应满足实验所需的试样类别和数量的截取要求
E:试板的焊接接头经外观检查合格后应100%超声波检测合格
下列建筑电气产品中,属于用电设备的是( )。
A:照明配电箱
B:电容补偿柜
C:电加热器
D:不间断电源
黑色金属材料通常是指()。
A:低合金结构钢
B:重金属
C:轻金属
D:钦合金
气体保护焊中,保护气体的作用主要有()。
A:隔离空气中对特定焊接熔池产生有害影响的组分
B:对焊缝和近缝区的保护
C:提高焊缝性能
D:减少焊接产生的烟尘
E:提高焊缝抗裂性能
《建设工程工程量清单计价规范》(GB.50500-2013)规定,措施项目中的( )必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
A:机械台班费
B:总承包服务费
C:安全文明施工费
D:材料费
某电力建设工程超大和超重设备多,制造分布地域广、运输环节多、建设场地小、安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给一专业设备管理公司(以下简称设备公司)。设备安装由一家安装公司承担,并配备现场管理人员。 该工程变压器(运输尺寸11.1×4.14×4.9m)在西部地区采购,需经长江水道运抵东部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作。首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。 在主变压器安装过程中,安装公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。 在主变压器运经桥梁前,除了考虑桥梁的当时状况外,还要考虑哪些因素?相应采取的主要措施有哪些?
异步电动机与同步电机相比其缺点是()
A:转速不恒定
B:功率因数不高
C:启动性能差
D:调整性能较差
电力设施保护的基本原则之一是()原则。
A:打击与强制相结合
B:适当自卫
C:可侵害要赔偿
D:生产、供应和使用相结合
计量检定的性质具有()。
A:强制性
B:法制性
C:合法性
D:合理性
下列试验内容中,不属于高压真空开关试验的是()。
A:关断能力试验
B:短时耐受电流试验
C:开关绝缘试验
D:漏气率及含水率试验
A公司项目部承包了42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化、电梯等机电安装T程,合同总工期为24个月。施工中,在电线采购中,业主向A公司竭力推荐8电线生产厂的产品。A公司为了搞好和业主的关系,尽量接受业主的推荐。项目部合理加快施T进度,编制了质量预控方案,设置了质量控制点,选择施工机具,材料能及时送到施工现场,使工程进展顺利。A公司项目部在工程质量上可采取哪些方面的预控措施?
下列内容中,不是吊装方案编制依据的是( )。
A:有关规程、规范
B:施工组织总设计
C:被吊装设备的设计图纸及参数
D:月施工进度计划
除铸铁垫铁外,设备调整完毕后,各垫铁()。
A:进一步楔紧,但不得点焊
B:相互之间不得点焊,但顶部垫铁与设备底座应点焊牢固
C:相互之间点焊牢固,但不得与设备底座点焊
D:除相互之间点焊牢固外,与设备底座也应点焊牢固

某化工厂扩建,厂方(业主)将维修问新建工程PC项目的建设授标于A单位。A单位将车间内20t行吊的安装工作承包给无资质的作业队B。作业队B与A单位签订合同,只约定了质量要求和承包价款。C单位为B作业队提供担保。在建设期问,互检中发现有3台车床的垫铁超出规范,具体如下:
1号车床16组垫铁中有77组达到每组6块垫铁;2号车床12组垫铁中有2组只有一块平垫;3号车床12组垫铁中有1组斜铁翘曲。在返工后,达到了规范的要求。
在行车做大车负重行走试验时,行车限位开关失灵,配重突然滑落,砸坏了一台已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量不符合要求使得行程开关不动作而造成这起事故。后重新订购了铣床,并重新安装完毕。该事故造成项目延后70天。业主根据与A单位签订的合同,处罚了A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。

第1题,共5个问题
(简答题)A单位与B作业队间的合同是否有效?

第2题,共5个问题
(简答题)用列表法标明垫铁的质量问题。并标出A类、B类、C类问题分别是什么?

第3题,共5个问题
(简答题)行吊安装前还要进行哪些必须的申请或报告?

第4题,共5个问题
(简答题)结合本案例,简述应进行的质量事故程序。

第5题,共5个问题
(简答题)A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,C单位应承担什么责任?

背景:
——工期调整方法一:

a公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。a公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;

2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试 运行时间。

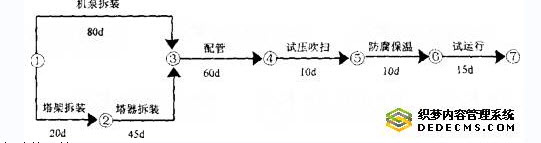

a公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,a公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,a公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,a公司向业主发出索赔意向书。

第1题,共1个问题
(简答题)问题: 1.a公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。 2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
直埋电缆敷设的技术要求有()。
A:电缆应使用铠装电缆
B:铠装电缆的金属外皮两端要可靠接地
C:接地电阻不得大于4Ω
D:穿越人行道时埋深应不小于0.7m
E:穿越农田时应不小于1m
具有良好的导电性、导热性以及优良的焊接性能、强度不高、硬度较低、塑性好的有色金属是( )。
A:锌
B:铁
C:钢
D:铜
部件及空调设备防腐绝热施工要求有哪些?
静置设备包括()。
A:反应设备
B:换热设备
C:分离设备
D:干燥设备
E:储罐设备
国家拟在中国南部沿海某地兴建一个大型战略油库基地,采用邀请招标的形式优选施工承包商。A、B、C、D、E五家大型建设公司参与投标。投标截止日期为2010年12月27日上午10点。2010年12月27日上午10点,由当地建委主持,当场举行了开标仪式。A公司的投标文件商务部分没有按招标文件的要求加盖公章;C公司资料中缺少投标保函。评标委员会由5人组成,建委副局长和行政科长担任正副组长。评标委员会对各公司标书进行了综合评比,最终确定B公司中标。在项目执行中,B公司项目部项目主任工程师组织人员编制了大型吊装方案,根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施。经项目经理审查后批准执行。

第1题,共4个问题
(简答题)A和C公司的标书如何处理?

第2题,共4个问题
(简答题)以上招标工作有哪些不妥之处?

第3题,共4个问题
(简答题)指出该公司编制的安全技术措施还有哪些不完善的地方。

第4题,共4个问题
(简答题)指出大型吊装的审批是否符合规定?
项目成本是一项综合性很强的指标,它涉及项目组织中每一个部门、单位和班组的工作业绩,也与每个职工的切身利益有关
基础混凝土不得使用胀锚地脚螺栓的部位是()。
A:承载力的部位
B:突出部位
C:凹陷部位
D:有裂缝的部位
露夭长输管道现场管段组装焊接时,焊接方法不宜采用()
A:手工电弧下向焊
B:半自动焊
C:全自动焊
D:C02气体保护焊
