出自:现代咨询方法与实务

某政府办公楼工程,按照规定的程序,通过招标投标方式,选择了一家具有该工程要求的相应资质的项目管理单位,作为政府的代建单位,负责项目的投资管理和建设实施的组织工作。在该工程的前期工作阶段,政府在办理了项目可行性研究报告审批、土地征收等有关手续的报批工作后,该项目管理单位开始组织施工图设计。按照代建合同的约定,该项目管理单位严格控制项目投资、质量和工期,使工程得以圆满完工,经竣工验收后移交给使用单位。代建制具有哪些作用?
一般而言,用德尔菲法选择专家的数量为( )人左右,可根据预测问题的规模和重要程度进行调整。
A:5
B:15
C:20
D:25

某工程项目按照《建设工程施工合同(示范文本)》签订施工合同,合同约定:吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。施工总进度计划如图3-5所示(时间单位:月)。

施工过程中发生下列事件。事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月。

第1题,共5个问题
(简答题)初始计划的总工期为多少,并确定关键线路及工作E的总时差。

第2题,共5个问题
(简答题)事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?并说明理由。

第3题,共5个问题
(简答题)事件2发生后,施工单位要求补偿费用和延长工期是否合理?并说明理由。

第4题,共5个问题
(简答题)事件3发生后,施工单位是否可以提出费用和工期索赔?索赔金额为多少?并说明理由。

第5题,共5个问题
(简答题)事件4发生后,预计工程实际工期为多少?建设单位要求缩短合同工期是否妥当?并说明理由。
支付担保通常采用的形式有()。
A:银行保函
B:履约保证金
C:担保公司担保
D:不可撤销信用证
E:现金
某咨询企业受A市政府委托,研究制定该市经济社会发展规划。咨询工程师在调研中,收集到该市国民经济运行的如下数据:2012年该市的名义国内生产总值和实际国内生产总值分别为368亿元和340亿元;与2011年相比,2012年该市的农产品价格平均上涨25%,工业品价格平均下降5%,服务业价格平均上涨8%;2011年和2012年该市的消费物价指数分别是260和280。同时,咨询工程师还根据其他相关材料,作出如下判断:由于当地近年来产业结构加速调整,导致劳动力整体需求下降,因此存在周期性失业现象。咨询工程师参照我国《国民经济和社会发展"十二五"规划》的指标内容,设计了A市经济社会发展的指标体系,包括国内生产总值(亿元)、单位国内生产总值能源消耗费降低(%)、主要污染物排放总量减少(%)、城镇登记失业率(%)等指标。计算A市2012年的通货膨胀率,并据此判断该市的通货膨胀属于哪种类型?
某新建项目建设期2年,估计建筑工程费及安装工程费为8000万元,设备及工器具购置费为6000万元,工程建设其他费用为9000万元,基本预备费费率为10%,建设期价格上涨指数(基于工程费用)预计为5%。项目工程费用和工程建设其他费用均为第一年投入60%,第二年投入40%全部建设投资的30’%为自有资金,其余为银行贷款。该项目自有资金和建设投资借款在各年年内均衡发生,惜款年利率为6%,每年计息一次,建设期内不支付利息。计算项目基本预备费和涨价(价差)预备费。
某地方政府准备修建乡村公路网,其宏观目标定位:"改善当地基础设施条件,帮助农民摆脱贫困"。该项目的可行性研究报告提出的项目目标层次包括下列因素。(1)改善农副产品运输条件,沟通与外界的联系渠道。(2)推动当地农副产品加工业的发展。(3)上级政府财政拨款5000万元,以工代赈投入300万元。(4)完善该地区乡村公路网的建设,实现村村通公路。(5)预计用工5万人/月,用时3年。(6)建成四级公路240km,各类桥涵50座。(7)由省公路设计院勘察设计,县公路局负责建设管理。(8)由乡村政府负责征地和拆迁安置。(9)建立乡村管理机构。(10)乡村全年农民人均收入由800元提高到1500元以上。根据上述分析,为编制本项目的逻辑框架矩阵表,负责可行性研究工作的咨询工程师对本项目各层次的目标进行了分析,并用"如果、那么"的逻辑关系自下而上对纵向逻辑关系进行了检验。为了体现民主决策,当地政府要求采用参与式方法,征求有关社会成员对公路建设规划方案的意见。组织者对参与人员提出如下要求。(1)尽可能针对关键性社会问题发表意见,不要面面俱到。(2)参与者要具有较高学历,以便发表专业见解。(3)要求参与者以普通话作为交流语言,以便提高沟通效率。(4)要求参与者是男性公民,更敢于表达不同意见。为了编制一份完整的逻辑框架表,除上述咨询工程师已做的工作外,还需完成哪些工作步骤?
某市2012年GDP达到1000亿元,当年电力消费量266万千瓦小时。经分析,预计未来5年GDP将保持6%的速度增长,同期的电力需求弹性系数为0.89。用弹性系数法可以预测2017年电力需求量为( )。
A:266×(1+5.34%)5
B:1000×(1+5.34%)5
C:266×(1+6%)5
D:1000×(1+6%)4
可以采用( ),通过加权平均,定量分析企业的优劣势。
A:企业内部因素评价矩阵
B:企业外部因素评价矩阵
C:企业外部环境分析矩阵
D:竞争态势矩阵
某市拟对一条高速公路进行拓宽改造,委托一家咨询公司进行项目的可行性研究工作。咨询公司设计了A、B、C共3个方案,各方案建设期均为2年,运营期均为18年。 通过市场调研,预测A方案的增量经济费用效益相关数据源见表 与A方案相比,B方案建设期每年投资可减少2000万元,但运营期每年需增加外部费用500万元,C方案建设期每年投资需增加1500万元,但每年可节省运营费用400万元,B、C方案其他增量经济费用效益数据与A方案相同。 甲咨询工程师认为,由于该项目长达20年,在进行经济费用效益分析时,应该考虑通过膨胀因素。乙咨询工程师认为,该项目的增量效益还应该包括当地GDP的增长。而咨询工程师认为,对该项目的经济费用效益分析还应该进行盈亏平衡分析和敏感性分析。 判断丙咨询工程师的观点是否正确,并说明理由。

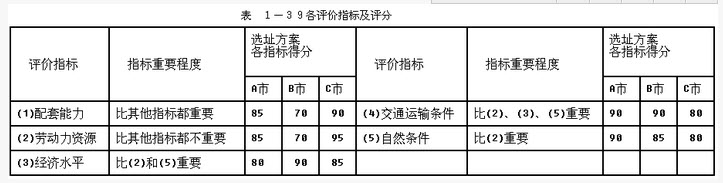

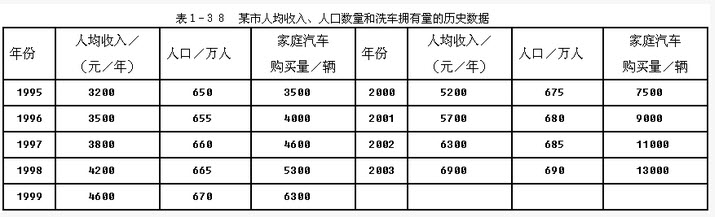

某国外汽车公司欲在我国投资建设家用轿车生产厂,聘请一家咨询单位进行相关的市场咨询等方面的咨询研究工作。(1)咨询公司对国内大中城市家庭轿车需求量进行预测。表1-38是咨询公司调查的某市人均收入、人口数量和汽车拥有量的历史数据。预计到2010年,每年人均收入平均增长率10%,平均人口增长率0.5%。(2)现在有国内三个城市邀请该国外汽车公司进入某城市经济开发区投资建厂。咨询单位邀请有关方面的专家组成专家组,对申报城市的地理位置、自然条件、交通运输、经济环境等方面进行了综合考察,综合专家评审意见,确定了厂址选择的评价指标,同时专家组经过评审,确定了各项指标的重要程度,并为各个城市的各项指标按百分制进行打分,指标及评分见表1-39。

第1题,共3个问题
(简答题)用收入弹性系数法预测2005~2010年该城市家庭汽车需求量。

第2题,共3个问题
(简答题)用0-1评分法确定厂址各指标的权重。

第3题,共3个问题
(简答题)用综合评价法选择厂址方案。
甲公司目前主营产品为A,A产品所在行业竞争者众多,占有市场份额最高的企业的市场份额为18%,且行业内主要企业的份额比率均在1.7以内。甲公司同两个主要竞争对手乙公司和丙公司的竞争态势矩阵见表4-93。为了进一步拓展业务范围,甲公司考虑进入B产品市场,为此委托一家咨询公司进行咨询。咨询报告提出B产品目前具有技术成熟、质量稳定、消费者全面认同等特征,目前是甲公司进入B产品市场的最佳时机,建议尽快进入。 与竞争对手乙公司和丙公司相比,甲公司的综合竞争能力如何?
因果法的做法是将( )放在图形的右侧,用一条带箭头的主杆指向( )。
A:要分析的问题要解决的问题
B:要解决的问题要分析的问题
C:已分析的问题要解决的问题
D:已解决的问题已分析的问题
影响利率的因素包括( )。
A:社会平均利润率
B:借贷资本的供求情况
C:借出资本承担风险的大小
D:通货膨胀对利息的直接影响
E:国民生产总值

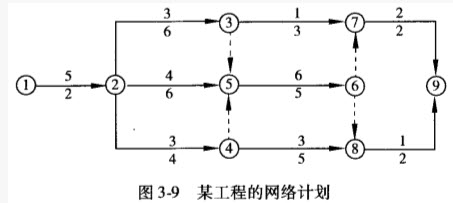

某工程的网络计划如图3-9所示,图中每根箭线上方数值为该工作每月计划投资额(万元/月),下方数值为该工作持续时间(月)。工程进行到第10个月底的时候检查了工程进度。 当工程施工进行到第10个月底时,实际进度情况为:工作①→②、②→③、②→⑤与②→④已按计划完成;工作③→⑦拖延1个月,工作⑤→⑥提前2个月;工作④→⑧拖延1个月。请在上述时标网络中画出第10个月底实际进度前锋线,并分析各项工作是否影响工期。
收入弹性为正,即( ),需求量上升。
A:收入增加
B:收入减少
C:收入为零
D:收支平衡
通用矩阵划分为3部分,9个方格,右下角的3个格子,企业应采取战略是( )。
A:利用战略
B:区别对待战略
C:退出战略
D:积极的投资发展战略
E:择优重点发展战略
某企业具有相对固定的业务区域,随着经济社会发展和市场环境变化,该企业拟调整业务区域内的市场竞争策略,为此,企业委托咨询公司进行分析研究。 (1)企业收入主要源于A业务,B业务和C业务,各类业务收入情况见表1 (2)2016年业务区域内A、B、C业务市场需求及主要竞争对手的经营数据见表2 (3)咨询统计分析了当前和今后一个时期经济形势、市场环境和竞争态势,任为:未来该企业A业务增长率将会降低,B业务和C业务市场需求将会有所增长,且企业市场竞争难度加大。 根据表2计算该企业三种业务相对市场份额并画出波士顿矩阵图。
某工程项目按照《建设工程施工合同(示范文本)》签订施工合同,合同约定:吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。施工总进度计划如图3-5所示(时间单位:月)。 施工过程中发生下列事件。事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月。 事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?并说明理由。
波士顿矩阵分析中的瘦狗业务可能采取的策略包括( )。
A:创新策略
B:稳定策略
C:撤退策略
D:差别化策略
E:成本领先策略
按照对我国环境影响评价的相关法规,除对建设项目进行环境影响评价外,还应对( )进行环境影响评价。
A:土地利用的有关规划
B:区域建设开发利用规划
C:流域建设开发利用规划
D:海域的建设开发利用规划
E:国家中长期规划
非常适用于新产品、新行业和新市场的需求预测的方法是( )。
A:专家会议法
B:德尔菲法
C:指数平滑法
D:类推预测法

某工程,业主在招标文件中规定,工期T(周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比较。方案一的费用为C=100+4T;方案二的费用为C=150+3T;方案三的费用为C=250+2T。这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表3-36。假定所有关键工作压缩后不改变关键线路。

第1题,共4个问题
(简答题)该施工单位应采用哪种技术措施方案投标?为什么?

第2题,共4个问题
(简答题)该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?

第3题,共4个问题
(简答题)若招标文件规定,施工单位自报工期小于80周时,工期每提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?

第4题,共4个问题
(简答题)如果该工程的施工网络计划如图3-8所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?
某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如附图2所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见附表18。施工合同中约定:预付款为合同总价的20%,当工程款支付达合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2010年3月1日开工,施工中发生了如下事件。事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件3:K工作施工中,施工单位以按设计文件建设的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。 工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少?r
在单方案投资决策中,项目可行的条件包括( )。
A:投资回收期小于基准投资回收期
B:净现值大于零
C:内部收益率大于等于行业基准收益率
D:投资收益率大于零
E:获利指数大于等于1
( )是与会专家围绕一个主题,各自发表意见,并进行充分讨论,最后达成共识,取得比较一致的预测结论。
A:交锋式会议法
B:头脑风暴法
C:混合式会议法
D:组合式会议法

某地拟新建一个制药厂项目。根据预可行性研究提供的工艺设备清单和询价资料,估算该项目主厂设备投资4200万元,主厂房的建筑工程费占设备投资的18%,安装工程费占设备投资的12%,其他工程费用按设备(含安装)和厂房投资系数法进行估算,有关系数见表4-87。上述各项费用均形成企业固定资产。预计建设期物价平均上涨率3%,基本预备费为10%。建设期2年,建设投资第1年投入60%,第2年投入40%。本项目的资金来源为自有资金和借款,贷款本金为6000万元,年利率为6%。每年贷款比例与建设资金投入比例相同,且在各年年中均衡发放。与银行约定,从生产期的第1年开始,按5年等额还本付息方式还款。固定资产折旧年限为8年,按平均年限法计算折旧,预计净残值率为5%,在生产期末回收固定资产余值。项目生产期为8年,流动资金总额为500万元,全部源于自有资金。生产期第1年年初投入流动资金总额的30%,其余70%于该年年末投入。流动资金在计算期末全部回收。预计生产期各年的经营成本均为2000万元(不含增值税进项税额),销售收入(不含增值税销项税额)在生产期第1年为4000万元,第2~8年均为5500万元。营业税金及附加占销售收入的比例为5%,所得税率为33%,行业基准收益率i=15%。复利系数表见表4-88。

第1题,共4个问题
(简答题)估算该项目的建设投资。

第2题,共4个问题
(简答题)计算建设期利息以及还款期第1年的还本额和付息额。

第3题,共4个问题
(简答题)计算固定资产净残值、各年折旧额(要求列出计算式)。

第4题,共4个问题
(简答题)编制项目投资现金流量表(将相关数据直接填入表4-89中)。计算项目投资税后财务净现值,并评价本项目在财务上是否可行。(计算结果均保留两位小数)
关于流动现金估算的说法正确的是( )。
A:流动现金估算通常有扩大指标法和分项详细估算法
B:现金需要量=年工资及福利费、现金周转次数
C:应付账款=年外购原料、应付账款周转次数
D:应付账款一般只计算应收销售款
E:项目流动资金中的现金指货币资金
下列关于指数平滑法的程序顺序排列正确的是( )。
A:输入历史统计序列→预测结果分析→选择平滑系数→确定初始值
B:输入历史统计序列→选择平滑系数→选择平滑模型→确定初始值
C:输入历史统计序列→确定初始值→选择平滑模型→选择平滑系数
D:输入历史统计序列→选择平滑模型→选择平滑系数→确定初始值
影子工资的计算方法有( )。
A:支付意愿法
B:机会成本法
C:成本分解法
D:净劳工国民经济费用法
E:换算系数法
