国家质检总局对实施首检的起重机械制定了目录,简述主要类型和品种。

某施工单位承接了5km10kV架空线路的架设和一台变压器的安装工作。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。项目部在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:
事件1:该线路架设到110kV变电站时,施工单位考虑施工方便,将变电站的一片绿地占为临时施工用地,受到电力管理部门的处罚。
事件2:变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封试验,在通电过程中发生烧毁事故。
事件3:在施工过程中项目经理仅采用定期召开内部协调会,没有充分利用其他方法和形式加强内部沟通,结果造成施工进度拖延。经过公司内外协调方法和形式的改进,最终使该线路工程顺利完工。



第1题,共5个问题
(简答题)施工单位在沿途施工中需要与哪些部门沟通协调?

第2题,共5个问题
(简答题)简述架空线路电杆组立后导线架设程序的主要内容。

第3题,共5个问题
(简答题)事件1中,电力管理部门对施工单位处罚的内容有哪些?

第4题,共5个问题
(简答题)分析变压器烧毁事故的施工原因。根据公司安全生产责任制,该工程项目部领导各应承担何种性质的安全生产责任?

第5题,共5个问题
(简答题)事件3中,施工单位内部沟通协调还有哪些方法和形式?
经返工重做或更换器具、设备的检验批,应()。
A:重新进行验收
B:严格进行检查
C:在竣工图再绘
D:有质量事故记录
采用天然矿石如石英砂、石灰石等,配以其他化工原料如纯碱、硼酸等粉状玻璃原料,在熔炉内经高温熔化,然后借助离心力及火焰喷吹的双重作用,使熔融玻璃液纤维化,形成的棉状材料是()。
A:矿渣棉
B:玻璃棉
C:岩棉
D:膨胀珍珠岩

华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。安装时由于处理变压器漏油而停工三天,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。



第1题,共1个问题
(简答题)问题: 1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,施工单位应如何处理? 2.施工单位应怎样计算由于设计变更引起的新项目费用? 3.指出该机电安装工程项目,划分的分部工程有哪些? 4.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测? 5.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。 6.变压器安装时应注意哪些问题?
管道施工前,与管道连接的设备安装就位固定完毕,设备的()应符合设计要求。
A:周长偏差
B:标高
C:中心线
D:直线度
E:管口方位
某公司甲总承接了一大型压气站的PC合同,主压缩机为离心式6级压缩机,由蒸汽轮机驱动。由于机体庞大,整机运输较为困难,甲公司计划采用散件运输、现场组装的模式。甲公司向5家(A、B、C、D、E)已通过资质审查的制造商发放了汽轮机一压缩机机组招标邀请。招标文件要求这5家公司在收到招标文件的第8天(既4月16日)12:00前将投标文件密封递交到招标办公室。 A公司以时间过紧为由,回函谢绝了投标。B公司、C公司均按时递交了投标文件;D公司的车辆中途抛锚,4月16日12:45方抵达招标办公室,招标人员拒收D公司的投标文件;E公司在4月15日就递交了投标文件,在4月16日早餐厅里,无意间听到了C公司的投标人员在谈论标价,E公司职员紧急请示了其公司总经理,在16日11:50,向招标办公室递交了密封的标价修改文件。 经过综合评审,最终E公司中标。经过6个月的制造。10月12日机组装车起运。路途中遇特大洪水,冲毁了2公里的道路,车队被迫滞留了8天。10月26日,机组运抵现场。比合同规定的交货期晚了5天,造成甲公司窝工损失56000元,甲公司向E公司提出费用索赔56000元。 甲公司和E公司及监理工程师对设备进行了开箱检查验收。转子组件测量了口环的径向跳动等参数。 12月28日,机组安装完成,进人该工程项目的试运行阶段。甲安装公司在试运行阶段前期做了充分的技术、组织和物资三个方面的准备工作。单机试运完成后,建设单位要求甲公司组织并实施联动试运行,由设计单位编制试运行方案。 联动试运行前进行了检查并确认: (1)已编制了试运行方案和操作规程; (2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。符合要求后进行了设备的联动试运行。 按照试运行阶段的分工原则和试运行的条件,指出题目背景中的不要之处并阐述正确的做法。
机电工程项目高程控制网测量时,高程测量的方法有( )
A:三角测量法
B:水准测量法
C:导线测量法
D:电磁波测距三角高程测量法
E:三边测量法
某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质的3G设备生产厂商编制了初步设计,工程估算价在280万元,此初步设计经研究得到批准。该运营商决定采用包工不包料的形式将此项目承包给一家长期合作的施工单位,并请施工单位选定基站的站址,然后由设计单位根据选定的站址及设备的情况编制施工图设计。施工单位拿到设计以后,由于部分站点选择在民用建筑上安装,运营商工程管理人员又数量有限,因此委托施工单位负责完成所选站址的租用谈判工作。在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商的违规操作作出了处罚。 (5)本工程选定的初步设计的编制单位是否合适?为什么?对设计编制单位的选择有什么要求? (6)此工程设计阶段的划分是否存在问题?为什么? (7)运营商请施工单位选择站址,并负责相应站址租用的谈判工作合适吗?这些工作应由谁在什么时间完成? (8)此工程有特殊验收指标吗?如果有的话,应该有哪些? (9)此工程中,运营商的违规操作行为都体现在哪些方面? (10)此工程是否应进行招投标?为什么?
在设备交付现场安装前,由( )负责与业主或供货商共同按设备装箱清单和设备技术文件对安装的机械设备逐一清点、登记和检查。
A:监理方
B:总承包方
C:分包方
D:设计方
通风空调系统的风管板材厚>=1.5mm采用什么方式连接?
属于石油化工设备的性能指标有()。
A:流速
B:流量
C:压力
D:温度
E:容积
某火力发电工程EPC总承包项目,总承包商重视对设备的采购工作,把火力发电设备和配套电厂锅炉的采购、订货作为重点,编制了设备采购计划,确定了采购过程的里程碑。项目部针对采购设备的具体情况,把采购中的进度和质量安全的保证作为采购工作重点控制的中心任务。在采购的实施过程中,进行了以下工作: 工作一:设备请购单的审查及询价商务文件编制。项目设计部门在编制完设备请购书及附件后,由项目设计经理签字并提交项目采购经理,经项目采购经理审查,确认请购单及附件的内容齐全,提交时间符合进度计划后由项目采购部门按预定计划实施询价。由于采购项目特殊,询价商务文件采用了采购部门自行编制的商务文件。 工作二:询价。项目采购部门就发电设备和配套电厂锅炉分别进行了询价,询价的厂商一共有12家,其中包括本公司合格厂商以外的业主指定的厂商2家。 工作三:评审。 1.技术评审。技术评审由相关专业负责人进行审核,评审的依据是厂商技术报价文件,评审的结果是8家合格、3家不合格、1家需要做局部修改后才能合格。对所询合格厂商做横向比较并排出推荐顺序。 2.商务评审。对于技术评审不合格的厂商不再做商务评审,商务评审由采购工程师负责组织相关专家进行。商务评审的依据是厂商的商务报价,重点评审价格构成是否合理并具有竞争力。 3.综合评审。综合评审由设计经理和采购经理主持,在技术评审和商务评审的基础上进行。综合评审既要考虑技术,也要考虑商务,从质量、进度、费用、厂商执行合同的信誉、同类产品业绩、交通运输条件等方面综合评价并排出推荐顺序,报公司主管经理审批。 经过评审,项目采购部门选定比较理想的供货厂商,但是报价突破了已经批准的预算。 指出工作一中设备请购单的审查及询价商务文件编制有哪些不妥之处,并加以改正。
长距离输电线路铁塔基础中心桩测定后。一般采用()和平行基线法进行控制。
A:头尾控制法
B:三角法
C:十字线法
D:菱形控制法
吊装方案编制的主要依据有()。
A:规程规范
B:合同条款
C:被吊装设备的设计文件
D:施工组织总设计
E:工程进度计划

某机电安装公司通过招投标竞争承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。



第1题,共5个问题
(简答题)工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,施工单位应如何处理?

第2题,共5个问题
(简答题)施工单位应怎样计算由于设计变更引起的新项目费用?

第3题,共5个问题
(简答题)指出该机电安装工程项目,划分的分部工程有哪些?

第4题,共5个问题
(简答题)智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?

第5题,共5个问题
(简答题)因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。

A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主要工艺设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具库,二楼做现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。

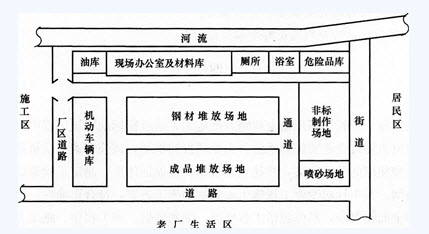

(见下图)

开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。
在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据曾经的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:
①设备制造质量问题,
②建设单位工艺操作失误,
③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。



第1题,共5个问题
(简答题)项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?

第2题,共5个问题
(简答题)项目部在施工阶段应如何控制成本?

第3题,共5个问题
(简答题)说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?

第4题,共5个问题
(简答题)分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?

第5题,共5个问题
(简答题)分别指出保修期间出现的质量问题应如何解决?
施工单位在使用自备电源前应告知并征得供电部门同意后采取安全技术措施,防止自备电源()。
A:发生停电故障
B:遭到外力破坏
C:误入市政电网
D:发生用电火灾
下列措施中,能预防由雷击造成输电路线停电的措施是()。
A:减少绝缘子串的片数
B:采用高阻抗接地
C:增加杆塔的接地电阻
D:装设自动重合闸装置
工业炉窑砌筑工程工序交接证明书中,应提供炉内托砖板和锚固件的位置、尺寸及其( )。
A:材质
B:施工方案
C:特种作业证明
D:焊接质量检查合格证明

国家投资39亿元在南方某海港建国家石油战略储备库,计划建42台100000m³/台浮顶式储罐。由A公司承担该项目的施工任务。
土建环梁完成后,需要按设计文件的要求在环梁内分层填河砂并压实到95%的密实度。由于河砂需求量过大,施工单位申请用山砂替代河砂,获业主同意。

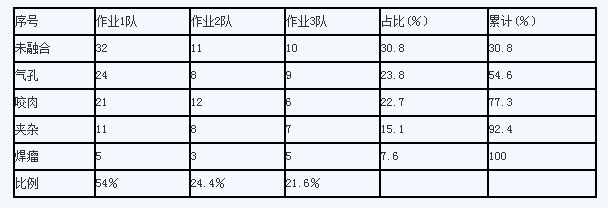

按经监理批准的施工方案,采用正装法施工。在进行第4圈罐壁板组焊时,已是南方的雨季,为此,施工单位加大了质量专检力度,统计焊接质量问题如下表:

经过12个月的奋战,终于按期实现了机械竣工。



第1题,共3个问题
(简答题)A公司申请用山砂替代河砂,需按什么程序进行变更?

第2题,共3个问题
(简答题)分析出现气孔的可能原因有哪些?

第3题,共3个问题
(简答题)分析罐安装需要哪些特殊工种的操作工?
发电机转子穿装前应单独进行()。
A:气密性试验
B:磁道通路试验
C:漏气量试验
D:试验压力符合制造厂规定
E:允许漏气量符合业主要求
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件: 事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。 事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。 钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位 负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。 从事件一中说明施工单位甲工程队在领取材料和材料管理中有哪些错误做法?应该怎么做才是正确的?
在线式巡查系统是利用报警系统和()的设备实现巡查功能。
A:门禁系统
B:综合布线
C:电视系统
D:电话系统
空调系统带冷(热)源的正常联合试运转不应少于()
A:8h
B:12h
C:24h
启闭机属于()设备。
A:水力发电
B:火力发电
C:风力发电
D:核电
起重机械需定期检查,下列定期检查周期描述正确的是()
A:吊运熔融金属和炽热金属的起重机每年1次
B:流动式起重机每年1次
C:轻小型起重设备每年1次
D:门式起重机每年1次
E:机械式停车设备每1年1次
消费者收入一般是指社会的人均收入,一般来说,消费者收入变动与需求的变动( )。
A:呈同方向变化
B:呈反方向变化
C:不相关
D:完全等价
球形罐制造单位提供的产品质量证明书应有()。
A:制造竣工图样
B:压力容器产品合格证
C:焊后整体热处理报告
D:耐压试验和泄漏试验记录
E:特种设备制造监督检验证书
用于热喷涂的金属线材其性能()应合格。
A:物理性能
B:电化学性能
C:力学性能
D:表面性能
E:可使用性
