某600MW机组电厂建设项目业主通过招标,与某承包商签订设备安装调试合同,同时委托某检测中心对承包商安装调试的设备进行第三方检验检测,委托某设备监理公司对设备安装调试和检测过程实施监理。承包商按合同约定将其中的系统管线绝热防腐工程和控制系统安装工程分别分包给两家公司。在安装调试过程中发生如下事件: 事件1:监理机构在对承包商提交的“设备安装技术方案和安装措施”文件进行审核时发现,该文件是承包商在某地300MW机组电厂建设项目中使用的文件,只是更换了项目名称。承包商对此解释说:“该电厂建设项目,其生产技术路线与300MW机组电厂建设项目基本一样”。 事件2:监理机构在对检测中心使用的检测仪器进行审核时发现,其中某检测设备的检测能力不足,无法满足某项检测项目的要求。检测中心负责人表示:“我们是国家认可的检测机构,监理公司无权对我们的检测能力进行审核”。 事件3:在发电机组的汽轮机部件到达现场时,监理机构按合同约定派出设备监理工程师参加开箱检验。在检验过程中,设备监理工程师因工作需要离开了现场,返回现场时,开箱检验活动已经完成。在检查了开箱检验记录后,该设备监理工程师在记录上签字确认。 事件4:在汽轮发电机组的联轴器安装过程中,设备监理工程师发现,承包商采用“双表法”而没有按照已审核的“设备安装技术方案和安装措施”文件中规定的“采用激光对中仪进行对中找正”要求进行找正。承包商项目负责人表示:设备安装中的“双表法”工法也能保证安装质量。 事件5:在项目实施过程中,因控制系统安装单位的原因,致使管线绝热防腐工程施工单位停工,并造成停工损失。承包商按合同约定向监理机构提交索赔报告向业主索赔。 在事件2中,检测中心负责人的答复是否合理?说明理由。
【背景材料】某设备安装工程监理公司承担了某机电设备安装工程的监理任务,该工程工期为5个月,监理单位在设备安装调试阶段配备了4名监理工程师进行监理。

第1题,共2个问题
(简答题)设备监理工程师在设备安装调试的准备工作中应进行哪些有关的审核?

第2题,共2个问题
(简答题)在安装调试过程中,设备监理工程师如何做好质量监控工作?
【背景材料】8月1日,某建筑公司为买进一批水泥,分别向甲水泥厂和乙水泥厂发出了信函,内容如下:我公司急需某型号水泥200t,如果你厂有货,请来函告知,具体价格面议。 甲水泥厂收到该信后,给建筑公司回了一封信,内容是:你公司所需的某型号水泥我厂有现货,每吨的价格750元,如果需要,请先预付货款1万元,余款货到后支付。如果我厂在8月10日没有收到贵公司的回信,即表示你公司同意我厂提出的条件,我厂将径直发货至你公司。 建筑公司收到甲水泥厂的回信后,认为甲水泥厂提供的货款支付方式可以接受,但是希望每吨价格为700元,于是,向甲水泥厂发出了第二封信,内容是:我公司愿意和你厂达成这笔交易,但每吨价格能否为700元,货款支付方式我公司都接受,但是希望你厂送货上门,并在本月15日之前给予答复。 与此同时,建筑公司8月10日收到乙厂报价信函,内容为:我厂有你公司需要的水泥,价格为600元,如果同意购买,请在8月20日之前给予答复。建筑公司认为乙水泥厂的价格合理,于是8月12日向乙厂发出表示同意乙方条件的信函。

第1题,共3个问题
(简答题)在本案例中,哪些信件属于要约?为什么?

第2题,共3个问题
(简答题)建筑公司发给甲水泥厂和乙水泥厂的信函在合同法中被称为什么?

第3题,共3个问题
(简答题)如果建筑公司未能在8月10日给甲水泥厂回信,该买卖合同是否成立?为什么?

【背景材料】已知网络计划如图3-20所示,箭线下方括号外数字为工作的正常持续时间,括号内数字为工作的最短持续时间;箭线上方括号内数字为优选系数,要求工期为12天。



第1题,共1个问题
(简答题)试对其进行工期优化。
【背景材料】某施工单位通过投标,承揽了某建设单位的某施工项目的施工任务,由某监理单位对该工程实行工程监理。该工程基础类型为墙下钢筋混凝土条形基础,局部筏形基础,结构形式为现浇剪力墙结构,楼板采用无粘结预应力混凝土,该施工单位缺乏预应力混凝土的施工经验,对该楼板无粘结预应力施工有难度。屋面防水采用SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采用憎水珍珠岩,外墙保温采用聚苯保温板。承包商对进场材料如何向监理工程师报验?
某600MW机组电厂建设项目业主通过招标,与某承包商签订设备安装调试合同,同时委托某检测中心对承包商安装调试的设备进行第三方检验检测,委托某设备监理公司对设备安装调试和检测过程实施监理。承包商按合同约定将其中的系统管线绝热防腐工程和控制系统安装工程分别分包给两家公司。在安装调试过程中发生如下事件: 事件1:监理机构在对承包商提交的“设备安装技术方案和安装措施”文件进行审核时发现,该文件是承包商在某地300MW机组电厂建设项目中使用的文件,只是更换了项目名称。承包商对此解释说:“该电厂建设项目,其生产技术路线与300MW机组电厂建设项目基本一样”。 事件2:监理机构在对检测中心使用的检测仪器进行审核时发现,其中某检测设备的检测能力不足,无法满足某项检测项目的要求。检测中心负责人表示:“我们是国家认可的检测机构,监理公司无权对我们的检测能力进行审核”。 事件3:在发电机组的汽轮机部件到达现场时,监理机构按合同约定派出设备监理工程师参加开箱检验。在检验过程中,设备监理工程师因工作需要离开了现场,返回现场时,开箱检验活动已经完成。在检查了开箱检验记录后,该设备监理工程师在记录上签字确认。 事件4:在汽轮发电机组的联轴器安装过程中,设备监理工程师发现,承包商采用“双表法”而没有按照已审核的“设备安装技术方案和安装措施”文件中规定的“采用激光对中仪进行对中找正”要求进行找正。承包商项目负责人表示:设备安装中的“双表法”工法也能保证安装质量。 事件5:在项目实施过程中,因控制系统安装单位的原因,致使管线绝热防腐工程施工单位停工,并造成停工损失。承包商按合同约定向监理机构提交索赔报告向业主索赔。 在事件4中,监理机构为什么不能接受承包商项目负责人的解释?监理机构应如何处理?

【背景材料】建筑工程由于建设周期持续时间长,所涉及的风险因素多,所以工程风险很大。这就要求监理工程师加强对工程风险的识别和防范,图1-7所示为某建设工程风险识别的过程图。



第1题,共5个问题
(简答题)简述风险识别的特点。

第2题,共5个问题
(简答题)风险识别的结果是什么?

第3题,共5个问题
(简答题)建设工程风险可以按哪几种途径进行分解?

第4题,共5个问题
(简答题)简述风险识别的方法。

第5题,共5个问题
(简答题)建设工程风险识别过程中的核心工作是什么?
【背景材料】某建设项目,建设单位委托某监理单位进行施工阶段的监理工作。监理单位委派了总监理工程师,组建了项目监理机构。总监理工程师组织专业监理工程师编写监理规划时提出如下要求: 一、实施监理中要严格遵守监理的实施原则,应写入监理规划中。 二、根据业主要求,监理工作目标包括施工安全生产目标,应在监理规划中作为监理工作目标。 三、在监理规划的监理工作方法及措施中,应根据风险管理原理制订相应的风险防范措施。四、监理工作制度是监理规划的重要内容,其中项目监理的文档管理是监理形象的表现之一。除要按规范对现场一手资料严格要求外,还要做好监理会议纪要、监理月报和监理总结。 项目监理机构根据项目的特性和总监理工程师的布置编写了监理规划,对监理人员的岗位职责及目标控制作出如下安排: 1.总监理工程师的岗位职责如下:(1)确定项目监理机构人员分工和岗位职责;(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理监理机构的日常工作;(3)检查和监督监理人员的工作;(4)审查和处理工程变更;(5)主持监理工作会议,签发项目监理机构的文件和指令;(6)调解建设单位与承包单位的合同争议,处理索赔,审批工程延期;(7)主持整理工程项目的监理资料。 2.经总监理工程师授权,总监理工程师代表履行的岗位职责如下:(1)审查分包单位的资质,并提出审查意见;(2)审查承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(3)审核签署承包单位的申请、支付证书和竣工结算;(4)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(5)主持或参与工程质量事故的调查;(6)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。 3.专业监理工程师的岗位职责:(1)负责编制本专业的监理实施细则;(2)负责本专业监理工作的具体实施…… 4.监理员的职责(在专业监理工程师的指导下开展现场监理工作):(1)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;(2)审核工程计量的数据和原始数据;(3)按设计图纸及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;(4)担任旁站工作;(5)做好监理日记和有关的监理记录。 在监理的目标控制分析中,提出的监理目标控制方法为主动控制和被动控制,主动控制是事前控制、前馈控制,被动控制是事中控制和事后控制、反馈控制。对于建设工程目标控制来说,主动控制和被动控制两者缺一不可。因此,绘制了目标控制的程序框图,并进行了风险分析,对目标实施中的风险提出了相应的风险回避、损失控制和风险转移的风险对策。请说明损失控制与风险转移的基本方式。
【背景材料】8月1日,某建筑公司为买进一批水泥,分别向甲水泥厂和乙水泥厂发出了信函,内容如下:我公司急需某型号水泥200t,如果你厂有货,请来函告知,具体价格面议。 甲水泥厂收到该信后,给建筑公司回了一封信,内容是:你公司所需的某型号水泥我厂有现货,每吨的价格750元,如果需要,请先预付货款1万元,余款货到后支付。如果我厂在8月10日没有收到贵公司的回信,即表示你公司同意我厂提出的条件,我厂将径直发货至你公司。 建筑公司收到甲水泥厂的回信后,认为甲水泥厂提供的货款支付方式可以接受,但是希望每吨价格为700元,于是,向甲水泥厂发出了第二封信,内容是:我公司愿意和你厂达成这笔交易,但每吨价格能否为700元,货款支付方式我公司都接受,但是希望你厂送货上门,并在本月15日之前给予答复。 与此同时,建筑公司8月10日收到乙厂报价信函,内容为:我厂有你公司需要的水泥,价格为600元,如果同意购买,请在8月20日之前给予答复。建筑公司认为乙水泥厂的价格合理,于是8月12日向乙厂发出表示同意乙方条件的信函。如果建筑公司未能在8月10日给甲水泥厂回信,该买卖合同是否成立?为什么?

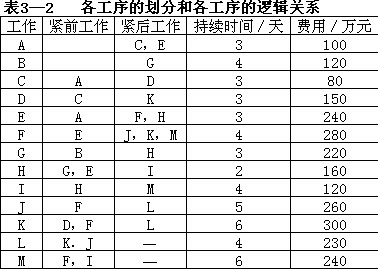

【背景材料】R公司中标一高层写字楼工程,合同工期20个月。按照招标文件中合同条款的规定,工期每提前一个月奖励5万元,每滞后一个月罚款10万元。在开工之前,须向工程师提交详细的施工组织设计和网络图,R公司对各工序的划分和各工序的逻辑关系见表3-2。

根据此表编制的网络图获得工程师的批准,在工程施工过程中发生以下事件:
事件一:E工作为软弱地基土开挖工程,边坡支护、降水工作(不在招标范围之内)由业主委托专业基础施工企业C公司施工。该公司使用土锚拉结方案,在施工过程中,因南部边坡土质过于复杂,部分地段出现失稳征兆,及时采用应急方案得以纠正。R公司在基坑内的作业也受到一定的影响。在北边坡的施工过程中,R公司开挖土方过快,使得卸载过急,导致出现地基反弹、边坡出现失稳征兆。后由C公司处理后得以解决。由于以上原因,使工期延长2个月。业主经评估,认为双方对工期延误的责任各占50%。
事件二:I工作为顶层钢结构工程。钢结构加工前,业主通知施工单位该工程需进行设计变更,以实现更多的使用功能,但设计变更图纸几经反复,造成I工作延长2个月。



第1题,共2个问题
(简答题)根据逻辑关系表绘制网络图,并确定关键线路。

第2题,共2个问题
(简答题)对于以上两个事件,承包商可以得到的工期索赔是多少?并确定关键线路。
【背景材料】某设备监理单位承担了一个钢铁企业扩建项目的设备安装工程监理任务。在开始监理工作之前,该设备监理单位为这次任务做了充分的准备,包括挑选总监理工程师、成立设备监理机构、收集有关资料以及编制监理规划。在编制监理规划之前,确定了项目目标控制方法。

第1题,共3个问题
(简答题)什么是控制?

第2题,共3个问题
(简答题)简述被动控制的操作步骤。

第3题,共3个问题
(简答题)为了准确定义工程项目的目标,项目目标应满足哪些条件?

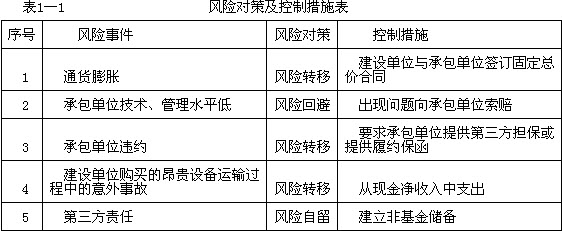

【背景材料】 某工业项目,建设单位委托了一家监理单位协助组织工程招标并负责施工监理工作。总监理工程师在主持编制监理规划时,安排了一位专业监理工程师负责项目风险分析和相应监理规划内容的编写工作。经过风险识别、评价,按风险量的大小将该项目中的风险归纳为大、中、小三类。根据该建设项目的具体情况,监理工程师对建设单位的风险事件提出了正确的风险对策,相应制订了风险控制措施(表1-1)。 通过招标,建设单位与土建承包单位和设备安装单位分别签订了合同。 设备安装时,监理工程师发现土建承包单位施工的某一设备基础预埋的地脚螺栓位置与设备基座相应的尺寸不符,设备安装单位无法将设备安装到位,造成设备安装单位工期延误和费用损失。经查,土建承包单位是按设计单位提供的设备基础图施工的,而建设单位采购的是该设备的改型产品,基座尺寸与原设计图纸不符,对此,建设单位决定作设计变更,按进场设备的实际尺寸重新预埋地脚螺栓,仍由原土建承包单位负责实施。 土建承包单位和设备安装单位均依据合同条款的约定,提出了索赔要求。 针对建设单位提出的设计变更,说明实施设计变更过程的工作程序。
【背景材料】某设备工程采用FIDIC《生产设备和设计——施工合同条件》,雇主分别与A公司订立了《雇主/咨询工程师服务协议书》,与B公司订立了《生产设备和设计——施工合同》。在合同履行过程中,发生了下述事件。 事件一:在B公司制造生产设备期间,工程师要求对生产设备的制造工艺进行实地检验,但B公司以生产设备的制造工艺涉及其商业秘密为由,拒绝安排工程师进入设备制造厂进行检验。 事件二:生产设备制造完毕,在运往安装现场途中遭遇暴风雪,交通中断,使得设备进场比预计时间迟延,导致安装工程延误了2天进行。对此,承包商提出索赔,要求延长竣工时间2天,并补偿2天的停工损失。 事件三:生产设备安装完毕,依照合同要求对生产设备进行竣工试验,在启动前试验时,发现由于雇主提供的基础工程出现沉降,导致不能进行启动试验,故对基础工程进行了修复,延误了2天的启动试验。 进行启动试验时,发现由于生产设备的设计缺陷,影响了生产设备运行的可靠性,又对生产设备进行了修补,因此导致竣工试验延误了3天。生产设备的竣工试验通过后,B公司向工程师提出索赔,要求延长竣工时间5天,补偿5天停工损失。

第1题,共3个问题
(简答题)在事件一中,B公司是否可以拒绝工程师的检验要求?说明理由。

第2题,共3个问题
(简答题)在事件二中,工程师应如何处理承包商的索赔?说明理由。

第3题,共3个问题
(简答题)在事件三中,工程师应如何处理承包商的索赔?说明理由。

【背景材料】某实施监理的工程项目,监理单位对涉及工程质量问题的方面,进行了如下控制手段:
1.审查分包单位的资质证明文件;
2.发布工程暂停指令;
3.审批承包单位提交的施工方案;
4.发布有关工程信息;
5.检查开工前的准备工作的质量;
6.拒绝签署支付证书;
7.不准使用未经监理工程师批准的工程材料。



第1题,共3个问题
(简答题)施工阶段质量控制的手段有哪些?

第2题,共3个问题
(简答题)以上7条具体控制手段分别属于哪种控制手段?

第3题,共3个问题
(简答题)现场监督检查的方式有哪几种?
【背景材料】某分部工程的网络计划如图3-12所示,计算工期为44天。A、D、I三项工作使用一台机械顺序施工。 如按D→A→I顺序组织施工,则网络计划变为(图3-14): (1)计算工期是多少天? (2)机械在现场的使用和闲置时间各是多少天?
【背景材料】 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。 总监理工程师根据本项目合同结构的特点,组建了项目监理组织机构,绘制了业主、监理、被监理单位三方关系示意图(图1-3)。 按如下要求编制了监理规划: 1.监理规划的内容构成应具有统一性; 2.监理规划的内容应具有针对性; 3.监理规划的内容应具有指导编制项目资金筹措计划的作用; 4.监理规划的内容应能协调项目在实施阶段进度的控制。 监理规划的部分内容如下。 一、工程概况 二、监理阶段、范围和目标 1.监理阶段——本工程项目的施工阶段。 2.监理范围——本工程项目的三个施工合同标段内的工程。 3.监理目标——静态投资目标:9610万元人民币 进度目标:30个月 质量目标:优良 三、监理工作内容 1.协助业主组织施工招标工作。 2.审核工程概算。 3.审查、确认承包单位选择的分包单位。 4.检查工程使用的材料、构件、设备的规格和质量。 …… 四、监理控制措施 监理工程师应将主动控制与被动控制工作紧密结合,按以下控制流程进行控制(图1-4)。 五、监理组织结构与职责 六、监理工作制度 编制监理规划所依据的各条编制要求是否恰当?为什么?
【背景材料】某建设工程项目已具备竣工验收条件,承包人提出验收申请后,发包人组织验收组对工程进行竣工验收。在验收前,监理工程师要求进行竣工前的试车。竣工验收需满足的条件有哪些?
【背景材料】某施工企业通过投标获得了建设单位综合大楼的施工权,在施工过程中,施工企业因建设单位委托设计单位提供的图纸错误而导致损失后,建设单位要求施工企业向设计单位提出补偿相应损失的申请。

第1题,共4个问题
(简答题)建设单位的做法是否正确?如不正确,该如何处理?

第2题,共4个问题
(简答题)违反合同承担的违约责任以什么为前提?

第3题,共4个问题
(简答题)《合同法》规定,违约造成的赔偿损失应怎样合理确定?

第4题,共4个问题
(简答题)承担违约责任的方式有哪几种?

某设备监理单位与业主签订了一份30万吨尿素成套设备制造和安装项目的《设备工程监理服务合同》。该设备监理单位获取了设备制造阶段业主和承包商签订的《设备供货合同》、《设备供货技术协议书》;设备安装阶段业主和承包商签订的《设备工程安装合同》及该承包商的《安装实施技术方案》。
在《设备供货技术协议书》中规定:
(1)承包商对关键零部件的材料应在投料生产前进行机械性能和化学成份复验;材料复验出现“不符合”后,该材料的处置应获得业主书面批准。
(2)在关键零部件装配过程中,承包商应采取必要措施控制装配质量。
(3)在设备最终出厂试验前,承包商应通知业主参加出厂试验。
设备制造前,监理机构进行了本项目设备监理服务实现的策划,并制定了“特殊过程”的评审和批准准则。
设备制造过程中,总监理工程师收到承包商关键零部件的材料机械性能复验报告,其中有一项“不符合”,在此报告上承包商最高技术负责人批示“可以使用”,总监理工程师据此批准该批材料“放行”。



第1题,共4个问题
(简答题)总监理工程师批准材料“放行”的做法是否妥当?说明理由。

第2题,共4个问题
(简答题)为确保“特殊过程”受控,除制定“特殊过程”的评审和批准准则外,设备监理工程师还应做好哪些方面的审查?

第3题,共4个问题
(简答题)本项目设备工程监理服务实现策划的主要依据有哪些?

第4题,共4个问题
(简答题)在设备质量管理中,对《设备供货技术协议书》中(1)、(2)、(3)条,各应采用怎样的见证方式?

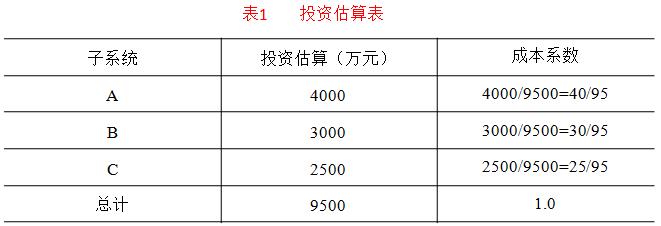

某集团拟在某市投资建设一条自动化生产线,预期年生产能力为300万吨。该生产线可以分解为动力子系统A、控制子系统B和检测子系统C共三个子系统。该生产线各子系统的投资估算见表1。有关专家对这三个子系统的功能进行了评价,评价结论为:A的功能与B的功能一样重要;A的功能比C的功能重要;B的功能比C的功能重要。 经调查,该市有一条同类型的生产线,前年投产,年生产能力200万吨,总投资为5000万元。 设备监理工程师进行设计评审时,列出了该生产系统的各子系统功能评价系数表、价值系数计算表如表2、表3所示。 欲使整条生产线降低投资额,应首先优化哪个子系统的设计?说明理由。
某设备工程项目,业主与设备监理公司签订了监理服务合同。合同约定监理服务范围包括: (1)A厂承包的主机设备和2台压力容器设备的制造和安装; (2)B、C、D三厂家分别承包的6台辅机设备的制造和安装; (3)E公司承包的联合调试。 设备监理公司任命了该项目总监理工程师,在项目实施过程中发生如下事件: 事件1:总监理工程师在第一次项目监理机构全体成员会议上布置了下列工作: 第一,由总监理工程师主持编写本项目设备安装、调试的监理计划;授权总监理工程师代表主持编制主机设备、压力容器设备和辅机设备制造的监理计划,并全权负责制造过程中付款的审核与签认等事宜。 第二,组建驻A厂、B厂、C厂及D厂共四个监理组组成的项目监理机构。 第三,要求各监理组组长依据下列文件着手编制驻厂监理细则。 (1)已批准的监理计划; (2)制造和安装、联合调试合同及其附件等文件; (3)承包商的履约保函; (4)有关法规、标准; (5)监理单位的要求; (6)数据记录的格式; (7)各见证点的见证方法。 事件2:驻A厂的监理人员发现,由于该厂生产能力不足,把主机设备关键零部件交给了F厂加工,F厂又把铸、锻、热处理等关键工序委托给了其他单位加工。由于合同约定主机设备及压力容器设备的关键零部件加工不得转包、分包,于是,总监理工程师代表将该情况及时报告了总监理工程师,总监理工程师征得业主同意后,当即给A厂下发停工令,责令整改。 事件3:A厂接到总监理工程师的停工令后,及时与业主进行了协商,业主同意其将一台压力容器设备的制造分包。设备监理工程师在对该压力容器设备分包商的资质进行审核时,发现其制造许可证已经过期。 事件2中,总监理工程师代表、总监理工程师的做法是否妥当?
【背景材料】某工程项目,业主与监理单位签订了施工阶段监理合同,与承包方签订了工程施工合同。施工合同规定:设备由业主供应,其他建筑材料由承包方采购。施工过程中,承包方未经监理工程师事先同意,订购了一批钢材,钢材运抵施工现场后,监理工程师进行了检验,检验中监理工程师发现承包方未能提交该批材料的产品合格证、质量保证书和材质化验单,且这批材料外观质量不好。业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包方推荐了厂家,承包方与生产厂家签订了购货合同。厂家将石料按合同采购量送达现场,进场时经检查发现该批材料的颜色有部分不符合要求,监理工程师通知承包方该批材料不得使用。承包方要求厂家将不符合要求的石料退换,厂家要求承包方支付退货运费,承包方不同意支付,厂家要求业主在应付承包方工程款中扣除上述费用。

第1题,共2个问题
(简答题)对上述钢材质量问题监理工程师应如何处理?为什么?

第2题,共2个问题
(简答题)阅读材料,回答以下问题:(1)业主指定石料材质、颜色和样品是否合理?(2)监理工程师进行现场检查,对不符合要求的石料通知不许使用是否合理?为什么?(3)承包方要求退换不符合要求的石料是否合理?为什么?(4)厂家要求承包方支付退货运费,业主代扣退货运费款是否合理?为什么?(5)石料退货的经济损失应由谁负担?为什么?
【背景材料】某建设工程项目已具备竣工验收条件,承包人提出验收申请后,发包人组织验收组对工程进行竣工验收。在验收前,监理工程师要求进行竣工前的试车。

第1题,共5个问题
(简答题)竣工前的试车包括哪几类?分别由谁组织?

第2题,共5个问题
(简答题)竣工验收需满足的条件有哪些?

第3题,共5个问题
(简答题)签订质量保修书是在竣工验收前还是竣工验收后?

第4题,共5个问题
(简答题)竣工验收视施工合同约定的工作范围可分为哪几类?

第5题,共5个问题
(简答题)竣工验收的步骤主要有哪些?

【背景材料】某业主建设一条自动化生产线,经招投标选择某设备监理单位进行安装工程监理,业主要求设备监理单位在设备监理合同生效后的一个月内提交设备监理规划。通过招标,业主选择了一家安装公司总承包该生产线的安装、调试任务,安装公司自行完成该安装工程。在得到业主许可后,该安装公司将生产线的调试工作分包给另一家专业调试公司。1.设备监理单位为满足业主要求,由该项目机械专业监理工程师编写并向业主直接报送设备监理规划。2.结合工程实际,设备监理机构在该项目上开展风险管理工作。



第1题,共3个问题
(简答题)设备监理规划是否需要改进?为什么?

第2题,共3个问题
(简答题)简述设备监理规划的主要内容。

第3题,共3个问题
(简答题)简述项目风险管理程序和风险管理对策的内容。

【背景材料】某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(文本示范)》签订了施工承包合同。施工合同中规定:(1)设备由建设单位采购,施工单位安装;(2)建设单位原因导致的施工单位人员窝工,按18元/工日补偿,建设单位原因导致的施工单位设备闲置,按表4-5中所列标准补偿。(3)施工过程中发生的设计变更,其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为10%,利润率为5%,税率为3.41%。该工程在施工过程中发生以下事件。
事件一:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后才能填筑,增加费用30000元,工期延误10天。
事件二:基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经工程师批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支10000元,工期延误3天。
事件三:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋件,经查实是由于土建施工图纸遗漏该预埋件的错误所致。返工处理后,增加费用20000元,工期延误8天。
事件四:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型起重机、两台自卸汽车(载重5t、8t各1台)闲置5天,工人窝工86个工日,工期延误5天。
事件五:某分项工程由于建设单位提出工程使用功能的调整,须进行设计变更。设计变更后,经确认直接工程费增加18000元,措施费增加2000元。
上述事件发生后,施工单位及时向建设单位监理工程师提出索赔要求。



第1题,共3个问题
(简答题)分析以上各事件中监理工程师是否应该批准施工单位的索赔要求?为什么?

第2题,共3个问题
(简答题)对于工程施工中发生的工程变更,监理工程师对变更部分的合同价款应根据什么原则确定?

第3题,共3个问题
(简答题)监理工程师应批准的索赔金额是多少元?工程延期是多少天?
【背景材料】 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。 总监理工程师根据本项目合同结构的特点,组建了项目监理组织机构,绘制了业主、监理、被监理单位三方关系示意图(图1-3)。 按如下要求编制了监理规划: 1.监理规划的内容构成应具有统一性; 2.监理规划的内容应具有针对性; 3.监理规划的内容应具有指导编制项目资金筹措计划的作用; 4.监理规划的内容应能协调项目在实施阶段进度的控制。 监理规划的部分内容如下。 一、工程概况 二、监理阶段、范围和目标 1.监理阶段——本工程项目的施工阶段。 2.监理范围——本工程项目的三个施工合同标段内的工程。 3.监理目标——静态投资目标:9610万元人民币 进度目标:30个月 质量目标:优良 三、监理工作内容 1.协助业主组织施工招标工作。 2.审核工程概算。 3.审查、确认承包单位选择的分包单位。 4.检查工程使用的材料、构件、设备的规格和质量。 …… 四、监理控制措施 监理工程师应将主动控制与被动控制工作紧密结合,按以下控制流程进行控制(图1-4)。 五、监理组织结构与职责 六、监理工作制度 监理规划中的内容有哪些不妥之处?为什么?如何改正?
【背景材料】某监理单位承接了一工程项目施工阶段监理工作。该项目法人要求监理单位必须在监理合同书生效后的一个月内提交监理规划。监理单位因此立即着手编制工作。 一、为了使编制工作顺利地在要求时间内完成,监理单位认为首先必须明确以下问题:1.编制建设工程监理规划的重要性;2.监理规划由谁来组织编制;3.规定其编制的程序和步骤。 二、收集制订编制监理规划的依据资料:1.施工承包合同资料;2.建设规范、标准;3.反映项目法人对项目监理要求的资料;4.反映监理项目特征的有关资料;5.关于项目承包单位、设计单位的资料。 三、监理规划编制如下基本内容:1.组织好各设计单位之间的协调;2.工程概况;3.监理工作范围和工作内容;4.监理规划交底;5.项目监理工作责任;6.工程基础施工组织等。在所编制的监理规划与监理大纲之间有何关系?
【背景材料】某工程项目在设计文件完成后,业主委托了一家监理单位协助业主进行施工招标和施工阶段监理。监理合同签订后,总监理工程师分析了工程项目的规模和特点,拟按照组织结构设计、确定管理层次、确定监理工作内容、确定监理目标和制订监理工作流程等步骤,来建立本项目的监理组织机构。 施工招标前,监理单位编制了招标文件,主要内容包括:1.工程综合说明;2.设计图纸和技术资料;3.工程量清单;4.施工方案;5.主要材料与设备供应方式;6.保证工程质量、进度、安全的主要技术组织措施;7.特殊工程的施工要求;8.施工项目管理机构;9.合同条件…… 为了使监理工作能够规范化进行,总监理工程师拟以工程项目建设条件、监理合同、施工合同、施工组织设计和各专业监理工程师编制的监理实施细则为依据,编制施工阶段监理规划。 监理规划中规定各监理人员的主要职责如下: 1.总监理工程师职责:(1)审核并确认分包单位资质;(2)审核签署对外报告;(3)负责工程计量、签署原始凭证和支付证书;(4)及时检查、了解和发现总承包单位的组织、技术、经济和合同方面的问题;(5)签发开工令。 2.专业监理工程师职责:(1)主持建立监理信息系统,全面负责信息沟通工作;(2)对所负责控制的目标进行规划,建立实施控制的分系统;(3)检查确认工序质量,进行检验;(4)签发停工令、复工令;(5)实施跟踪检查,及时发现问题,及时报告。 3.监理员职责:(1)负责检查和检测材料:设备、成品和半成品的质量;(2)检查施工单位人力、材料、设备、施工机械投入和运行情况,并做好记录;(3)记好监理日志。以上各监理人员主要职责的划分有哪几条不妥?如何调整?
【背景材料】某建筑公司与某单位于2003年7月8日签订了教学楼承建合同,合同约定,由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元,若乙方延误总工期1天应扣除乙方工程款1万元;施工中实际工程量超过计划工程量10%以上时超过部分按原单价的90%计算;双方对施工进度网络计划达到一致(图3-3)。 施工过程中发生以下事件: 事件一:A工程(基础土方)原计划土方量为400m3,因设计变更实际土方量为450m3(原定单价为80元/m)。 事件二:B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m3增加到350m3。 事件三:C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。 事件四:I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天,发生费用3万元。 事件五:G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。 如果C、I工程共用一台起重机,网络图中应如何表示?起重机正常在场时间为多少天?由于甲方责任在场时间增加多少天?如何处理?如补偿费用是否补偿机上工作人员费用?
【背景材料】某工业厂房工程于1999年4月15日开工,1999年12月3日竣工验收合格。该厂房供热系统于2001年4月出现部分管道漏水,业主检查发现原施工单位所用管材与其向监理工程师报验的不符。全部更换厂房供热管道需人民币30万元,将造成该厂部分车间停产,损失人民币20万元。 业主就此事件提出如下要求: 1.要求施工单位全部返工更换厂房供热管道,并赔偿停产损失的60%(合计人民币12万元)。 2.要求监理公司对全部返工工程免费监理,并对停产损失承担连带赔偿责任,赔偿停产损失的40%(合计人民币8万元)。 施工单位答复如下:该厂房供热系统已超过国家规定的保修期,不予保修,也不同意返工,更不同意赔偿停产损失。 监理单位答复如下:监理工程师已对施工单位报验的管材进行了检查,符合质量标准,已履行了监理职责。施工单位擅自更换管材,由施工单位负责,监理单位不承担任何责任。

第1题,共2个问题
(简答题)依据现行法律和行政法规,请指出业主的要求和施工单位、监理单位的答复中各有哪些错误?为什么?

第2题,共2个问题
(简答题)简述施工单位和监理单位各应负何责任?为什么?
