出自:设备监理综合实务与案例分析

【背景材料】某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。
设备安装工程开始前,施工单位依据总进度计划的要求编制了如图2-1所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。

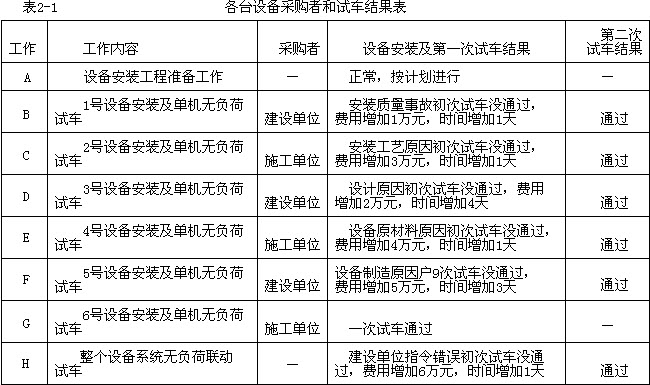

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车结果见表2-1。



第1题,共4个问题
(简答题)简述项目监理机构处理古墓事件的程序。并分析由此事件导致的费用增加由谁承担,工期可否顺延。

第2题,共4个问题
(简答题)设备安装工程具备试车条件时单机无负荷试车和无负荷联动试车应分别由谁组织试车?

第3题,共4个问题
(简答题)请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。

第4题,共4个问题
(简答题)设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
【背景材料】某建设项目,建设单位委托某监理单位进行施工阶段的监理工作。监理单位委派了总监理工程师,组建了项目监理机构。总监理工程师组织专业监理工程师编写监理规划时提出如下要求: 一、实施监理中要严格遵守监理的实施原则,应写入监理规划中。 二、根据业主要求,监理工作目标包括施工安全生产目标,应在监理规划中作为监理工作目标。 三、在监理规划的监理工作方法及措施中,应根据风险管理原理制订相应的风险防范措施。四、监理工作制度是监理规划的重要内容,其中项目监理的文档管理是监理形象的表现之一。除要按规范对现场一手资料严格要求外,还要做好监理会议纪要、监理月报和监理总结。 项目监理机构根据项目的特性和总监理工程师的布置编写了监理规划,对监理人员的岗位职责及目标控制作出如下安排: 1.总监理工程师的岗位职责如下:(1)确定项目监理机构人员分工和岗位职责;(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理监理机构的日常工作;(3)检查和监督监理人员的工作;(4)审查和处理工程变更;(5)主持监理工作会议,签发项目监理机构的文件和指令;(6)调解建设单位与承包单位的合同争议,处理索赔,审批工程延期;(7)主持整理工程项目的监理资料。 2.经总监理工程师授权,总监理工程师代表履行的岗位职责如下:(1)审查分包单位的资质,并提出审查意见;(2)审查承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(3)审核签署承包单位的申请、支付证书和竣工结算;(4)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(5)主持或参与工程质量事故的调查;(6)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。 3.专业监理工程师的岗位职责:(1)负责编制本专业的监理实施细则;(2)负责本专业监理工作的具体实施…… 4.监理员的职责(在专业监理工程师的指导下开展现场监理工作):(1)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;(2)审核工程计量的数据和原始数据;(3)按设计图纸及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;(4)担任旁站工作;(5)做好监理日记和有关的监理记录。 在监理的目标控制分析中,提出的监理目标控制方法为主动控制和被动控制,主动控制是事前控制、前馈控制,被动控制是事中控制和事后控制、反馈控制。对于建设工程目标控制来说,主动控制和被动控制两者缺一不可。因此,绘制了目标控制的程序框图,并进行了风险分析,对目标实施中的风险提出了相应的风险回避、损失控制和风险转移的风险对策。监理月报编制后应履行哪些手续?监理工作总结有哪几类?竣工总结应包括哪些内容?
【背景材料】某建设项目,建设单位委托某监理单位进行施工阶段的监理工作。监理单位委派了总监理工程师,组建了项目监理机构。总监理工程师组织专业监理工程师编写监理规划时提出如下要求: 一、实施监理中要严格遵守监理的实施原则,应写入监理规划中。 二、根据业主要求,监理工作目标包括施工安全生产目标,应在监理规划中作为监理工作目标。 三、在监理规划的监理工作方法及措施中,应根据风险管理原理制订相应的风险防范措施。四、监理工作制度是监理规划的重要内容,其中项目监理的文档管理是监理形象的表现之一。除要按规范对现场一手资料严格要求外,还要做好监理会议纪要、监理月报和监理总结。 项目监理机构根据项目的特性和总监理工程师的布置编写了监理规划,对监理人员的岗位职责及目标控制作出如下安排: 1.总监理工程师的岗位职责如下:(1)确定项目监理机构人员分工和岗位职责;(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理监理机构的日常工作;(3)检查和监督监理人员的工作;(4)审查和处理工程变更;(5)主持监理工作会议,签发项目监理机构的文件和指令;(6)调解建设单位与承包单位的合同争议,处理索赔,审批工程延期;(7)主持整理工程项目的监理资料。 2.经总监理工程师授权,总监理工程师代表履行的岗位职责如下:(1)审查分包单位的资质,并提出审查意见;(2)审查承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(3)审核签署承包单位的申请、支付证书和竣工结算;(4)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(5)主持或参与工程质量事故的调查;(6)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。 3.专业监理工程师的岗位职责:(1)负责编制本专业的监理实施细则;(2)负责本专业监理工作的具体实施…… 4.监理员的职责(在专业监理工程师的指导下开展现场监理工作):(1)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;(2)审核工程计量的数据和原始数据;(3)按设计图纸及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;(4)担任旁站工作;(5)做好监理日记和有关的监理记录。 在监理的目标控制分析中,提出的监理目标控制方法为主动控制和被动控制,主动控制是事前控制、前馈控制,被动控制是事中控制和事后控制、反馈控制。对于建设工程目标控制来说,主动控制和被动控制两者缺一不可。因此,绘制了目标控制的程序框图,并进行了风险分析,对目标实施中的风险提出了相应的风险回避、损失控制和风险转移的风险对策。监理工作的实施原则有哪些?
【背景材料】某监理公司受业主委托对某项目中的柴油机机体、缸盖、主轴承盖三大零件的流水自动线、组合机床、数控设备、物流设备等,进行从原材料采购把关到零件制造以及装配调试、负荷、试车以及外观包装质量直到进厂开箱、安装调试实行全面的跟踪监理验收,以满足业主提出的质量目标要求。

第1题,共4个问题
(简答题)如何进行加工设备能力及状态的监理?

第2题,共4个问题
(简答题)请说明质量监理控制点的类型以及应如何应用。

第3题,共4个问题
(简答题)对特殊过程的监理要点是什么?

第4题,共4个问题
(简答题)设备监理工程师应如何实施设备的出厂验收?
【背景材料】某办公楼的招标人于2000年10月11日向具备承担该项目能力的A、B、C、D、E等5家承包商发出投标邀请书,其中说明,10月17~18日9~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。 该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。 由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E等4家承包商投标,并宣读该4家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中,招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。 按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于11月10日将中标通知书以挂号信方式寄出,承包商B于11月14日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11日招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商C的报价水平,最终双方于12月12日签订了书面合同。从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明。
【背景材料】某施工企业通过投标获得了建设单位综合大楼的施工权,在施工过程中,施工企业因建设单位委托设计单位提供的图纸错误而导致损失后,建设单位要求施工企业向设计单位提出补偿相应损失的申请。承担违约责任的方式有哪几种?
【背景材料】甲方(建筑公司)和乙方(某汽车厂)订立一份汽车买卖合同,约定由乙方在7月底将一部卡车交付给甲方,价款5.6万元,甲方交付定金1万元,交车后半个月内余款付清。合同还约定,如果乙方晚交车,每天扣除车款150元,同样如果甲方晚交款,则每天应多交150元;一方有其他违约情形,应向对方支付违约金8000元。 合同订立后,工厂未能在7月底交付卡车。8月1日,乙方送卡车途中因遇路滑车翻倒受损返回工厂进行了修理,于8月10日交付给甲方。1个月后,甲方开车发现卡车有毛病,经检查发现发动机经过大修,甲方要求退还卡车,并要求乙方双倍返还定金,支付8000元违约金,并赔偿因其不能履行对第三人的运输合同而造成的经营收入损失3000元。乙方则提出汽车没有办理过户手续,合同无效,双方只需返还财产。甲方能否同时请求乙方支付8000元违约金和支付每天150元的迟延履行违约金?
【背景材料】某施工单位通过投标,承揽了某建设单位的某施工项目的施工任务,由某监理单位对该工程实行工程监理。该工程基础类型为墙下钢筋混凝土条形基础,局部筏形基础,结构形式为现浇剪力墙结构,楼板采用无粘结预应力混凝土,该施工单位缺乏预应力混凝土的施工经验,对该楼板无粘结预应力施工有难度。屋面防水采用SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采用憎水珍珠岩,外墙保温采用聚苯保温板。

第1题,共5个问题
(简答题)什么是质量控制点?质量控制点设置的原则是什么?如何对质量控制点进行质量控制?该工程无粘结预应力混凝土是否应作为质量控制点?为什么?

第2题,共5个问题
(简答题)承包商对进场材料如何向监理工程师报验?

第3题,共5个问题
(简答题)为了保证该工程质量达到设计和规范要求,承包商对进场材料应采取哪些质量控制方法?

第4题,共5个问题
(简答题)工程建设单位、设计单位、施工单位、监理单位在施工阶段的质量控制目标是什么?

第5题,共5个问题
(简答题)工程施工质量控制过程中,谁是自控主体?谁是监控主体?
【背景材料】 某建设单位经相关主管部门批准,组织某建设项目全过程总承包(即EPC模式)的公开招标工作。根据实际情况和建设单位要求,该工程工期定为2年,考虑到各种因素的影响,决定该工程在基本方案确定后即开始招标,确定的招标程序如下: (1)成立该工程招标领导机构; (2)委托招标代理机构代理招标; (3)发出投标邀请书; (4)对报名参加投标者进行资格预审,并将结果通知合格的申请投标人; (5)向所有获得投标资格的投标人发售招标文件; (6)召开投标预备会; (7)招标文件的澄清与修改; (8)建立评标组织,制订标底和评标、定标办法; (9)召开开标会议,审查投标书; (10)组织评标; (11)与合格的投标者进行质疑澄清; (12)决定中标单位; (13)发出中标通知书; (14)建设单位与中标单位签订承发包合同。建设单位从建设项目投资控制角度考虑,倾向于采用固定总价合同。固定总价合同具有什么特点?

【背景材料】为了保证雇主所要求的设备在其生命周期内能完全具备规定和需要的各项质量特性,并提高顾客对设备的满意程度,某监理公司在某机电设备工程监理过程中,确定了该机电设计评审的内容如下。
一、与雇主需要和满意有关的项目
1.将材料、设备和工序的技术规范与设备概要中表述的用户需要进行对比。
2.通过样机(样品)的试验对设计进行确认。
3.设备在预定的使用和环境条件下的工作能力。
4.考虑滥用和误用问题。
5.安全和环境相容性。
6.是否符合法规、国家和国际标准及公共的惯例。
7.与竞争对手的设计进行对比。
8.与同类设计进行对比,对过去内部和外部发生的问题进行分析,以防止问题再次发生。
二、与设备规范有关的项目
1.可靠性、耐用性和可维修性方面的要求。
2.允差与工序能力的比较。
3.设备的接收和拒收的准则。
4.可安装性、易装配性、储存期限。
5.良性故障和自动保护。
6.外观要求及其接收准则。
7.失效模式及影响分析和故障树分析。
8.诊断和纠正问题的能力。
9.标签、注意事项、标记、可追溯性要求和使用说明书。
10.标准件的审查和使用。
三、与工艺规范有关的项目
1.设计的工艺性,包括特种工艺、机械化、自动化、部件的装配和安装。
2.设计的可检验性和可试验性,包括特殊的检验和试验要求。
3.材料、零件、组件、部件规范,包括已被认可的外购件和分供方及其供应情况。
4.包装、搬运、储存和储存期限要求,特别是与进货和设备出厂有关的安全因素。



第1题,共1个问题
(简答题)逐条说明各项目应评审的内容有哪些。

业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投产后,业主每天可获利润1.0万元,故设备监理服务合同约定,如设备监理单位的合理化建议可使项目提前竣工,业主按因提前竣工所获利润的20%奖励设备监理单位。承包商在规定时间向总监理工程师提交了该工程项目网络进度计划(如下图所示)。

项目监理机构调查分析发现,以承包商的现有能力和资源,该进度计划可以进行优化,遂向业主提出要求承包商对进度计划进行优化的建议。业主通过与承包商协商,承包商同意对网络计划进行工期—费用优化,以使各方受益。各工作持续时间及直接费费率见下表。

该项目按照调整后的工程总费用最低的工期竣工后,设备监理单位请求业主兑现合同中约定的奖励,遭业主拒绝。业主表示,自己付给承包商的工程款并未减少,设备监理单位的建议只是使承包商受益,设备监理单位应向承包商要求奖励。



第1题,共4个问题
(简答题)指出上图所示网络进度计划中的关键线路,并计算总工期。

第2题,共4个问题
(简答题)该项目间接费费率为0.6万元/天,在上图所示网络进度计划的基础上进行工期—费用优化,并计算工程总费用最低的计算工期及工程费用减少额(写出计算分析过程)。

第3题,共4个问题
(简答题)业主拒绝奖励设备监理单位的做法是否妥当?说明理由。

第4题,共4个问题
(简答题)从经济的角度考虑,对业主来说最合理的工期为多少天?(写出计算过程并说明理由)
【背景材料】 某建设单位经相关主管部门批准,组织某建设项目全过程总承包(即EPC模式)的公开招标工作。根据实际情况和建设单位要求,该工程工期定为2年,考虑到各种因素的影响,决定该工程在基本方案确定后即开始招标,确定的招标程序如下: (1)成立该工程招标领导机构; (2)委托招标代理机构代理招标; (3)发出投标邀请书; (4)对报名参加投标者进行资格预审,并将结果通知合格的申请投标人; (5)向所有获得投标资格的投标人发售招标文件; (6)召开投标预备会; (7)招标文件的澄清与修改; (8)建立评标组织,制订标底和评标、定标办法; (9)召开开标会议,审查投标书; (10)组织评标; (11)与合格的投标者进行质疑澄清; (12)决定中标单位; (13)发出中标通知书; (14)建设单位与中标单位签订承发包合同。 假设该工程有效标书经评标专家的评审,其中,A、B、C3家投标单位投标方案的有关参数,见表2-2。 若基准折现率为10%,且已知A方案寿命期年费用为72.40万元,B方案寿命期年费用为69.93万元。试计算C方案寿命期年费用,并利用年费用指标对三个投标方案的优劣进行排序(小数点后保留两位)。

【背景材料】
某项目混凝土总需要量为5000m3,混凝土工程施工有2种方案可供选择:方案A为现场制作,方案B为购买商品混凝土。已知商品混凝土平均单价为410元/m3,现场制作混凝土的单价计算公式为:
式中
C——现场制作混凝土的单价(元/m3);
C1——现场搅拌站一次性投资(元),本案例C1为200000元;
C2——搅拌站设备装置的租金和维修费(与工期有关的费用),本案例C2为15000元/月。
C3——在现场搅拌混凝土所需费用(与混凝土数量有关的费用),本案例C3为320元/m3
Q——现场制作混凝土的数量;
T——工期(月)。



第1题,共3个问题
(简答题)若混凝土浇筑工期不同时,A,B两个方案哪一个较经济?

第2题,共3个问题
(简答题)当混凝土浇筑工期为12个月时,现场制作混凝土的数量最少为多少m3才比购买商品混凝土经济?

第3题,共3个问题

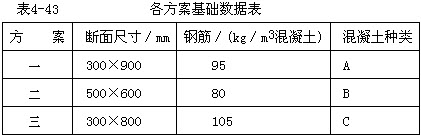

(简答题)假设该工程的一根9.9m长的现浇钢筋混凝土梁可采用3种设计方案,其断面尺寸均满足强度要求。该三种方案分别采用A,B,C三种不同的现场制作混凝土,有关数据见表4-43。经测算,现场制作混凝土所需费用如下:A种混凝土为220元/m3,B种混凝土为230元/m3,C种混凝土为225元/m3。另外,梁侧模21.4元/m2,梁底模24.8元/m2;钢筋制作、绑扎为3390元/t。 试选择一种最经济的方案。
【背景材料】某建设项目,建设单位委托某监理单位进行施工阶段的监理工作。监理单位委派了总监理工程师,组建了项目监理机构。总监理工程师组织专业监理工程师编写监理规划时提出如下要求: 一、实施监理中要严格遵守监理的实施原则,应写入监理规划中。 二、根据业主要求,监理工作目标包括施工安全生产目标,应在监理规划中作为监理工作目标。 三、在监理规划的监理工作方法及措施中,应根据风险管理原理制订相应的风险防范措施。四、监理工作制度是监理规划的重要内容,其中项目监理的文档管理是监理形象的表现之一。除要按规范对现场一手资料严格要求外,还要做好监理会议纪要、监理月报和监理总结。 项目监理机构根据项目的特性和总监理工程师的布置编写了监理规划,对监理人员的岗位职责及目标控制作出如下安排: 1.总监理工程师的岗位职责如下:(1)确定项目监理机构人员分工和岗位职责;(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理监理机构的日常工作;(3)检查和监督监理人员的工作;(4)审查和处理工程变更;(5)主持监理工作会议,签发项目监理机构的文件和指令;(6)调解建设单位与承包单位的合同争议,处理索赔,审批工程延期;(7)主持整理工程项目的监理资料。 2.经总监理工程师授权,总监理工程师代表履行的岗位职责如下:(1)审查分包单位的资质,并提出审查意见;(2)审查承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(3)审核签署承包单位的申请、支付证书和竣工结算;(4)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(5)主持或参与工程质量事故的调查;(6)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。 3.专业监理工程师的岗位职责:(1)负责编制本专业的监理实施细则;(2)负责本专业监理工作的具体实施…… 4.监理员的职责(在专业监理工程师的指导下开展现场监理工作):(1)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;(2)审核工程计量的数据和原始数据;(3)按设计图纸及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;(4)担任旁站工作;(5)做好监理日记和有关的监理记录。 在监理的目标控制分析中,提出的监理目标控制方法为主动控制和被动控制,主动控制是事前控制、前馈控制,被动控制是事中控制和事后控制、反馈控制。对于建设工程目标控制来说,主动控制和被动控制两者缺一不可。因此,绘制了目标控制的程序框图,并进行了风险分析,对目标实施中的风险提出了相应的风险回避、损失控制和风险转移的风险对策。监理规划所提出的总监理工程师与总监理工程师代表的职责分工哪些正确,哪些错误?并对错误的进行修正。
【背景材料】科学、合理的进度计划是监理工程师实现进度控制的重要前提。但是,进度计划的编制者很难事先对项目在实施过程中可能出现的问题进行全面的估计,势必会产生偏差,如得不到及时纠正,会影响总目标的实现。

第1题,共3个问题
(简答题)常用的进度比较方法有哪些?

第2题,共3个问题
(简答题)进度调整的系统过程包括哪些?

第3题,共3个问题
(简答题)确定可调整进度的范围时,主要是针对哪些?
【背景材料】某化工设备安装工程采用项目总承包模式进行建设,并由某设备监理公司承担监理任务,建设单位分别与设备安装工程公司和设备监理公司签定了工程合同;该设备监理公司在施工单位进行材料采购时配备4名设备监理工程师实施现场监理。在设备制造过程中应如何加强对不合格品的控制?
【背景材料】1995年10月20日,某化工厂与某市政工程公司签订钢铁厂地下排水工程总承包合同,总长7000m,市政工程公司将任务下达给该公司第四施工队。事后,第四施工队又与某乡建筑工程队签订分包合同,由乡建筑工程队分包4000m施工任务,合同金额40万元,11月10日正式施工。1995年11月25日市建委主管部门在检查该项工程施工中,发现某乡建筑工程队承包手续不符合有关规定,责令停工。某乡建筑工程队不予理睬。12月6日市政工程公司下达停工文件,某乡建筑工程队不服,以合同经双方自愿签订,并有营业执照为由,于12月12日诉至人民法院,要求第四施工队继续履行合同或承担毁约责任并赔偿经济损失。

第1题,共5个问题
(简答题)依法确认总、分包合同的法律效力。

第2题,共5个问题
(简答题)该合同的法律效力应由哪个机关(机构)确认?

第3题,共5个问题
(简答题)某乡建筑工程队提供的承包工程法定文书完备吗?

第4题,共5个问题
(简答题)某市建委主管部门是否有权责令停工?

第5题,共5个问题
(简答题)合同纠纷的法律责任如何裁决?

【背景材料】
某工程项目已完成初步设计,建设用地与筹资已落实,业主准备采用公开招标的方式优选承包商。
1.招标程序如下:
A.招标单位向政府和计划部门提出招标申请;
B.编制工程标底,提交设计单位审核(标底为4000万元);
C.编制招标有关文件;
D.对承包商进行资格后审;
E.发布投标邀请函;
F.召开标前会议,对每个承包商提出的问题单独地作出回答;
G.开标;
H.评标,评标期间根据需要与承包商对投标文件中的某些内容进行协商,对工期和报价协商后的变动作为投标文件的补充部分;
I.确定中标单位;
J.业主与中标的承包商进行合同谈判和签订施工合同;
K.发出中标通知书,并退还所有投标承包商的投标保证金。

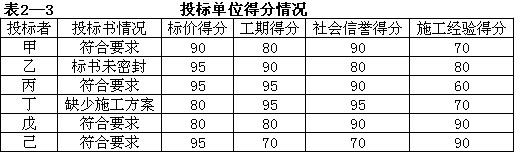

2.准备用综合评分法进行评标,在评标中重点考虑标价、工期、社会信誉、施工经验等四方面因素,各项因素的权重分别为0.4、0.3、0.2、0.1,现有甲、乙、丙、丁、戊、己等6个承包商投标,根据各单位投标书的情况及各种因素,得分情况见表2-3。

在投标书中,各承包商均提出了对业主的优惠条件,各单位优惠条件见表2-4。



第1题,共3个问题
(简答题)请对上述招标程序的错误内容进行改正,补充遗漏,并列出正确的顺序。

第2题,共3个问题
(简答题)判定各承包商投标书是否有效,并按综合评分法选择中标承包商。

第3题,共3个问题
(简答题)哪个承包商对业主的条件最优惠?(月折现率按3%计)
某设备监理公司承担了业主委托的某成套设备设计、制造、安装和调试全过程的监理服务。鉴于该工程监理工作难度大,监理公司聘请了一位国内权威专家作为技术顾问。在监理过程中,发生如下事件: 事件1:为确保“监理计划”有针对性和可操作性,总监理工程师授权聘请的权威专家主持编写相应的“监理计划”。 事件2:在第一次工作例会上,业主强调监理工作的质量是该成套设备能否成功运行的关键,要求设备监理单位承诺必须确保项目目标的实现。 事件3:由于业主将项目分为三个标段平行发包,监理机构为便于现场协调,要求其中一承包商针对整个成套设备项目编制总进度计划。 事件4:该成套设备项目设计、制造过程中,承包商提出了改变制造工艺的合同变更要求,总监理工程师在权威专家的协助下,利用自身的技术优势,及时批复了承包商提出的合同变更申请。 事件5:在成套设备安装过程中,设备监理工程师发现承包商按业主要求采购的某品牌密封材料复检不合格,要求承包商退货,但承包商以业主指定采购为由,拒绝退货和采取相关措施。双方僵持不下,导致延缓了工程进度。业主认为工程进度延缓是由于设备监理工程师工作不力造成的。 指出事件4中的不妥之处,并说明理由。
【背景材料】R公司中标一高层写字楼工程,合同工期20个月。按照招标文件中合同条款的规定,工期每提前一个月奖励5万元,每滞后一个月罚款10万元。在开工之前,须向工程师提交详细的施工组织设计和网络图,R公司对各工序的划分和各工序的逻辑关系见表3-2。 根据此表编制的网络图获得工程师的批准,在工程施工过程中发生以下事件: 事件一:E工作为软弱地基土开挖工程,边坡支护、降水工作(不在招标范围之内)由业主委托专业基础施工企业C公司施工。该公司使用土锚拉结方案,在施工过程中,因南部边坡土质过于复杂,部分地段出现失稳征兆,及时采用应急方案得以纠正。R公司在基坑内的作业也受到一定的影响。在北边坡的施工过程中,R公司开挖土方过快,使得卸载过急,导致出现地基反弹、边坡出现失稳征兆。后由C公司处理后得以解决。由于以上原因,使工期延长2个月。业主经评估,认为双方对工期延误的责任各占50%。 事件二:I工作为顶层钢结构工程。钢结构加工前,业主通知施工单位该工程需进行设计变更,以实现更多的使用功能,但设计变更图纸几经反复,造成I工作延长2个月。 对于以上两个事件,承包商可以得到的工期索赔是多少?并确定关键线路。
【背景材料】8月1日,某建筑公司为买进一批水泥,分别向甲水泥厂和乙水泥厂发出了信函,内容如下:我公司急需某型号水泥200t,如果你厂有货,请来函告知,具体价格面议。 甲水泥厂收到该信后,给建筑公司回了一封信,内容是:你公司所需的某型号水泥我厂有现货,每吨的价格750元,如果需要,请先预付货款1万元,余款货到后支付。如果我厂在8月10日没有收到贵公司的回信,即表示你公司同意我厂提出的条件,我厂将径直发货至你公司。 建筑公司收到甲水泥厂的回信后,认为甲水泥厂提供的货款支付方式可以接受,但是希望每吨价格为700元,于是,向甲水泥厂发出了第二封信,内容是:我公司愿意和你厂达成这笔交易,但每吨价格能否为700元,货款支付方式我公司都接受,但是希望你厂送货上门,并在本月15日之前给予答复。 与此同时,建筑公司8月10日收到乙厂报价信函,内容为:我厂有你公司需要的水泥,价格为600元,如果同意购买,请在8月20日之前给予答复。建筑公司认为乙水泥厂的价格合理,于是8月12日向乙厂发出表示同意乙方条件的信函。建筑公司发给甲水泥厂和乙水泥厂的信函在合同法中被称为什么?
【背景材料】某工程项目计划进度与实际进度如图4-1所示。 图中:表示拟完工程计划投资;表示已完工程实际投资;表示已完工程计划投资。 分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。
某设备工程项目,业主与设备监理公司签订了监理服务合同。合同约定监理服务范围包括: (1)A厂承包的主机设备和2台压力容器设备的制造和安装; (2)B、C、D三厂家分别承包的6台辅机设备的制造和安装; (3)E公司承包的联合调试。 设备监理公司任命了该项目总监理工程师,在项目实施过程中发生如下事件: 事件1:总监理工程师在第一次项目监理机构全体成员会议上布置了下列工作: 第一,由总监理工程师主持编写本项目设备安装、调试的监理计划;授权总监理工程师代表主持编制主机设备、压力容器设备和辅机设备制造的监理计划,并全权负责制造过程中付款的审核与签认等事宜。 第二,组建驻A厂、B厂、C厂及D厂共四个监理组组成的项目监理机构。 第三,要求各监理组组长依据下列文件着手编制驻厂监理细则。 (1)已批准的监理计划; (2)制造和安装、联合调试合同及其附件等文件; (3)承包商的履约保函; (4)有关法规、标准; (5)监理单位的要求; (6)数据记录的格式; (7)各见证点的见证方法。 事件2:驻A厂的监理人员发现,由于该厂生产能力不足,把主机设备关键零部件交给了F厂加工,F厂又把铸、锻、热处理等关键工序委托给了其他单位加工。由于合同约定主机设备及压力容器设备的关键零部件加工不得转包、分包,于是,总监理工程师代表将该情况及时报告了总监理工程师,总监理工程师征得业主同意后,当即给A厂下发停工令,责令整改。 事件3:A厂接到总监理工程师的停工令后,及时与业主进行了协商,业主同意其将一台压力容器设备的制造分包。设备监理工程师在对该压力容器设备分包商的资质进行审核时,发现其制造许可证已经过期。 事件1中,总监理工程师对编制监理计划的工作安排是否妥当?说明理由。

A钢铁公司投资一条特型钢生产线。委托B设备监理单位对整条生产线设备的制造、安装、调试过程实施监理。整条生产线的设备制造、安装、调试划分为两个标段:C制造厂负责特型轧钢机主机的制造和现场安装;D承包商负责辅助设备的制造、安装及整条生产线的调试。
总监理工程师组建了直线型组织结构形式的监理机构,该监理机构分为2个组,每个组除组长外配备2名监理人员。第一组负责特型轧钢机主机的制造和现场安装过程监理;第二组负责辅助设备的制造、安装及整条生产线的调试过程监理。
在项目实施过程中,C制造厂比合同约定交货时间提前3天将特型轧钢机运抵生产线安装现场准备进场安装,D以工作面受限、C进场将影响其工作为由拒绝其进场。后经总监理工程师协调,D在C的设备到场5天后才允许C制造厂进场安装。此事件中,C发生特型轧钢机现场看管、人员窝工等费用每天1万元,共计5万元。C向D提出5万元的费用索赔未果,随即C通过监理机构向业主提出5万元的费用索赔并要求将合同工期顺延5天。业主认为自己没有过错,要求监理机构拒绝该索赔。



第1题,共5个问题
(简答题)画出监理机构的组织结构图,并指出2个监理组各自对应的被监理单位。

第2题,共5个问题
(简答题)针对C制造厂设备推迟进场这一事件,指出并分析有关单位的违约行为。

第3题,共5个问题
(简答题)总监理工程师应如何审批C提出的费用索赔和合同工期顺延的申请?

第4题,共5个问题
(简答题)业主拒绝C的索赔是否正确?说明理由。

第5题,共5个问题
(简答题)从合同关系的角度分析C向D索赔是否成立,说明理由。

【背景材料】某建筑公司与某单位于2003年7月8日签订了教学楼承建合同,合同约定,由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元,若乙方延误总工期1天应扣除乙方工程款1万元;施工中实际工程量超过计划工程量10%以上时超过部分按原单价的90%计算;双方对施工进度网络计划达到一致(图3-3)。

施工过程中发生以下事件:
事件一:A工程(基础土方)原计划土方量为400m3,因设计变更实际土方量为450m3(原定单价为80元/m)。
事件二:B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m3增加到350m3
事件三:C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。
事件四:I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天,发生费用3万元。
事件五:G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。



第1题,共4个问题
(简答题)该工程的计划工期为多少天?关键线路包括哪些单项工程?

第2题,共4个问题
(简答题)上述事件中哪些应进行工期补偿,哪些应进行费用补偿?

第3题,共4个问题
(简答题)该工程实际工期为多少天?应扣除或补偿乙方工程款多少万元?

第4题,共4个问题
(简答题)如果C、I工程共用一台起重机,网络图中应如何表示?起重机正常在场时间为多少天?由于甲方责任在场时间增加多少天?如何处理?如补偿费用是否补偿机上工作人员费用?
【背景材料】A房地产公司拟投资建设六层砖混式居民小区,委托B建设监理公司为其代理招标。B监理公司在经过了详细分析后,向信誉良好、实力雄厚的建筑公司甲、乙、丙、丁发出了投标邀请书。这四家建筑公司在收到投标邀请书后私下谈判,决定通过提交不合理的报价的方式将此标让给丙公司,并签订协议由丙补偿甲、乙、丁各10万元。在招标文件规定的投标文件提交截止日期之前,这四家建筑公司均送达了投标文件。最终,A公司向丙公司发出了中标通知书。在上述招投标过程中,有哪些行为违反了《招标投标法》的规定?
【背景材料】甲方(建筑公司)和乙方(某汽车厂)订立一份汽车买卖合同,约定由乙方在7月底将一部卡车交付给甲方,价款5.6万元,甲方交付定金1万元,交车后半个月内余款付清。合同还约定,如果乙方晚交车,每天扣除车款150元,同样如果甲方晚交款,则每天应多交150元;一方有其他违约情形,应向对方支付违约金8000元。 合同订立后,工厂未能在7月底交付卡车。8月1日,乙方送卡车途中因遇路滑车翻倒受损返回工厂进行了修理,于8月10日交付给甲方。1个月后,甲方开车发现卡车有毛病,经检查发现发动机经过大修,甲方要求退还卡车,并要求乙方双倍返还定金,支付8000元违约金,并赔偿因其不能履行对第三人的运输合同而造成的经营收入损失3000元。乙方则提出汽车没有办理过户手续,合同无效,双方只需返还财产。

第1题,共5个问题
(简答题)汽车买卖合同是否有效?

第2题,共5个问题
(简答题)甲方能否要求退车?

第3题,共5个问题
(简答题)甲方能否请求乙方支付违约金并双倍返还定金?

第4题,共5个问题
(简答题)甲方能否请求乙方赔偿经营损失?

第5题,共5个问题
(简答题)甲方能否同时请求乙方支付8000元违约金和支付每天150元的迟延履行违约金?
【背景材料】建设工程风险评价中,常用风险量函数R=f(p,q)来定量衡量(其中,R表示风险量,p表示风险的发生概率,q表示潜在损失),图1-1所示为三条不同的等风险量曲线图。 确定风险等级图(图1-2)中的等级划分。

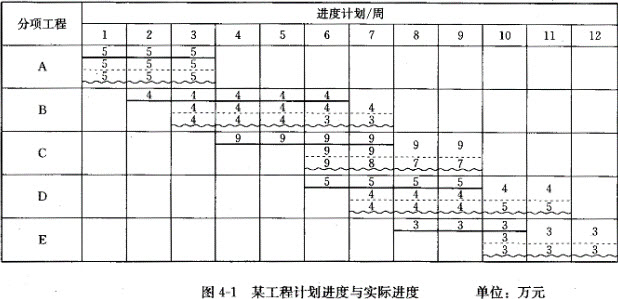

【背景材料】某工程项目计划进度与实际进度如图4-1所示。

图中:表示拟完工程计划投资;表示已完工程实际投资;表示已完工程计划投资。



第1题,共2个问题
(简答题)计算投资数据,并将结果填入表4-16。

第2题,共2个问题
(简答题)分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。

【背景材料】某工程项目在施工阶段的监理中,监理工程师对承包商在施工现场制作的水泥预制板进行质量检查,抽查了500块,发现存在以下问题(表5-1)。



第1题,共2个问题
(简答题)监理工程师应选择哪种统计分析方法来分析存在的质量问题?

第2题,共2个问题
(简答题)产品的主要质量问题是什么?监理工程师应如何处理?
