出自:中级经济师建筑经济专业知识与实务

商品或生产要素的任何边际变化对国家的基本社会经济目标所做贡献的价值称为( )。
A:市场价格
B:均衡价格
C:影子价格
D:计划价格

某建筑工程公司最近几年的承包额如下表所示。



第1题,共1个问题
(单选题)采用简单平均法预测,2012年该建筑工程公司的承包额为( )
A:27627
B:28656
C:36878
D:39328
关于建设工程进度控制的说法,正确的是()。
A:应通过有效的进度控制确保工程实际工期不超过计划工期
B:建设工程实施过程中一旦发生延误,应立即采取调整措施
C:进度控制应重点控制关键工作按照预定时间完成
D:当采取进度控制措施时,不能对投资和质量项目有任何影响
若完成某单位分项]:程需要某种材料的消耗量为1.(15吨,损耗率为5%,邵么,材料净用量为( )吨。
A:0.95
B:1.05
C:1.O
D:1.1
卖方企业在交付货物之前向买方预先收取部分或全部货款的信用形式,称为( )。
A:预收账款
B:应付账款
C:应付票据
按照我国财务制度规定,在施工企业下列固定资产中,不应当计提折旧的是( )。
A:停用的房屋建筑物
B:季节性停用的施工机械
C:以经营租赁方式租入的施工机械
D:以融资租赁方式租入的施工机械
安装工程保险一般包括试车考核期。如果保险设备是旧的设备,则()时,保险责任即告终止。
A:预备试车
B:试车开始
C:试车运行
D:试车结束

在编制某土建工程基础部分施工图预算时,汇总出的人工、材料、机械台班消耗量如下表所示,试回答下列问题。



第1题,共2个问题
(单选题)若该工程的综合税率为3.41%,利润率按预算成本的7%计取,则该基础工程预算价值是( )元。
A:228588.81
B:235675.06
C:236113.60
D:237441.13

第2题,共2个问题
(单选题)以上编制施工图预算时所采用的方法是( )。
A:单价法
B:扩大单价法
C:造价指标法
D:实物法
参加合同谈判,处理合同执行过程中的问题的措施属于组织措施的范畴。
可行性研究的任务包括()。
A:工艺技术
B:市场需求
C:机构设置
D:管理水平
E:财务经济状况
下列组织中,具有保证人资格的是具有代为清偿债务能力的( )。
A:国家机关
B:企业法人
C:学校
D:医院
项目产品处于(),要慎重地考察项目建设的必要性和建设规模。
A:投入阶段
B:成长阶段
C:成熟阶段
D:饱和阶段
E:衰退阶段

某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。

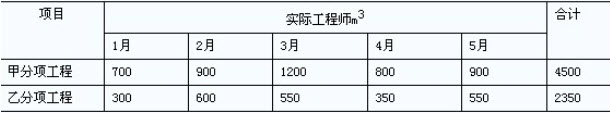

工程实际完成情况如下表所示。



第1题,共1个问题
(单选题)该工程签约时的合同价款为( )万元。
A:123.00
B:141.00
C:149.46
D:154.56

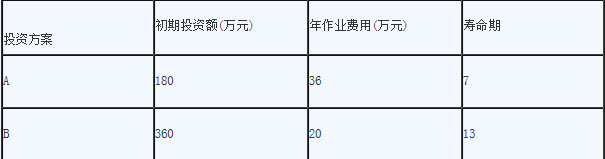

某大型物资管理部门打算实行仓库物流的自动化,可实施的方案有两个,这两个方案都可以达到仓库物流自动化的目标。但是,两方案初期投资额、年作业费用及寿命期不同(如下表所示)。基准收益率为12%。
已知
(P/A,12%,7)=4.564
(P/A,12%,13)=6.424
(A/F,12%,7)=0.09912
(A/F,12%,13)=0.03568
根据题意,回答下列问题:



第1题,共2个问题
(多选题)对A、B两个互斥方案进行选择时,不宜采用的方法有( )。
A:净现值法
B:差额的净年值法
C:内部收益率法
D:最小公倍数法

第2题,共2个问题
(单选题)若B方案的净残值为100万元,则8方案的费用年值为( )万元。
A:72.47
B:75.45
C:79.6l
D:84.66

某生产性建设项目,生产某单一产品,年固定成本为1200万元,每件产品的变动成本(含单位产品税金等)为600元、销售价格为1600元,设计生产能力为年产16000件。



第1题,共1个问题
(单选题)该建设项目达到产量盈亏平衡点时的生产负荷率为( )
A:66.7%
B:68.5%
C:75.0%
项目监理机构中任何一个下级至接受唯一上级的命令,是( )监理组织形式的特点
A:职能制
B:直线制
C:直线职能制
D:矩阵制
下列资产中,属于无形资产的有( )
A:专利权
B:商誉
C:非专利技术
D:预付款项
E:土地使用权
废水处理采取三级处理法,其中二级处理可以()。
A:去除大部分有机物和固定悬浮物
B:去除废水中部分污染物
C:使水质达到排放标准
D:把废水中部分污染物转化为非污染物
关于投标人在投标过程中的行为,说法正确的是( )。
A:不得以低于成本的报价竞标
B:不得与投标人串通投标
C:不得与招标人串通投标
D:不得与其他具备同等资质的施工企业形成联合体投标
E:以上答案都正确
市场细分依据的基础是是同一产品的消费需求具有相似性和共同性。()
建设项目监理工作完成后,监理方必须上项目法人提交建设工程监理档案材料。
房地产开发商在郊区开发楼盘,由于道路的拥堵所导致的甲供材料不能按时到达施工现场。这种风险属于()。
A:恶劣现场条件带来的风险
B:经济风险
C:施工组织设计不合理带来的风险
D:人为风险
下列承租人活动中,属于承租人权利义务的是()。
A:对租赁物进行维修
B:租赁期间有因占有、使用租赁物而获得收益的权利
C:未经出租人同意,对租赁物进行改善
D:未经出租人同意转租给第三人
建设工程质量管理条例》明确规定,在正常使用条件下,屋面防水工程的最低保修期限为()年。
A:2
B:5
C:8
D:10
风险识别过程通常分为6个步骤:Ⅰ确认不确定性的客观存在;Ⅱ建立初步清单;Ⅱ进行风险分类;Ⅳ建立风险目标摘要;Ⅴ制定风险预测图;Ⅵ确立各种风险事件并推测其结果。其正确的次序是( )。
A:Ⅰ一Ⅱ一Ⅲ一Ⅳ一Ⅴ一Ⅵ
B:Ⅰ一Ⅱ一Ⅳ一Ⅲ一Ⅴ一Ⅵ
C:Ⅰ一Ⅱ一Ⅵ一Ⅴ一Ⅲ一Ⅳ
D:Ⅰ一Ⅱ一Ⅲ一Ⅴ一Ⅳ一Ⅵ

某工程项目的建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期4个月。与工程价款及其结算有关的合同条款如下:
(1)该工程分部分项工程量清单中包含甲、乙两个分项工程,甲、乙的工程量分别为9600m3、2400m3。清单报价中,甲、乙的综合单价分别为480元/m3、60元/m3。双方约定按月支付工程进度款。当某分部分项工程实际工程量比清单工程量増加超出15%时,应调整单价,超出部分的工程量按原单价的90%结算;当某分部分项实际工程量比清单工程量减少15%以上时,该分部分项工程的全部工程量均按原单价的110%结算。
(2)措施项目清单费用共计30万元,一次性包死,不得调价。全部措施项目费在开工后的各月末按措施项目清单中的数额平均支付。
(3)其他项目清单包括招标人预留金4万元,在最后一个月结算。
(4)规费为分部分项工程量清单、措施项目清单、其他项目清单费用之和的5%,综合税率为3.41%。
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前三个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。
工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示:



第1题,共1个问题
(多选题)在计算承包商第3个月应得进度款时,应考虑的因素包括( )。
A:应抵扣的工程预付款
B:招标人预留金的结算
C:因工程量增加或减少超出规定幅度l5%,需调整单价
D:应扣减的质量保证金
对风险自留的正确理解是( )。
A:风险自留都是不明智的选择
B:如果自留费高于保险费,则选择风险自留
C:在风险可以回避或转移的情况下,风险自留也是一种选择
D:如果投资机会很好,则不选择风险自留
某工程合同价确定方式为:承包方按照发包方提出的工程量清单填报单价,最后的工程总价按照实际完成的工程量结算。这种合同属于( )。
A:纯单价合同
B:估算工程量单价合同
C:不可调值单价合同
D:可调值总价合同
在下述预测方法中,属于定量预测的方法是()。
A:简单平均法
B:专家调查法
C:移动平均法
D:加权移动平均法
E:德尔菲法
某生产单一产品的建设项目,预计年产量为50000件,产品销售价格6000元/件,总成本费用12000万元,其中固定成本为5000万元,成本与产量呈线性关系,则盈亏平衡点价格是( )元/件。
A:1400
B:1650
C:2100
D:2400
