出自:设备监理综合实务与案例分析

【背景材料】2000年7月,××医院与××公司签订委托协议,协议约定由××公司从日本为××医院购买成套医疗设备,××医院负责技术谈判和机器选型,××公司负责承办进口设备的全部手续并协助医院做好设备的验收工作。 2000年9月,××公司与日本某公司签订了医疗设备主机买卖合同,合同约定供货商于2001年6月提供合同项下的设备并负责日后安装调试,对发生双方无法协商解决的争议,由中国国际经济贸易仲裁委员会(北京)裁决。 由于日方公司只能生产医疗设备主机,无法生产附机和附件,在××公司的协调下,××医院又与国内某工厂签订了购买医疗设备配套装置的合同。××医院随后按照协议规定的时间、方式和数额分别向日本和国内供货商支付了预付款。 2001年6月,医疗设备主机和配套设备分别运抵××医院。为了保证医疗设备安装调试顺利进行,2001年8月,××医院、××公司、日本和国内供货商共同在××医院签署安装调试医疗设备协议。协议约定,设备的安装由日本公司和国内供货商负责进行,应在2001年10月前交付使用;安装调试后,由××医院使用10日后进行性能验收;如设备发生质量问题,分别由日本和国内供货商负责。 协议未约定争议解决方式。在设备安装调试过程中,由于日本供货商提供的主机设备中的球管与中国规格不相符,致使国内供货商的配套设备无法与日方提供的主机相匹配,导致设备安装始终无法正常进行,至协议规定应交验使用日期,仍未完成安装调试工作。××医院与日本和国内供货商产生纠纷,日方厂商认为其供应的主机完全符合与××公司签订的协议。2001年11月,日方将安装调试的技术人员撤走,致使调试工作中断。2002年2月,××医院以日本和国内供货商为被告向中国法院起诉,以医疗设备质量不符合合同规定的标准为由,要求被告重新提供符合约定的医疗设备并赔偿原告的各项经济损失。本案争议如何处理?
【背景材料】某造船厂建设项目分为两期建设工程,业主与某监理公司签订了委托监理合同,委托工作范围包括一期工程施工阶段监理和二期工程设计与施工阶段的监理。 总监理工程师在该项目上配备了设计阶段监理工程师10人,施工阶段监理工程师22人,并分设计阶段和施工阶段分别制订了监理规划。 在某次监理工作例会上,总监理工程师强调了设计阶段监理工程师下周的工作重点是审查二期工程的施工图预算,要求重点审查工程量是否准确、预算单价套用是否正确、各项取费标准是否符合现行规定等内容。子项目监理工程师小王在一期工程的施工监理中发现承包方未经申报,擅自将催化设备安装工程分包给某工程公司并进场施工,立即向承包方下达了停工指令,要求承包方上报分包单位资质材料。承包方随后送来了该分包单位资质证明,小王审查后向承包方签署了同意该分包单位分包的文件。小王还审核了承包方送来的催化设备安装工程施工进度的保证措施,并提出了改进建议。承包方抱怨说,由于业主供应的部分材料尚未到场,有些保证措施无法落实,会影响工程进度。小王说:“我负责给你们协调,我去施工现场巡视一下,就去找业主。”根据监理人员的职责分工,指出小王的工作哪些是履行了自己的职责,哪些不属于其应履行的职责。不属于小王履行的职责应属于谁履行?
【背景材料】某综合办公楼工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签订了工程总承包合同。由于乙承包商不具有勘察设计能力,经甲建设单位同意,乙分别与丙建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。 勘察设计合同约定由丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件和资料。施工合同约定由丁根据丙提供的设计图纸进行施工,工程竣工时根据国家有关验收规定及设计图纸进行质量验收。 合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设计图纸进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重质量问题,是由于设计不符合规范所致。 原来丙未对现场进行仔细勘察即自行进行设计导致设计不合理,给甲带来了重大损失。并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。工程存在严重质量问题的责任应如何划分?
【背景材料】某建筑公司与某单位于2003年7月8日签订了教学楼承建合同,合同约定,由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元,若乙方延误总工期1天应扣除乙方工程款1万元;施工中实际工程量超过计划工程量10%以上时超过部分按原单价的90%计算;双方对施工进度网络计划达到一致(图3-3)。 施工过程中发生以下事件: 事件一:A工程(基础土方)原计划土方量为400m3,因设计变更实际土方量为450m3(原定单价为80元/m)。 事件二:B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m3增加到350m3。 事件三:C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。 事件四:I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天,发生费用3万元。 事件五:G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。 上述事件中哪些应进行工期补偿,哪些应进行费用补偿?
【背景材料】某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图4-4),并得到甲方代表的同意。 图4-4发射塔试验基地工程施工网络进度计划(单位:天) 实际施工过程中发生了如下几项事件。 事件一:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。 事件二:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。 事件三:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。 事件四:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。 事件五:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0.9万元。其余各项工作持续时间和费用均与原计划相符。 该工程的实际工期为多少天?可得到的工期补偿为多少天?
【背景材料】某厂房建设场地原为农田。按设计要求在厂房建造时,厂房地坪范围内的耕植土应清除,基础必须埋在老土层下2.00m处。为此,业主在“三通一平”阶段就委任土方施工公司清除了耕植土并用好土回填压实至一定设计标高,故在施工招标文件中指出,施工单位无须再考虑清除耕植土问题。然而,开工后,施工单位在开挖基坑(槽)时发现,相当一部分基础开挖深度虽已达到设计标高,但仍未见老土,且在基础和场地范围内仍有一部分深层的耕植土和池塘淤泥等必须清除。根据修改的设计图纸,基础开挖要加深加大。为此,承包商提出了变更工程价格和延长工期的要求。请问承包商的要求是否合理?为什么?
【背景材料】某设备安装工程施工中,承包单位对其所安装设备进行调试,按照调试工作顺序和质量形成时间,监理工程师对设备调试的准备过程和验收质量实施监理。设备安装调试的验收程序是什么?
【背景材料】某工程项目,建设单位通过招标选择了一家具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。 在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中,当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。 评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。 工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元;租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。 另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。

第1题,共5个问题
(简答题)指出建设单位在监理招标和委托监理合同签订过程中的不妥之处,并说明理由。

第2题,共5个问题
(简答题)在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。

第3题,共5个问题
(简答题)指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。

第4题,共5个问题
(简答题)判别B、D、F、H等4家施工单位的投标是否为有效标,说明理由。

第5题,共5个问题
(简答题)安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。

某设备监理公司承担了业主委托的某成套设备设计、制造、安装和调试全过程的监理服务。鉴于该工程监理工作难度大,监理公司聘请了一位国内权威专家作为技术顾问。在监理过程中,发生如下事件:
事件1:为确保“监理计划”有针对性和可操作性,总监理工程师授权聘请的权威专家主持编写相应的“监理计划”。
事件2:在第一次工作例会上,业主强调监理工作的质量是该成套设备能否成功运行的关键,要求设备监理单位承诺必须确保项目目标的实现。
事件3:由于业主将项目分为三个标段平行发包,监理机构为便于现场协调,要求其中一承包商针对整个成套设备项目编制总进度计划。
事件4:该成套设备项目设计、制造过程中,承包商提出了改变制造工艺的合同变更要求,总监理工程师在权威专家的协助下,利用自身的技术优势,及时批复了承包商提出的合同变更申请。
事件5:在成套设备安装过程中,设备监理工程师发现承包商按业主要求采购的某品牌密封材料复检不合格,要求承包商退货,但承包商以业主指定采购为由,拒绝退货和采取相关措施。双方僵持不下,导致延缓了工程进度。业主认为工程进度延缓是由于设备监理工程师工作不力造成的。

第1题,共4个问题
(简答题)指出事件4中的不妥之处,并说明理由。

第2题,共4个问题
(简答题)事件3中,监理机构的要求是否妥当?说明理由。并简述总进度计划与各承包商提供的进度计划的关系。

第3题,共4个问题
(简答题)事件2中,业主要求“设备监理单位承诺必须确保项目目标的实现”是否正确?说明理由。从业主项目风险管理的角度看,委托监理的行为属于哪种风险管理对策?

第4题,共4个问题
(简答题)事件1中,总监理工程师的做法是否妥当?说明理由。
【背景材料】建筑工程由于建设周期持续时间长,所涉及的风险因素多,所以工程风险很大。这就要求监理工程师加强对工程风险的识别和防范,图1-7所示为某建设工程风险识别的过程图。 简述风险识别的方法。
【背景材料】某设备安装工程公司承揽了某设备安装工程,该工程项目由某设备监理单位实施监理,该设备监理单位根据设备监理规划编制了设备监理大纲,并针对本工程的具体特点提出了具体措施。

第1题,共3个问题
(简答题)该设备监理单位根据设备监理规划编制设备监理大纲的做法是否正确?如不正确,应该如何改正?

第2题,共3个问题
(简答题)设备监理规划的编写依据有哪些?

第3题,共3个问题
(简答题)设备监理大纲的主要内容有哪些?
【背景材料】某工程项目业主委托了一监理单位进行监理,在委托监理任务之前,业主与施工单位已经签订施工合同。监理单位在执行合同中陆续遇到一些问题需要进行处理,若你作为一名监理工程师,对遇到的下列问题,应提出怎样的处理意见?

第1题,共5个问题
(简答题)在施工招标文件中,按工期定额计算,工期为550天。但在施工合同中,开工日期为1997年12月15日,竣工日期为1999年7月20日,日历天数为581天,请问监理的工期目标应为多少天?为什么?

第2题,共5个问题
(简答题)施工合同规定,业主给施工单位供应图纸7套,施工单位在施工中要求业主再提供3套图纸,增加的施工图纸的费用应由谁来支付?

第3题,共5个问题
(简答题)在基槽开挖土方完成后,施工组织设计对基槽四周进行围栏防护,业主代表进入施工现场不慎掉入基坑摔伤,由此发生的医疗费用应由谁来支付,为什么?

第4题,共5个问题
(简答题)在结构施工中,施工单位需要在夜间浇筑混凝土,经业主同意并办理了有关手续。按地方政府有关规定,在晚上11点以后一般不得施工,若有特殊情况,需要给附近居民补贴,此项费用由谁来承担?

第5题,共5个问题
(简答题)在结构施工中,由于业主供电线路事故原因,造成施工现场连续停电3天,停电后施工单位为了减少损失,经过调剂,工人尽量安排其他生产工作。但现场一台塔吊、两台混凝土搅拌机停止工作,施工单位按规定时间就停工情况和经济损失提出索赔报告,要求索赔工期和费用,监理工程师应如何批复?
【背景材料】某设备监理单位承接了某安装工程项目监理工作。业主要求设备监理单位在监理合同书限定时间内提交监理规划。设备监理单位立即着手监理规划的编制工作。 一、收集制订编制设备监理规划的依据资料: 1.安装工程承包合同资料; 2.有关该项目的规范和标准; 3.该项目承包单位和设计单位的资料。 二、计划编制的设备监理规划的基本内容如下: 1.设备工程项目概况; 2.设备监理工作范围和工作内容; 3.设备监理工作的目标; 4.设备监理规划交底; 5.设备监理工作程序和工作制度; 6.安装设计单位和安装单位之间的协调。设备监理规划与设备监理大纲之间有什么关系?两者在编写上有什么不同?

【背景材料】某分部工程的网络计划如图3-12所示,计算工期为44天。A、D、I三项工作使用一台机械顺序施工。

第1题,共4个问题
(简答题)按A→D→I顺序组织施工,则网络计划变为(图3-13): (1)计算工期是多少天? (2)机械在现场的使用和闲置时间各是多少天?

第2题,共4个问题
(简答题)如按D→A→I顺序组织施工,则网络计划变为(图3-14): (1)计算工期是多少天? (2)机械在现场的使用和闲置时间各是多少天?

第3题,共4个问题
(简答题)试比较以上两个方案的优缺点。

第4题,共4个问题

(简答题)监理工程师如批准按D→A→I顺序施工,施工中由于业主原因,B项工作时间被拖延5天,因此承包商提出要求延长5天工期。网络计划如图3-15所示。 你认为工期延长几天合理?为什么?签发机械闲置(赔偿)时间几天合理?为什么?

【背景材料】某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5000元。乙方按时提交了施工方案和施工网络进度计划(图4-4),并得到甲方代表的同意。

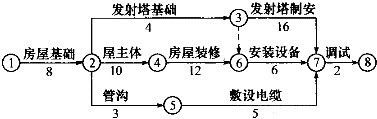

图4-4发射塔试验基地工程施工网络进度计划(单位:天)
实际施工过程中发生了如下几项事件。
事件一:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。
事件二:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。
事件三:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。
事件四:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。
事件五:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0.9万元。其余各项工作持续时间和费用均与原计划相符。

第1题,共3个问题
(简答题)在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和(或)费用补偿要求?为什么?

第2题,共3个问题
(简答题)该工程的实际工期为多少天?可得到的工期补偿为多少天?

第3题,共3个问题
(简答题)假设工程所在地人工费标准为30元/工日,应由甲方给予补偿的窝工人工费补偿标准为18元/工日,间接费、利润等均不予补偿。则在该工程中,乙方可得到的合理的费用补偿有哪几项?费用补偿额为多少元?
【背景材料】某设备监理单位承接了某安装工程项目监理工作。业主要求设备监理单位在监理合同书限定时间内提交监理规划。设备监理单位立即着手监理规划的编制工作。 一、收集制订编制设备监理规划的依据资料: 1.安装工程承包合同资料; 2.有关该项目的规范和标准; 3.该项目承包单位和设计单位的资料。 二、计划编制的设备监理规划的基本内容如下: 1.设备工程项目概况; 2.设备监理工作范围和工作内容; 3.设备监理工作的目标; 4.设备监理规划交底; 5.设备监理工作程序和工作制度; 6.安装设计单位和安装单位之间的协调。在收集的设备监理规划的依据资料中哪些是必要的?还应补充哪些方面的资料?
【背景材料】 某工程项目已完成初步设计,建设用地与筹资已落实,业主准备采用公开招标的方式优选承包商。 1.招标程序如下: A.招标单位向政府和计划部门提出招标申请; B.编制工程标底,提交设计单位审核(标底为4000万元); C.编制招标有关文件; D.对承包商进行资格后审; E.发布投标邀请函; F.召开标前会议,对每个承包商提出的问题单独地作出回答; G.开标; H.评标,评标期间根据需要与承包商对投标文件中的某些内容进行协商,对工期和报价协商后的变动作为投标文件的补充部分; I.确定中标单位; J.业主与中标的承包商进行合同谈判和签订施工合同; K.发出中标通知书,并退还所有投标承包商的投标保证金。 2.准备用综合评分法进行评标,在评标中重点考虑标价、工期、社会信誉、施工经验等四方面因素,各项因素的权重分别为0.4、0.3、0.2、0.1,现有甲、乙、丙、丁、戊、己等6个承包商投标,根据各单位投标书的情况及各种因素,得分情况见表2-3。 在投标书中,各承包商均提出了对业主的优惠条件,各单位优惠条件见表2-4。 判定各承包商投标书是否有效,并按综合评分法选择中标承包商。
某600MW机组电厂建设项目业主通过招标,与某承包商签订设备安装调试合同,同时委托某检测中心对承包商安装调试的设备进行第三方检验检测,委托某设备监理公司对设备安装调试和检测过程实施监理。承包商按合同约定将其中的系统管线绝热防腐工程和控制系统安装工程分别分包给两家公司。在安装调试过程中发生如下事件: 事件1:监理机构在对承包商提交的“设备安装技术方案和安装措施”文件进行审核时发现,该文件是承包商在某地300MW机组电厂建设项目中使用的文件,只是更换了项目名称。承包商对此解释说:“该电厂建设项目,其生产技术路线与300MW机组电厂建设项目基本一样”。 事件2:监理机构在对检测中心使用的检测仪器进行审核时发现,其中某检测设备的检测能力不足,无法满足某项检测项目的要求。检测中心负责人表示:“我们是国家认可的检测机构,监理公司无权对我们的检测能力进行审核”。 事件3:在发电机组的汽轮机部件到达现场时,监理机构按合同约定派出设备监理工程师参加开箱检验。在检验过程中,设备监理工程师因工作需要离开了现场,返回现场时,开箱检验活动已经完成。在检查了开箱检验记录后,该设备监理工程师在记录上签字确认。 事件4:在汽轮发电机组的联轴器安装过程中,设备监理工程师发现,承包商采用“双表法”而没有按照已审核的“设备安装技术方案和安装措施”文件中规定的“采用激光对中仪进行对中找正”要求进行找正。承包商项目负责人表示:设备安装中的“双表法”工法也能保证安装质量。 事件5:在项目实施过程中,因控制系统安装单位的原因,致使管线绝热防腐工程施工单位停工,并造成停工损失。承包商按合同约定向监理机构提交索赔报告向业主索赔。 在事件5中,监理机构是否同意承包商的索赔?说明理由并从违约责任角度解释有关方的索赔关系。
【背景材料】某设备安装工程施工中,承包单位对其所安装设备进行调试,按照调试工作顺序和质量形成时间,监理工程师对设备调试的准备过程和验收质量实施监理。在验收过程中,监理工程师应负责哪些工作?
【背景材料】某建设工程项目已具备竣工验收条件,承包人提出验收申请后,发包人组织验收组对工程进行竣工验收。在验收前,监理工程师要求进行竣工前的试车。竣工验收视施工合同约定的工作范围可分为哪几类?
【背景材料】某监理单位承接了一工程项目施工阶段监理工作。该项目法人要求监理单位必须在监理合同书生效后的一个月内提交监理规划。监理单位因此立即着手编制工作。 一、为了使编制工作顺利地在要求时间内完成,监理单位认为首先必须明确以下问题:1.编制建设工程监理规划的重要性;2.监理规划由谁来组织编制;3.规定其编制的程序和步骤。 二、收集制订编制监理规划的依据资料:1.施工承包合同资料;2.建设规范、标准;3.反映项目法人对项目监理要求的资料;4.反映监理项目特征的有关资料;5.关于项目承包单位、设计单位的资料。 三、监理规划编制如下基本内容:1.组织好各设计单位之间的协调;2.工程概况;3.监理工作范围和工作内容;4.监理规划交底;5.项目监理工作责任;6.工程基础施工组织等。在一般情况下,监理规划应由谁来组织编制?

【背景材料】某工程建设项目,业主与施工单位按《建设工程施工合同文本》签订了工程施工合同,工程未进行投保。在工程施工过程中,遭受暴风雨不可抗力的袭击,造成了相应的损失,施工单位及时向监理工程师提出索赔要求,并附索赔有关的资料和证据。 索赔报告的基本要求如下: (1)遭暴风雨袭击是因非施工单位原因造成的损失,故应由业主承担赔偿责任; (2)给已建部分工程造成破坏,损失计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任; (3)施工单位人员因此灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿; (4)施工单位进场的在用机械、设备受到损坏,造成损失8万元,由于现场停工造成台班费损失4.2万元,业主应负担赔偿和修复的经济责任。工人窝工费3.8万元,业主应予支付; (5)因暴风雨造成现场停工8天,要求合同工期顺延8天; (6)由于工程破坏,清理现场需费用2.4万元,业主应予支付。

第1题,共2个问题
(简答题)监理工程师接到施工单位提交的索赔申请后,应进行哪些工作?(请详细分条列出)

第2题,共2个问题
(简答题)不可抗力风险承担责任的原则是什么?对施工单位提出的要求如何处理?(请逐条回答)
【背景材料】某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。 设备安装工程开始前,施工单位依据总进度计划的要求编制了如图2-1所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。 依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车结果见表2-1。 设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
【背景材料】某火力发电厂工程,业主采用交钥匙合同。为此,业主依法进行了公开招标,并委托某监理公司代为招标。在该工程招标过程中,相继发生了下述事件。 事件一:招标公告发布后,有10家单位参加了资格预审报名。监理人员经过对这10家单位进行资格审查,确定A、B、C、D、E、F等6家单位为投标人。但业主认为B公司拟采用的锅炉本体不是由本地企业生产的,指示监理人员不得向B公司发售招标文件。 事件二:在现场踏勘中,C公司的技术人员对现场进行了补充勘察,并当场向监理人员指出招标文件中地质资料有误。监理人员则口头答复:“如果招标文件中的地质资料确属错误,可按照贵公司勘察数据编制投标文件。” 事件三:投标人D公司在编制投标书时,认为招标文件要求的合同工期过于苛刻,如按此报价,导致报价过高,于是按照其认为较为合理的工期进行了编标报价,并于截标日期前两天将投标书报送招标人。日后,D公司又提交一份降价补充文件。但招标人的工作人员以“一标一投”为由拒绝接受该降价补充文件。 事件四:开标时,由于交通堵塞,有关领导不能准时到会。招标人临时决定将开标会议推迟至提交投标书截止时间后1小时举行,开标会议由市发改委主任亲自主持。在事件三中,是否存在不妥之处?请一一指出,并说明理由。
【背景材料】某实施监理的工程项目,监理单位对涉及工程质量问题的方面,进行了如下控制手段: 1.审查分包单位的资质证明文件; 2.发布工程暂停指令; 3.审批承包单位提交的施工方案; 4.发布有关工程信息; 5.检查开工前的准备工作的质量; 6.拒绝签署支付证书; 7.不准使用未经监理工程师批准的工程材料。 现场监督检查的方式有哪几种?
【背景材料】某市化工厂设备安装工程项目由该市一家建筑安装工程公司承担施工任务,并由某监理单位承担其监理工作,该监理单位在施工前编制了设备监理大纲、设备监理规划和设备监理实施细则。设备监理大纲的编制依据是什么?
某设备工程项目,业主与设备监理公司签订了监理服务合同。合同约定监理服务范围包括: (1)A厂承包的主机设备和2台压力容器设备的制造和安装; (2)B、C、D三厂家分别承包的6台辅机设备的制造和安装; (3)E公司承包的联合调试。 设备监理公司任命了该项目总监理工程师,在项目实施过程中发生如下事件: 事件1:总监理工程师在第一次项目监理机构全体成员会议上布置了下列工作: 第一,由总监理工程师主持编写本项目设备安装、调试的监理计划;授权总监理工程师代表主持编制主机设备、压力容器设备和辅机设备制造的监理计划,并全权负责制造过程中付款的审核与签认等事宜。 第二,组建驻A厂、B厂、C厂及D厂共四个监理组组成的项目监理机构。 第三,要求各监理组组长依据下列文件着手编制驻厂监理细则。 (1)已批准的监理计划; (2)制造和安装、联合调试合同及其附件等文件; (3)承包商的履约保函; (4)有关法规、标准; (5)监理单位的要求; (6)数据记录的格式; (7)各见证点的见证方法。 事件2:驻A厂的监理人员发现,由于该厂生产能力不足,把主机设备关键零部件交给了F厂加工,F厂又把铸、锻、热处理等关键工序委托给了其他单位加工。由于合同约定主机设备及压力容器设备的关键零部件加工不得转包、分包,于是,总监理工程师代表将该情况及时报告了总监理工程师,总监理工程师征得业主同意后,当即给A厂下发停工令,责令整改。 事件3:A厂接到总监理工程师的停工令后,及时与业主进行了协商,业主同意其将一台压力容器设备的制造分包。设备监理工程师在对该压力容器设备分包商的资质进行审核时,发现其制造许可证已经过期。 事件1中,监理机构的设置是否完善?说明理由。

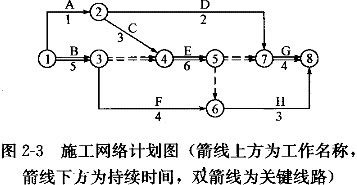

【背景材料】某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中,台班折旧费为50元/台班。施工网络计划如图2-3所示(单位:天)。

甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:
事件一:降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日。
事件二:8月21日~22日,场外停电,停工2天,造成人员窝工16个工日。
事件三:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%,合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3
事件四:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3
事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。

第1题,共4个问题
(简答题)上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。

第2题,共4个问题
(简答题)每项事件工期索赔各是多少?总工期索赔多少天?

第3题,共4个问题
(简答题)工作E结算价应为多少?

第4题,共4个问题
(简答题)假设人工工日单价为25元/工日,合同规定窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20%。工作K的综合取费为人工费的80%。试计算除事件三外合理的费用索赔总额。
【背景材料】在管理学中,控制通常是指管理人员按计划标准来衡量所取得的成果,纠正所发生的偏差,使目标和计划得以实现的管理活动。实际上,牢固确立主动控制的思想,认真研究并制订多种主动控制措施,对于提高建设工程目标控制的结果,具有十分重要而现实的意义。

第1题,共3个问题
(简答题)控制流程的基本环节有哪些?

第2题,共3个问题
(简答题)说出有关控制分类的方法。

第3题,共3个问题
(简答题)简述主动控制与被动控制的关系。

【背景材料】某工程,业主在招标文件中规定:工期T(周)不得超过80周,也不应短于60周。
某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟订了3个方案进行比选。方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。

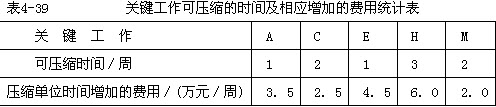

这种技术措施的3个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表4-39。

假定所有关键工作压缩后不改变关键线路。

第1题,共4个问题
(简答题)该施工单位应采用哪种技术措施方案投标?为什么?

第2题,共4个问题
(简答题)该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?

第3题,共4个问题
(简答题)若招标文件规定,施工单位自报工期小于80周时,工期每提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?

第4题,共4个问题
(简答题)如果该工程的施工网络计划如图4-3所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?
