出自:机电工程管理与实务

简述废标的确认。
阀门安装前,应在每批(同牌号、同型号、同规格)数量中抽查()做强度和严密性试验。
A:5%
B:10%
C:15%
D:20%
具有保护水质卫生、抗腐蚀性强、使用寿命长等特点的高层建筑给水管道的连接件是()。
A:钢塑复合管件
B:镀毛斗螺纹管件
C:铸铁卡箍式管件
D:不锈钢卡压式管件
以下保温结构的组成中不包括()。
A:防腐层
B:保温层
C:保护层
D:防潮层
背景 A公司在投标一大型新能源电动汽车厂机电工程建设总承包项目,该项目具备国内铁锂电池行业最先进的工艺和生产技术,该工程项目含装有汽车生产线的工业厂房、研发基地的实验室及员工休息的生活区和康乐中心,工业厂房主要建设内容包括主体工程:冲压车间、焊接车间、吸塑车间、总装车间;公辅工程:供电系统、给排水系统、空压站、软化水站;储运工程:物流总库。由于该项目是新能源建设项目,在投标答辩过程中,承包商就项目环境生态影响评价做了详细论证,特别对施工期环境影响预测与评价给予高度关注,在绿色施工技术应用方面实现了新的突破,实现"四节一环保"的标准目标,在环境保护方面,采用切实可靠的环境保护技术措施,因答辩精辟、构思缜密、切中要害而一举中标。 绿色施工要点是什么?
通风与空调系统无生产符合的联合试运行及调试的内容有哪些?
下列设备吊装适用于直升飞机的是( )。
A:山区的上山索道
B:30m高、10t重的钢制烟囱
C:一个5t重的设备吊至20m高平台上
D:河道中30t重构件的吊装
安全防范系统的调试检测前需要完成哪些工作?调试工作由谁主持?调试前需要检查内容有哪些?

背景
某建设投资方针对一国家大型石油天然气能源建设工程项目是否进行投资建设进行了项目前期策划与研究。从投资安全的角度出发,投资方通过大量的市场调研和需求分析,形成以下共识:该项目市场投资前景很好,社会需求量大,也是国家积极支持的建设行业领域,项目投资成功的概率很大,投资是可行的合理的,拟决定进行投资建设。基于以上分析研究,将对该项目的情况分析、问题定义、提出的目标系统,形成了书面文件。但项目的投资建设也存在若干风险。决策层分析后认为,项目虽然有风险,但投资回报率高,如果采取合理建设项目风险管理措施,是可以规避风险的。因此决定风险自留,针对建设项目施工安装中的发生概率较大的风险,采用投保的方式进行转移,针对在预计的工程施工期间,发生建筑材料、劳动力大幅度涨价的可能性,决定在日后与施工方签订的总承包合同中采用固定总价合同的形式,以规避该风险。对于本工程中可能存在工程施工阶段的某些风险,决策层认为有必要建立损失控制计划系统。



第1题,共5个问题
(简答题)投资方在进行投资决策时对建设项目是否建设如何构思?

第2题,共5个问题
(简答题)项目前期策划后形成的书面文件应包括哪些内容?

第3题,共5个问题
(简答题)投资决策层决定项目风险自留的做法是否合理?为什么?

第4题,共5个问题
(简答题)决策层决定在日后与施工方签订总承包合同采用固定总价合同的形式,以规避涨价风险的行为属于什么种类的风险对策?

第5题,共5个问题
(简答题)就施工阶段而言,损失控制计划系统应当包括哪些内容?

由安装公司承包。大剧场的机电工程有给水排水、建筑电气、通风空调和智能化控制系统。在地下二层和屋顶层作为大剧场的设备层。设备层中安装有变压器、发电机、配电柜、冷水机组、热泵、冷却塔等大型设备。
安装公司配合建筑公司在深基础施工时进行预埋和接地施工,主体结构施工中进行均压环及防雷装置的施工,并配合建筑公司编制了工程的施工组织设计。由于大剧场处于闹市中心,没备和材料的进场只能在夜间进行。安装公司编制了机电工程的施工进度计划及设备吊装方案,经过论证,采用汽车吊,由设备吊装孔吊人地下二层。



第1题,共5个问题
(简答题)安装公司编制大剧场机电工程的施工进度计划的应注意哪些要点?

第2题,共5个问题
(简答题)大剧场设备吊装中如何确定先后程序?

第3题,共5个问题
(简答题)夜间进场的材料应如何进行验收和确认?

第4题,共5个问题
(简答题)设备吊装中,对汽车吊的基础应如何处理?

第5题,共5个问题
(简答题)变压器等设备吊人地下二层后如何二次搬运到安装位置?写出二次搬运的注意事项。
自动喷水灭火系统按喷头的构造可分为()等。
A:湿式系统
B:雨淋系统
C:水幕系统
D:水喷雾系统
E:自动启闭系统
设备安装时测量基准通常选在设备( )等的加工面上。
A:底座
B:机座
C:壳体
D:垫铁
E:床身
易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()。
A:高压洁净水冲洗
B:碱液清除处理
C:有机溶剂清除处理
D:蒸汽冲洗
根据已确定的流动式起重机的幅度、臂长,查特性曲线,确定其()。
A:被吊设备高度
B:额定起重量
C:设备及索吊具重量
D:站位位置
汽轮机隔板安装时找中心的方法有()。
A:假轴
B:定子
C:转子
D:拉钢丝
E:激光
常用的绝热结构层施工方法中,()较适合异形管件的绝热以及室外地面或地下管道绝热。
A:喷涂法
B:浇注法
C:捆扎法
D:充填法
通常,设备及管道外表面温度高于( )时,需要设置保温绝热层。
A:20℃
B:30℃
C:40℃
D:50℃
质量控制资料反映工程质量的()。
A:操作过程
B:控制全程
C:客观见证
D:全部面貌
现行的建筑安装工程验评统一标准将建筑设备安装工程划分为()个分部工程。
A:4
B:5
C:6
D:7

背景资料
某施工单位经投标,承包了一项炼钢炉及相关设备的安装工程。按工业安装工程费用组成,除去税金和公司管理费后,工程价格仅为1000万元,其中:人工费占10%,材料费占60%,机械使用费占15%,其他直接费占5%,间接费占10%。公司测算,以此价作为项目经理部的成本考核依据。同时要求项目经理部编制进一步降低成本计划,严格进行成本管理,调整施工方案,实现利润100万元。若能实现,公司将予以奖励。项目经理部经认真编制成本控制计划,并经反复分析研究,对工程中几个重要工序的施工方案进行了调整,施工中按新方案实施,人工费在原基础上降低了20%,材料费降低了3%,机械使用费降低了40%,其他直接费降低了10%,间接费上涨了12%。项目经理部编制成本控制计划的内容如下:人工成本控制包括严格劳动组织和劳动定额管理;材料成本控制包括材料采购管理一项;施工机械费用成本控制包括严格租赁施工机械一项;其他直接费、间接费成本控制包括减少管理人员,控制费用支出两项。施工中,由于工期紧,炉窑砌筑未经工序交接验收即准备砌筑,遭监理工程师制止。



第1题,共4个问题
(简答题)根据背景资料,分析并计算项目经理部能否实现100万元的利润?

第2题,共4个问题
(简答题)该项目经理部成本计划的内容是否完善?为什么?

第3题,共4个问题
(简答题)为降低施工成本,对施工方案应从哪几方面进行优化?

第4题,共4个问题
(简答题)炉窑砌筑前,工序交接验收证明书包括哪些内容?
自动化仪表分项工程应按仪表类别和()划分。
A:安装试验工序
B:线路种类
C:管路材质
D:自动化程度
自动化仪表工程施工中的()属于隐蔽工程。
A:取源部件
B:线槽配线
C:接地极
D:仪表安装
净化空调系统综合效能试验测定与调整的项目,由建设单位根据( )等要求进行综合衡量确定。
A:工程性质
B:监理单位
C:设备供应商
D:生产试运行的条件
E:生产工艺
容器的产品焊接试板应设置的部位是()。
A:筒节纵向焊缝的延长部位
B:筒节环向焊缝的中间部位
C:封头径向焊缝的延长部位
D:筒节纵向焊缝的起始部位
某单位取得下列一种许可资格,但不能从事压力容器整体就位和整体移位安装工作,该单位取得的许可资格的是()。
A:GBl级压力管道安装许可资格
B:GCl级压力管道安装许可资格
C:2级锅炉安装资格
D:《特种设备安装改造维修许可证》l级压力容器安装资格
输配电线路在勘测定位时,要确定( )。
A:杆塔竖立
B:重要转角杆的位置
C:杆型
D:杆距
E:杆高
关于取源部件安装的一般规定,正确的说法是( )。
A:取源部件安装位置应符合设计文件要求
B:取源部件安装完毕后,应于设备和管道之后进行压力试验
C:取源阀门与设备或管道的连接不宜采用卡套式接头
D:在高压金属设备利管道上开孔时,应采用机械加工的方法
E:安装取源部件时,应在焊缝及其边缘上开孔及焊接

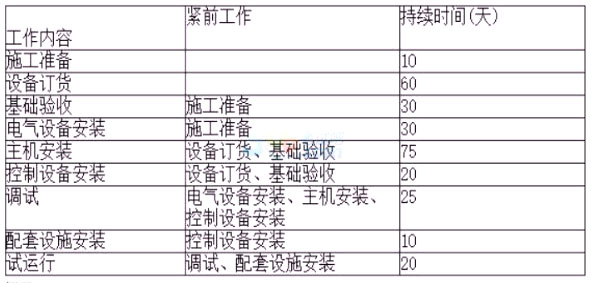

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表1H420090—2。 在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础检验的工作时间用了40天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。 制药厂生产设备安装工作内容、逻辑关系及持续时间表表IH420090-2 工程按合同工期完成,安装公司应在哪几个工作进行赶工?
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件: 事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。 事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。 钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位 负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。 事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?

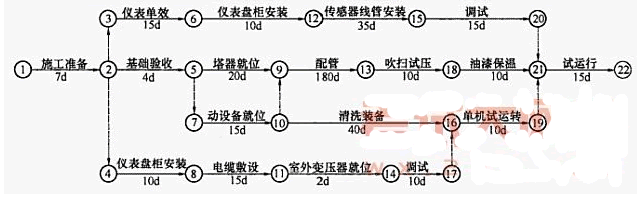

施工进度管理在机电工程项目中的应用真题案例解析3: 案例:A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。 【问题】: (1)A公司的施工进度计划应采用什么表达形式?说明理由。 (2)A公司在单位工程施工进度计划实施前应怎样进行计划交底? (3)B公司的施工进度计划编制以什么类型为主?说明理由。 (4)A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明) 图1H420096-03
