聚氨酯复合风管适用于()。
A:洁净室含酸碱的排风系统
B:防排烟系统
C:高压洁净空调系统
D:低压洁净空调系统
E:酸碱性环境
自动化仪表的取源阀门与管道连接不宜采用()。
A:法兰连接
B:螺纹连接
C:焊接
D:卡套式连接
简述自动化仪表线路及管路安装要求。
某工业安装项目通过招标,建设单位与土建施工单位和设备安装单位分别签订了施工合同。设备安装时,监理工程师发现土建单位施工的某一设备基础预埋地脚螺栓位置与设备底座相应的尺寸不符,设备安装单位无法将设备安装就位,造成设备安装单位工期延误和费用损失。经调整,土建单位是按设计单位提供的设备基础图施工的,而建设单位采购的设备是设备的改型产品,基础尺寸与原设计图发生变化。对此,建设单位决定设计变更,按设备的实际尺寸重新预埋地脚螺栓,仍由原土建单位负责施工。土建单位与安装单位均依据合同条款的约定提出了索赔要求。 由于基础交付安装单位工期已拖10天,将影响安装单位的后续工程,因此安装公司增加施工力量和装备赶工,于合同要求日期完工,并向建设单位以据提出赶工索赔。 土建单位施工有无过失?应向建设单位提出哪些索赔要求?
露天长输管道现场管段组装焊接时,焊接方法不宜采用()。
A:手工电弧下向焊
B:半自动焊
C:全自动焊
D:CO2气体保护焊
某机电安装公司承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m,最重塔体102t。合同工期为三个月,合同约定:如果合同工期违约一天罚款10000元,如每提前一天奖励5000元。 安装公司项目部对塔体群安装工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制订了两套塔体吊装方案。 第一套方案采用桅杆起重机吊装,经测算施工时间需要50天,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;工程可能会延期2天。 第二套方案采用两台100t汽车起重机双机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场汽车起重机共需16天,但人工费可降低70%,其他费用可降低30%,工程可能提前8天完成。 项目部还注重绝热工程的质量控制,在塔体绝热工程施工前,进行粘贴法施工的技术交底。 写出桅杆起重机与汽车起重机的特点和适用范围。

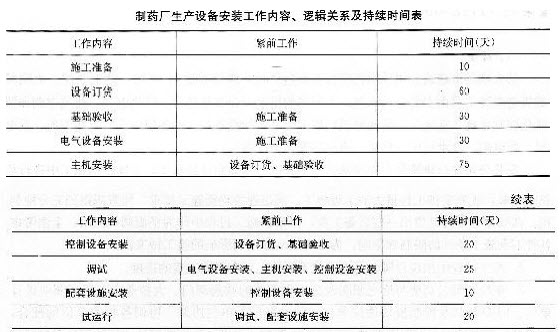

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见下表。
在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础验收不合格,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,使基础检验的工作时间用了40天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药牛产设备仍按合同规定的工期完成。



第1题,共1个问题
(简答题)问题: 1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)。 2.分析影响工期的关键工作是哪几个?总工期需多少天? 3.基础检验工作增加到40天会不会影响总工期? 4.主机设备及控制设备晚到10天是否影响总工期?说明理由。 5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?
建造师的注册不包括( )。
A:初始注册
B:延续注册
C:变更注册
D:终止注册
安装单位提供的资料有()施工方案、变更设计证明文件等。
A:安装许可证
B:安装告知书
C:施工现场作业人员持有的特种设备作业证
D:调试报告
E:施工过程记录
汽包运进施工现场后,正确吊装的工艺程序是()等。
A:卸车、转正翻身、零米移位、倾斜起吊、垂直提升、高位调平及就位
B:卸车、零米移位、转正翻身、倾斜起吊、垂直提升、低位调平及就位
C:卸车、转正翻身、零米移位、垂直起吊、垂直提升、高位调平及就位
D:卸车、转正翻身、零米移位、垂直起吊、垂直提升、低位调平及就位
防洪标准等级为工级的通信局站是( )。
A:移动基站
B:宽带接入站
C:微波通信站
D:卫星地球站
管道气压试验可以根据输送介质的要求,以选用()气体为宜。
A:空气
B:氮气
C:氧气
D:天然气
E:CO气
球形罐整体热处理时应进行柱脚移动监测,监测柱脚(),及时调整支柱使其处于垂直状态。
A:垂直度
B:拉杆挠度
C:弯曲度
D:实际位移值
下列炉窑中,属于有色金属工业炉窑的有()。
A:闪速炉
B:电炉
C:裂解炉
D:鼓风炉
E:气化炉
办公室照明通常采用()聚氯乙烯绝缘铜芯线作为电源连接线。
A:RV型
B:BV型
C:BX型
D:BVV型
规定起重机在各种工作状态下允许吊装的载荷曲线,称为( )。
A:载荷特性曲线
B:起重量特性曲线
C:起重机特性曲线
D:起重高度特性曲线
两台在合适的工况下额定起重量为25t的汽车起重机共同抬吊一件重物,在最理想的情况下,其重物的最大重量(包括吊具、索具重量)是()。
A:37.8t
B:41t
C:45t
D:50t
定性预测方法不包括( )。
A:德尔菲法
B:主观概率法
C:专家会议法
D:试验法
下列属于间接成本的是( )。
A:取暖费
B:人工费
C:材料费
D:机械使用费
机电工程项目合同总包与分包合同实施是指合同签订后总包单位依据总合同,通过合同()等向分包单位进行分包管理来完成工程项目的活动。
A:分析、执行及控制
B:分析、交底及执行
C:分析、交底及执行
D:分析、交底及控制
下列做法中,能有效节约材料量的措施是( )。
A:运用存储理论,确定经济存储量、经济采购批量、安全存储量、订购点等,用以节约库存费用
B:研究材料节约的组织措施
C:运用价值分析理论,明确降低成本的对象、改进设计和研究材料代用,实现材料费用减少和必要的功能
D:材料量多多益善
E:以上都正确
外加电流阴极保护系统由()组成。
A:交流电源
B:辅助阴极
C:辅助阳极
D:阳极屏
E:参比电极
某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作的逻辑关系及工作时间表(见下表)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。 工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在第150天时,项目部用赢得值法分析,取得了以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。在设备和管道安装、试验和调试完成后由相关单位组织了该项目的各项试运行工作。 各项工作逻辑关系及工作时间表 计算第150天时的进度偏差和费用偏差。
在220kV电力架空线路杆塔()范围内不得挖取黏土。
A:5m
B:10m
C:15m
D:20m
简述应急预案的内容。
简述防静电接地装置的要求。
下列设备安装时,可采用胀锚地脚螺栓的是()。
A:800m胶带输送机传动装置
B:中压风机
C:窗式空调机
D:2m³储气罐
E:5m³卧式储油罐
就地安装的仪表箱,应选择在( )的位置。
A:光线充足
B:靠近门窗
C:没有强电磁场干扰
D:维修方便
E:靠近运转设备

背景:
在机电工程项目公开招标中,有A.B.C.D.E.F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A安装单位有资格参加评标。
评标委员会由5人组成,其中当地建设行政管理部门的招标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。
评标时发现,B施工单位投标报价明显低于其他投标单位的报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。(该承包商将技术标和商务标分别封装,在封口处加盖本单位公章和法人代表印章)
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目经理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理、保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。



第1题,共1个问题
(简答题)问题: 1.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。 2.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。 3.判别B.D.F、H四家施工单位的投标是否为有效标,并说明理由。 4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用。(不考虑保险因素)
流程图()
