出自:设备监理综合实务与案例分析

【背景材料】 某建设单位经相关主管部门批准,组织某建设项目全过程总承包(即EPC模式)的公开招标工作。根据实际情况和建设单位要求,该工程工期定为2年,考虑到各种因素的影响,决定该工程在基本方案确定后即开始招标,确定的招标程序如下: (1)成立该工程招标领导机构; (2)委托招标代理机构代理招标; (3)发出投标邀请书; (4)对报名参加投标者进行资格预审,并将结果通知合格的申请投标人; (5)向所有获得投标资格的投标人发售招标文件; (6)召开投标预备会; (7)招标文件的澄清与修改; (8)建立评标组织,制订标底和评标、定标办法; (9)召开开标会议,审查投标书; (10)组织评标; (11)与合格的投标者进行质疑澄清; (12)决定中标单位; (13)发出中标通知书; (14)建设单位与中标单位签订承发包合同。该工程共有7家投标人投标,在开标过程中,出现如下情况:(1)其中1家投标人的投标书没有按照招标文件的要求进行密封和加盖企业法人印章,经招标监督机构认定,该投标作无效投标处理;(2)其中1家投标人提供的企业法定代表人委托书是复印件,经招标监督机构认定,该投标作无效投标处理;(3)开标人发现剩余的5家投标人中,有1家的投标报价与标底价格相差较大,经现场商议,也作为无效投标处理。指明以上处理是否正确,并说明原因。
【背景材料】某建设工程项目已具备竣工验收条件,承包人提出验收申请后,发包人组织验收组对工程进行竣工验收。在验收前,监理工程师要求进行竣工前的试车。竣工验收的步骤主要有哪些?
【背景材料】某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程的全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。3个合同协议中都对甲方提出了1个相同的条款,即建设单位应协调现场其他施工单位,为三公司创造可利用条件。合同执行过程中,发生如下事件。 事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。 事件二:由于A公司在现场施工时间拖延5天,造成B公司的开工时间相应推迟了5天,B公司向A公司提出了索赔。 事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作屋面及装饰,C公司原计划由甲方协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。 事件二中B公司向A公司提出索赔是否正确?如不正确,说明正确的做法。

【背景材料】某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程的全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。3个合同协议中都对甲方提出了1个相同的条款,即建设单位应协调现场其他施工单位,为三公司创造可利用条件。合同执行过程中,发生如下事件。
事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。
事件二:由于A公司在现场施工时间拖延5天,造成B公司的开工时间相应推迟了5天,B公司向A公司提出了索赔。
事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作屋面及装饰,C公司原计划由甲方协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。

第1题,共4个问题
(简答题)事件一中A公司的做法是否符合国家有关法律规定?其行为属于什么行为?

第2题,共4个问题
(简答题)事件二中B公司向A公司提出索赔是否正确?如不正确,说明正确的做法。

第3题,共4个问题
(简答题)事件三中C公司向建设单位提出的索赔是否合理?理由是什么?

第4题,共4个问题
(简答题)根据《建设工程质量管理条例》的规定,工程承发包过程中的违法分包行为有哪些?
【背景材料】某监理公司受业主委托对某项目中的柴油机机体、缸盖、主轴承盖三大零件的流水自动线、组合机床、数控设备、物流设备等,进行从原材料采购把关到零件制造以及装配调试、负荷、试车以及外观包装质量直到进厂开箱、安装调试实行全面的跟踪监理验收,以满足业主提出的质量目标要求。对特殊过程的监理要点是什么?

【背景材料】建设工程风险评价中,常用风险量函数R=f(p,q)来定量衡量(其中,R表示风险量,p表示风险的发生概率,q表示潜在损失),图1-1所示为三条不同的等风险量曲线图。

第1题,共2个问题
(简答题)根据等风险量曲线说明风险量大小与其坐标原点的距离成何种比例关系,并判别R1、R2和R3之间的关系。

第2题,共2个问题
(简答题)确定风险等级图(图1-2)中的等级划分。

【背景材料】某网络图有A~M共13项工作,其中的工作K是J的前一时段的紧后工作,K又是H后一时段的紧前工作。根据逻辑关系绘出双代号网络图,如图3-10所示。

其中,节点编号①~⑦是正确的。

第1题,共2个问题
(简答题)逐条列出并说明网络图中的错误。

第2题,共2个问题
(简答题)绘出正确的网络图(工作项目不能少,逻辑关系不改变)。
【背景材料】2000年7月,××医院与××公司签订委托协议,协议约定由××公司从日本为××医院购买成套医疗设备,××医院负责技术谈判和机器选型,××公司负责承办进口设备的全部手续并协助医院做好设备的验收工作。 2000年9月,××公司与日本某公司签订了医疗设备主机买卖合同,合同约定供货商于2001年6月提供合同项下的设备并负责日后安装调试,对发生双方无法协商解决的争议,由中国国际经济贸易仲裁委员会(北京)裁决。 由于日方公司只能生产医疗设备主机,无法生产附机和附件,在××公司的协调下,××医院又与国内某工厂签订了购买医疗设备配套装置的合同。××医院随后按照协议规定的时间、方式和数额分别向日本和国内供货商支付了预付款。 2001年6月,医疗设备主机和配套设备分别运抵××医院。为了保证医疗设备安装调试顺利进行,2001年8月,××医院、××公司、日本和国内供货商共同在××医院签署安装调试医疗设备协议。协议约定,设备的安装由日本公司和国内供货商负责进行,应在2001年10月前交付使用;安装调试后,由××医院使用10日后进行性能验收;如设备发生质量问题,分别由日本和国内供货商负责。 协议未约定争议解决方式。在设备安装调试过程中,由于日本供货商提供的主机设备中的球管与中国规格不相符,致使国内供货商的配套设备无法与日方提供的主机相匹配,导致设备安装始终无法正常进行,至协议规定应交验使用日期,仍未完成安装调试工作。××医院与日本和国内供货商产生纠纷,日方厂商认为其供应的主机完全符合与××公司签订的协议。2001年11月,日方将安装调试的技术人员撤走,致使调试工作中断。2002年2月,××医院以日本和国内供货商为被告向中国法院起诉,以医疗设备质量不符合合同规定的标准为由,要求被告重新提供符合约定的医疗设备并赔偿原告的各项经济损失。对本案发生的纠纷,哪方存在过错?
【背景材料】某市化工厂设备安装工程项目由该市一家建筑安装工程公司承担施工任务,并由某监理单位承担其监理工作,该监理单位在施工前编制了设备监理大纲、设备监理规划和设备监理实施细则。

第1题,共3个问题
(简答题)设备监理大纲的作用有哪些?

第2题,共3个问题
(简答题)设备监理大纲的编制依据是什么?

第3题,共3个问题
(简答题)设备监理规划的作用有哪些?

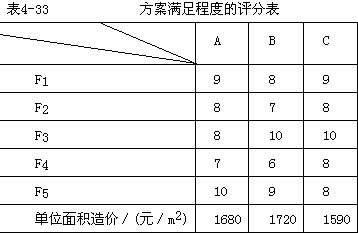

【背景材料】某工程项目设计人员根据业主的使用要求,提出了3个设计方案。有关专家决定从5个方面(分别以F1~F5表示)对不同方案的功能进行评价,并对各功能的重要性分析如下:F3相对于F4很重要,F3相对于F1较重要,F2和F5同样重要,F4和F5同样重要。各方案单位面积造价及专家对3个方案满足程度的评分结果见表4-33。

第1题,共3个问题
(简答题)试用0-4评分法计算各功能的权重(填入表4-34)。

第2题,共3个问题
(简答题)用功能指数法选择最佳设计方案(要求列出计算式)。

第3题,共3个问题

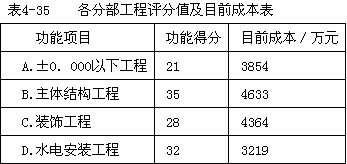

(简答题)在确定某一设计方案后,设计人员按限额设计要求,确定建安工程目标成本额为14000万元。然后以主要分部工程为对象进一步开展价值工程分析。各分部工程评分值及目前成本见表4-35。 试分析各功能项目的功能指数、目标成本(要求分别列出计算式)及应降低额,并确定功能改进顺序(填入表4~36)。 注:计算结果保留小数点后3位。
【背景材料】某网络图有A~M共13项工作,其中的工作K是J的前一时段的紧后工作,K又是H后一时段的紧前工作。根据逻辑关系绘出双代号网络图,如图3-10所示。 其中,节点编号①~⑦是正确的。 绘出正确的网络图(工作项目不能少,逻辑关系不改变)。
某设备工程项目,业主与设备监理公司签订了监理服务合同。合同约定监理服务范围包括: (1)A厂承包的主机设备和2台压力容器设备的制造和安装; (2)B、C、D三厂家分别承包的6台辅机设备的制造和安装; (3)E公司承包的联合调试。 设备监理公司任命了该项目总监理工程师,在项目实施过程中发生如下事件: 事件1:总监理工程师在第一次项目监理机构全体成员会议上布置了下列工作: 第一,由总监理工程师主持编写本项目设备安装、调试的监理计划;授权总监理工程师代表主持编制主机设备、压力容器设备和辅机设备制造的监理计划,并全权负责制造过程中付款的审核与签认等事宜。 第二,组建驻A厂、B厂、C厂及D厂共四个监理组组成的项目监理机构。 第三,要求各监理组组长依据下列文件着手编制驻厂监理细则。 (1)已批准的监理计划; (2)制造和安装、联合调试合同及其附件等文件; (3)承包商的履约保函; (4)有关法规、标准; (5)监理单位的要求; (6)数据记录的格式; (7)各见证点的见证方法。 事件2:驻A厂的监理人员发现,由于该厂生产能力不足,把主机设备关键零部件交给了F厂加工,F厂又把铸、锻、热处理等关键工序委托给了其他单位加工。由于合同约定主机设备及压力容器设备的关键零部件加工不得转包、分包,于是,总监理工程师代表将该情况及时报告了总监理工程师,总监理工程师征得业主同意后,当即给A厂下发停工令,责令整改。 事件3:A厂接到总监理工程师的停工令后,及时与业主进行了协商,业主同意其将一台压力容器设备的制造分包。设备监理工程师在对该压力容器设备分包商的资质进行审核时,发现其制造许可证已经过期。 对于事件3,项目监理机构应如何处理?
【背景材料】某工程项目,建设单位通过招标选择了一家具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。 在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中,当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。 评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。 工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元;租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。 另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
【背景材料】某监理单位承接了一工程项目施工阶段监理工作。该项目法人要求监理单位必须在监理合同书生效后的一个月内提交监理规划。监理单位因此立即着手编制工作。 一、为了使编制工作顺利地在要求时间内完成,监理单位认为首先必须明确以下问题:1.编制建设工程监理规划的重要性;2.监理规划由谁来组织编制;3.规定其编制的程序和步骤。 二、收集制订编制监理规划的依据资料:1.施工承包合同资料;2.建设规范、标准;3.反映项目法人对项目监理要求的资料;4.反映监理项目特征的有关资料;5.关于项目承包单位、设计单位的资料。 三、监理规划编制如下基本内容:1.组织好各设计单位之间的协调;2.工程概况;3.监理工作范围和工作内容;4.监理规划交底;5.项目监理工作责任;6.工程基础施工组织等。所编制的监理规划内容中,哪些内容应该编入监理规划中?并进一步说明它们包括哪些具体内容。
【背景材料】某设备安装工程施工中,承包单位对其所安装设备进行调试,按照调试工作顺序和质量形成时间,监理工程师对设备调试的准备过程和验收质量实施监理。

第1题,共3个问题
(简答题)设备调试工作的内容主要有哪些?

第2题,共3个问题
(简答题)设备安装调试的验收程序是什么?

第3题,共3个问题
(简答题)在验收过程中,监理工程师应负责哪些工作?
【背景材料】某分部工程的网络计划如图3-12所示,计算工期为44天。A、D、I三项工作使用一台机械顺序施工。 试比较以上两个方案的优缺点。
【背景材料】某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A,B,C,D,E,F,G,H等8项工作,合同工期360天。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期180天。通过相互协调,编制了如图4-2所示的网络进度计划。 该工程施工过程中发生了以下事件。 事件一:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7天。 事件二:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15天。 事件三:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5天,窝工损失2万元。 事件四:乙安装公司进行设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5天,损失12万元。 发生以上事件后,施工单位均及时向业主提出了索赔要求。 如果合同中约定,由于业主原因造成延期开工或工期延期,每延期1天补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误1天罚款6000元。计算施工单位应得的工期与费用补偿各是多少?
【背景材料】某工程项目在设计文件完成后,业主委托了一家监理单位协助业主进行施工招标和施工阶段监理。监理合同签订后,总监理工程师分析了工程项目的规模和特点,拟按照组织结构设计、确定管理层次、确定监理工作内容、确定监理目标和制订监理工作流程等步骤,来建立本项目的监理组织机构。 施工招标前,监理单位编制了招标文件,主要内容包括:1.工程综合说明;2.设计图纸和技术资料;3.工程量清单;4.施工方案;5.主要材料与设备供应方式;6.保证工程质量、进度、安全的主要技术组织措施;7.特殊工程的施工要求;8.施工项目管理机构;9.合同条件…… 为了使监理工作能够规范化进行,总监理工程师拟以工程项目建设条件、监理合同、施工合同、施工组织设计和各专业监理工程师编制的监理实施细则为依据,编制施工阶段监理规划。 监理规划中规定各监理人员的主要职责如下: 1.总监理工程师职责:(1)审核并确认分包单位资质;(2)审核签署对外报告;(3)负责工程计量、签署原始凭证和支付证书;(4)及时检查、了解和发现总承包单位的组织、技术、经济和合同方面的问题;(5)签发开工令。 2.专业监理工程师职责:(1)主持建立监理信息系统,全面负责信息沟通工作;(2)对所负责控制的目标进行规划,建立实施控制的分系统;(3)检查确认工序质量,进行检验;(4)签发停工令、复工令;(5)实施跟踪检查,及时发现问题,及时报告。 3.监理员职责:(1)负责检查和检测材料:设备、成品和半成品的质量;(2)检查施工单位人力、材料、设备、施工机械投入和运行情况,并做好记录;(3)记好监理日志。

第1题,共5个问题
(简答题)监理组织机构设置步骤有何不妥?应如何改正?

第2题,共5个问题
(简答题)常见的监理组织结构形式有哪几种?若想建立具有机构简单、权力集中、命令统一、职责分明、隶属关系明确的监理组织机构,应选择哪一种组织结构形式?

第3题,共5个问题
(简答题)施工招标文件内容中有哪几条不正确?为什么?

第4题,共5个问题
(简答题)监理规划编制依据有何不恰当?为什么?

第5题,共5个问题
(简答题)以上各监理人员主要职责的划分有哪几条不妥?如何调整?
【背景材料】某建设工程项目已具备竣工验收条件,承包人提出验收申请后,发包人组织验收组对工程进行竣工验收。在验收前,监理工程师要求进行竣工前的试车。签订质量保修书是在竣工验收前还是竣工验收后?
【背景材料】某工业厂房工程于1999年4月15日开工,1999年12月3日竣工验收合格。该厂房供热系统于2001年4月出现部分管道漏水,业主检查发现原施工单位所用管材与其向监理工程师报验的不符。全部更换厂房供热管道需人民币30万元,将造成该厂部分车间停产,损失人民币20万元。 业主就此事件提出如下要求: 1.要求施工单位全部返工更换厂房供热管道,并赔偿停产损失的60%(合计人民币12万元)。 2.要求监理公司对全部返工工程免费监理,并对停产损失承担连带赔偿责任,赔偿停产损失的40%(合计人民币8万元)。 施工单位答复如下:该厂房供热系统已超过国家规定的保修期,不予保修,也不同意返工,更不同意赔偿停产损失。 监理单位答复如下:监理工程师已对施工单位报验的管材进行了检查,符合质量标准,已履行了监理职责。施工单位擅自更换管材,由施工单位负责,监理单位不承担任何责任。简述施工单位和监理单位各应负何责任?为什么?

【背景材料】
某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和三家施工单位签订了施工承包合同,承包合同价分别为3652万元、3225万元和2733万元人民币,合同工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施工监理任务。
总监理工程师根据本项目合同结构的特点,组建了项目监理组织机构,绘制了业主、监理、被监理单位三方关系示意图(图1-3)。

按如下要求编制了监理规划:
1.监理规划的内容构成应具有统一性;
2.监理规划的内容应具有针对性;
3.监理规划的内容应具有指导编制项目资金筹措计划的作用;
4.监理规划的内容应能协调项目在实施阶段进度的控制。
监理规划的部分内容如下。
一、工程概况
二、监理阶段、范围和目标
1.监理阶段——本工程项目的施工阶段。
2.监理范围——本工程项目的三个施工合同标段内的工程。
3.监理目标——静态投资目标:9610万元人民币
进度目标:30个月
质量目标:优良
三、监理工作内容
1.协助业主组织施工招标工作。
2.审核工程概算。
3.审查、确认承包单位选择的分包单位。
4.检查工程使用的材料、构件、设备的规格和质量。
……
四、监理控制措施
监理工程师应将主动控制与被动控制工作紧密结合,按以下控制流程进行控制(图1-4)。

五、监理组织结构与职责
六、监理工作制度

第1题,共4个问题
(简答题)如果要求每个监理工程师的工作职责范围只能分别限定在某一个合同标段范围内,则总监理工程师应建立怎样的监理组织机构形式?并请绘出组织结构示意图。

第2题,共4个问题
(简答题)图1-3所示的业主、监理和被监理单位三方关系是否正确?为什么?(请用文字加以说明)

第3题,共4个问题
(简答题)编制监理规划所依据的各条编制要求是否恰当?为什么?

第4题,共4个问题
(简答题)监理规划中的内容有哪些不妥之处?为什么?如何改正?
【背景材料】1995年10月20日,某化工厂与某市政工程公司签订钢铁厂地下排水工程总承包合同,总长7000m,市政工程公司将任务下达给该公司第四施工队。事后,第四施工队又与某乡建筑工程队签订分包合同,由乡建筑工程队分包4000m施工任务,合同金额40万元,11月10日正式施工。1995年11月25日市建委主管部门在检查该项工程施工中,发现某乡建筑工程队承包手续不符合有关规定,责令停工。某乡建筑工程队不予理睬。12月6日市政工程公司下达停工文件,某乡建筑工程队不服,以合同经双方自愿签订,并有营业执照为由,于12月12日诉至人民法院,要求第四施工队继续履行合同或承担毁约责任并赔偿经济损失。该合同的法律效力应由哪个机关(机构)确认?

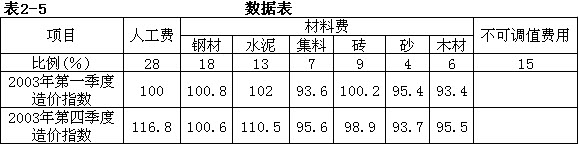

【背景材料】某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同开工日期为2003年3月,合同工期为12个月,每季度结算一次。工程开工日期为2003年4月1日。施工单位2003年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数见表2-5。

在施工过程中,发生如下几项事件。
事件一:2003年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天。
事件二:2003年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。
事件三:2003年7月,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天。
事件四:2003年8月,进入雨期施工,恰逢20天大雨,造成停工损失2.5万元,工期增加了4天。
以上事件中,除第四项外,其余工序均未发生在关键线路上,并对总工期无影响。
针对上述事件,施工单位提出如下索赔要求:
(1)增加合同工期13天;
(2)增加费用11.8万元。

第1题,共3个问题
(简答题)施工单位对施工过程中发生的以上事件可否索赔?为什么?

第2题,共3个问题
(简答题)计算2003年第四季度应确定的工程结算款额。

第3题,共3个问题
(简答题)如果在工程保修期间发生了由施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?
【背景材料】建筑工程由于建设周期持续时间长,所涉及的风险因素多,所以工程风险很大。这就要求监理工程师加强对工程风险的识别和防范,图1-7所示为某建设工程风险识别的过程图。 建设工程风险识别过程中的核心工作是什么?
【背景材料】甲、乙两公司拟签订一份10台A型号挖掘机的买卖合同,甲为卖方,乙为买方。在签订合同时甲要求丙公司为乙付款提供保证,当乙不能付款时,由丙承担连带偿付货款的责任。考虑到乙经营情况良好,丙同意提供保证并与甲签订了书面保证合同。 甲、乙两公司的货物买卖合同签订后,甲以不能全部提供A型号挖掘机为由,与乙协商一致改为提供10台B型号挖掘机。甲、乙双方达成改变合同标的物协议,未经丙同意。甲在约定的供货时间内只能提供6台B型号挖掘机。甲未经乙同意,与丁公司达成协议,另外4台B型号挖掘机由丁向乙提供。 甲、丁向乙提供了全部10台B型号挖掘机,但超过了甲乙约定的供货期限。乙虽接受了货物,但以甲、丁未按期履行供货义务为由,行使后履行一方的抗辩权,拒绝履行付款义务。甲遂诉至人民法院,请求判令丙偿还货款。

第1题,共3个问题
(简答题)甲、乙双方达成的改变标的物的协议是否有效,其造成的后果是什么?

第2题,共3个问题
(简答题)甲、丁两公司达成的提供货物协议是否有效?为什么?

第3题,共3个问题
(简答题)乙行使后履行一方的抗辩权是否合法?为什么?

【背景材料】拟建年产10万吨炼钢厂,根据可行性研究报告提供的主厂房工艺设备清单和询价资料估算出该项目主厂房设备投资约3600万元。已建类似项目资料与设备有关的其他各专业工程投资系数,见表4-40。与主厂房投资有关的辅助工程及附属设施投资系数,见表4-41。

本项目的资金来源为自有资金和贷款,贷款总额为8000万元,贷款利率8%(按年计息)。建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。预计建设期物价平均上涨率3%,基本预备费率5%,投资方向调节税率为0%。

第1题,共2个问题
(简答题)试用系数估算法估算该项目主厂房投资和项目建设的工程费与其他费投资。

第2题,共2个问题
(简答题)估算该项目的固定资产投资额,并编制固定资产投资估算表。
【背景材料】某监理单位承接了一工程项目施工阶段监理工作。该项目法人要求监理单位必须在监理合同书生效后的一个月内提交监理规划。监理单位因此立即着手编制工作。 一、为了使编制工作顺利地在要求时间内完成,监理单位认为首先必须明确以下问题:1.编制建设工程监理规划的重要性;2.监理规划由谁来组织编制;3.规定其编制的程序和步骤。 二、收集制订编制监理规划的依据资料:1.施工承包合同资料;2.建设规范、标准;3.反映项目法人对项目监理要求的资料;4.反映监理项目特征的有关资料;5.关于项目承包单位、设计单位的资料。 三、监理规划编制如下基本内容:1.组织好各设计单位之间的协调;2.工程概况;3.监理工作范围和工作内容;4.监理规划交底;5.项目监理工作责任;6.工程基础施工组织等。

第1题,共6个问题
(简答题)建设工程监理规划的重要性是什么?

第2题,共6个问题
(简答题)在一般情况下,监理规划应由谁来组织编制?

第3题,共6个问题
(简答题)在所收集的制订监理规划的资料中哪些是必要的?你认为还应补充哪些方面的资料?

第4题,共6个问题
(简答题)在所编制的监理规划与监理大纲之间有何关系?

第5题,共6个问题
(简答题)所编制的监理规划内容中,哪些内容应该编入监理规划中?并进一步说明它们包括哪些具体内容。

第6题,共6个问题
(简答题)项目法人要求编制完成的时间合理吗?

【背景材料】某房地产公司对某公寓项目的开发征集到若干设计方案,经筛选后对其中较为出色的4个设计方案作进一步的技术经济评价。
有关专家决定从5个方面(分别以F1~F5表示)对不同方案的功能进行评价,并对各功能的重要性达成以下共识:
F2和F3同样重要,F4和F5同样重要,F1相对于F4很重要,F1相对于F2较重要。
此后,各专家对该4个方案的功能满足程度分别打分,其结果见表4-14。

据工程师估算,A,B,C,D等4个方案的单方造价分别为1420,1230,1150,1360(单位:元/m2)。

第1题,共2个问题
(简答题)计算各功能的权重。

第2题,共2个问题
(简答题)用价值指数法选择最佳设计方案。
【背景材料】某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同开工日期为2003年3月,合同工期为12个月,每季度结算一次。工程开工日期为2003年4月1日。施工单位2003年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数见表2-5。 在施工过程中,发生如下几项事件。 事件一:2003年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天。 事件二:2003年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。 事件三:2003年7月,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天。 事件四:2003年8月,进入雨期施工,恰逢20天大雨,造成停工损失2.5万元,工期增加了4天。 以上事件中,除第四项外,其余工序均未发生在关键线路上,并对总工期无影响。 针对上述事件,施工单位提出如下索赔要求: (1)增加合同工期13天; (2)增加费用11.8万元。 计算2003年第四季度应确定的工程结算款额。
【背景材料】某甲级设备监理公司承担了一项一类电力工程项目所有设备工程的监理任务,根据开始监理工作之前制订的监理规划,设备监理机构在总监理工程师的领导下先后开展了设备的设计、采购、制造、安装、调试等的质量、进度和投资的监督和控制,以及设备工程项目全过程的组织协调。 在全部设备监理任务完成之后,监理机构对本次设备监理任务做了总结,总结中关于组织协调的部分包括如下内容: 1.设备监理单位和设备监理机构之间以及设备监理机构内部的组织协调; 2.设备监理单位与业主之间的组织协调; 3.设备监理单位与设计单位之间的组织协调; 4.设备监理单位与承包商之间的组织协调; 5.设备监理单位与其他监理单位之间的组织协调; 6.设备监理单位与有关政府主管部门及公共事业管理部门之间的组织协调; 7.设备监理单位与政府有关质量监督部门之间的组织协调。怎样认识设备监理单位与设计单位之间的组织协调?
