出自:质量、投资、进度控制

在设备的制造过程中,因为各种原因,包括承包商、顾客(业主)和监理机构对设计的修改意见经常会变更,其意见主要有()。
A:对设计修改,应邀请设计单位研究后提出修改通知,并经总监理工程师和顾客(业主)会签后,交承包商执行
B:对制造现场的有关变更,经设备监理工程师和顾客(业主)及设计人员同意后,由承包商按变更后的要求进行实施
C:设备监理工程师会签有关各种设计变更时,应侧重审查对设备质量是否有不良影响
D:部分设计变更需按程序执行
E:发现有不良影响时应明确提出监理意见,必要时提出书面意见向顾客(业主)反映
对由于承包商原因所导致的工期延误,设备监理工程师可采取的制约手段有()。
A:停止付款
B:要求承包商支付误期损害赔偿费
C:罚没保留金
D:终止对承包单位的雇用
E:取消承包商的经营资格
FMEA由()的工程师开始启动,而责任单位可能是组织或供方。
A:责任单位
B:顾客
C:业主
D:设备制造商
()能够减少或消除实施可能会带来的更大隐患的预防/纠正性更改的机会。
A:FMAE
B:FMEA
C:FEMA
D:FAME
卖方在进口国内地交货的交货价属于()。
A:内陆交货价
B:目的地交货价
C:装运港交货价
D:装运港船上交货价
某项目组中有3个项目x1,x2,x3,其中()表示项目之间为互斥型关系。
A:x1+x2+x3≤3
B:x1+x2+x3≤1
C:x1+x2+x3=3
D:x1+x2+x3=0

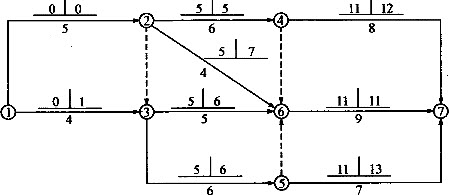

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
A:关键线路有2条
B:工作1-3与工作3-6的总时差相等
C:工作4-7与工作5-7的自由时差相等
D:工作2-6的总时差与自由时差相等
E:工作3-6的总时差与自由时差不等
某企业向银行借贷一笔资金,按月计息,月利率为1.2%,则年名义利率和年实际利牢分别为()。
A:13.53%和14.40%
B:13.53%和15.39%
C:14.40%和15.39%
D:14.40%和15.62%
以下各项中,属于设备工程投资的有()。
A:设备工器具购置费
B:设备安装工程费用
C:设备工程交付使用后的日常维护修理费用
D:设备使用期内大修理和局部更新费用
E:设备使用期满后的报废拆除费用
进口设备采用装运港船上交货价(FOB),其抵岸价格的构成含有()。
A:进口设备检验费
B:银行财务费
C:国外运输保险费
D:进口关税
E:增值税
在设备制造过程中,设备监理工程师进行投资管理的主要目标是()。
A:编制设备制造资金使用计划
B:设备合同资金
C:设备制造成本的控制
D:设备制造合同价格
有关时标网络计划中的关键线路的说法,不正确的是()。
A:凡自始至终不出现的波形线的线路为关键线路
B:关键线路上相邻两项工作之间的时间间隔全部为0
C:在计算工期等于计划工期的前提下,自由时差和总时差全都为0
D:在计算工期等于计划工期的前提下,总时差小于自由时差
按照资金的投资构成分解资金使用计划,可以将设备工程投资分解为()。
A:设备购置费
B:工器具、生产家具购置费
C:安装调试费
D:与设备工程有关的其他费用
E:建筑工程费
某项目建设期2年,生产期6年,现金流量表如下表所示(单位:万元),则静态投资回收期和动态投资回收期分别为()。
A:5.53年、6.13年
B:5.83年、6.13年
C:5.53年、6.23年
D:5.33年、6.23年
当利用S形曲线进行实际进度与计划进度比较时,如果实际进展点落在原计划S形曲线左侧,则表明()。
A:实际进度比计划进度超前
B:实际进度比计划进度落后
C:实际进度与计划进度一致
D:实际比计划拖欠了任务
审核调试承包单位的资质和人员资格,包括()。
A:安装指挥系统
B:后勤物资供应系统
C:质量管理体系
D:技术管理体系
E:拆卸预警系统
( )用于系统地收集数据,以获取对事实的明确认识。
A:水平对比法
B:调查表
C:头脑风暴法
D:排列图

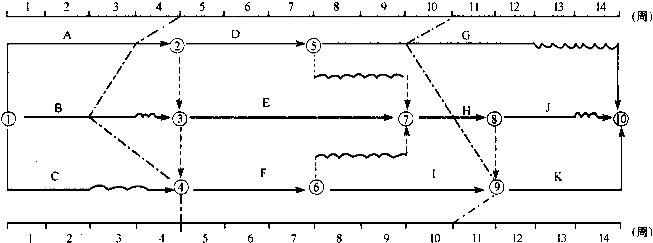

某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明()。
A:第4周末检查时工作B拖后1周,但不影响工期
B:第4周末检查时工作A拖后1周,影响工期1周
C:第10周末检查时工作I提前1周,可使工期提前1周
D:第10周末检查时工作G拖后1周,但不影响工期
E:在第5周到第10周内,工作F和工作I的实际进度正常
设备制造过程质量管理的依据包括()。
A:设备供货合同、设计合同、安装合同有关的质量条款
B:设备工程监理服务合同
C:设计图纸和技术条件、工艺方案和文件、工艺标准
D:产品质量标准
E:制造商质量体系文件
确定项目经济评价指标的原则有()。
A:经济效率原则
B:可鉴别性原则
C:可检验性原则
D:可比性原则
E:实用性原则
设备工程调试过程进度管理工作内容不包括()。
A:审核承包单位的功能单元调试、单体设备调试进度计划
B:协助设备工程业主编制整套设备的系统试运转和性能保证试验进度计划
C:审核操作顺序的安排是否符合逻辑,是否符合设备工艺流程的要求
D:严格按设备调试进度计划控制设备调试阶段的进度
横道图和网络图是建设工程进度计划的常用表示方法,将双代号时标网络计划与横道计划相比较,它们的特点是()。
A:时标网络计划和横道计划均能直观地反映各项工作的进度安排及工程总工期
B:时标网络计划和横道计划均能明确地反映工程费用与工期之间的关系
C:横道计划不能像时标网络计划一样,明确地表达各项工作之间的逻辑关系
D:横道计划与时标网络计划一样,能够直观地表达各项工作的机动时间
E:横道计划不能像时标网络计划一样,直观地表达工程进度的重点控制对象
当产品的某一质量特性可以用连续计量值表示时,其概率分布一般呈现()分布。
A:正态
B:负态
C:正态或负态
D:以上都不对
费用偏差的纠偏主要对象是()造成的偏差。
A:客观原因和业主原因
B:客观原因和设计原因
C:工程实施原因和设计原因
D:主观原因和设计原因
由于操作时,操作者分析数据时夹杂了其他分布的少量数据,那么由此绘制出的质量分布直方图可能是()。
A:标准型直方图
B:孤岛型直方图
C:双峰型直方图
D:偏峰型直方图
在设备安装工程网络计划中,如果工作M和工作N之间的先后顺序关系属于工艺关系,则说明它们的先后顺序是由()决定的。
A:安装人员调配需要
B:各装置的调配需要
C:工艺技术过程
D:机械设备调配需要
对()的管理要点是必须按工序质量管理计划实施多频次的验证,重在评定其能力。当发现工序异常时,则应采取必要的纠正措施,必要时可临时停产,直至查明工序异常的原因后再恢复生产。
A:特殊过程
B:要式过程
C:特别过程
D:一般过程
国内设备价款结算通常采用的结算方式一般不包括()。
A:委托收款
B:国内信用证
C:托收承付
D:现金结算

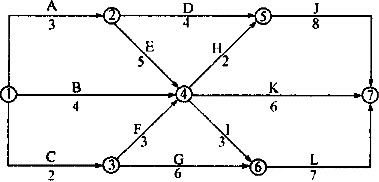

某工程双代号网络计划如下图所示,其关键线路有()条。
A:1
B:2
C:3
D:4
设备制造实施过程管理一般采用两种方式:一种是();另一种是()。
A:驻厂监造;验证点管理
B:驻厂干预;见证点管理
C:驻厂监造;抽样管理
D:驻厂监造;见证点管理
