【背景资料】某安装公司通过招标承接到某中型电气照明系统安装的施工合同,合同工期40天。安装公司确定的施工项目有:A配管明敷、B配线安装、C配电箱配电板安装、D插座和开关安装、E灯具安装、F调试整改验收,并根据合同工期和施工条件制定了施工进度计划,如下图所示。
在施工过程中,由业主负责供货的电线电缆比预计的到货时间推迟了2天,配电箱配电板到货也推迟了7天。
请根据上述背景资料完成以下选项,其中判断题二选一(A、B选项),单选题四选一(A、B、C、D选项),多选题四选二或三(A、B、C、D选项)。不选、多选、少选、错选均不得分。
第1题,共10个问题
(单选题)由于部分材料推迟到货,施工单位()的做法是合理的。
A:将材料已经到货的后续工作提前施工
B:可以将计算工期顺延2天
C:缩短后续工作的持续时间,向业主提出索赔
D:重新制定施工进度计划,向业主提出索赔
第2题,共10个问题
(单选题)案例中的安装公司承接的施工项目属于()
A:建设工程
B:单位工程
C:单项工程
D:子分部工程
第3题,共10个问题
(判断题)该施工项目的计算工期是40天。()
第4题,共10个问题
(单选题)为了确保本项目工期目标的实现,应重点控制关键工作()。
A:ABDF
B:ACEF
C:ABEF
D:ACDF
第5题,共10个问题

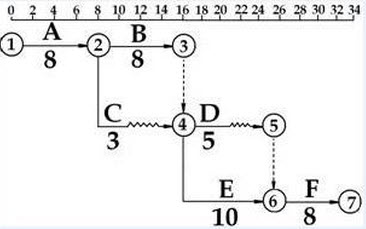

(单选题)安装公司绘制的这张施工进度图叫()
A:横道图
B:单代号网络图
C:双代号网络图
D:双代号时标网络图
第6题,共10个问题
(单选题)施工进度图中节点2到节点4中间的波形线表示()
A:工作C的总时差
B:工作C的自由时差
C:工作C的最迟开工时间
D:工作C的最迟完工时间
第7题,共10个问题
(单选题)网络图中节点3到节点4的虚箭线表达的是()
A:工作B、C必须同时结束
B:工作B完成后、工作C才能开始
C:C、工作C不能同时结束
D:D、对C两项工作的代号加以区分
第8题,共10个问题
(单选题)该项目的施工方案应该由()审批。
A:安装公司总经理
B:项目部经理
C:项目部专业技术人员
D:项目部技术负责人
第9题,共10个问题
(多选题)由于电线电缆和配电箱配电板到货分别推迟了2天和7天,造成的影响是()。
A:总工期将推迟9天
B:灯具安装的最迟开工时间将推迟2天
C:总工期将推迟2天
D:灯具安装的最迟开工时间将推迟7天
第10题,共10个问题
(多选题)施工准备期间,资源配置计划应包括()。
A:资金配置计划
B:技术资料准备计划
C:劳动力计划
D:物资配置计划
