出自:建筑工程管理与实务

固定单价合同中,分项工程工程量的风险属于()。
A:发包人
B:承包人
C:发包人和承包人
D:工程造价咨询机构
钢筋混凝土实体检测所检查的项目有()。
A:组成材料的合格证及复试报告
B:现场同条件混凝土试件强度试验报告
C:混凝土强度
D:钢筋保护层厚度
E:混凝土养护方法及时间记录
布线系统
下列地基处理技术中,()适用于挤密松散砂土、素填土和杂填土等地基,对建在饱和黏性土地基上主要不以变形控制的工程,也可采用砂石桩作置换处理。
A:灰土桩地基
B:砂石桩地基
C:水泥粉煤灰碎石桩地基
D:夯实水泥土复合地基
材料保温隔热性能的好坏由材料的( )决定。
A:导热系数
B:导热方向
C:导热面积
D:导热性能
根据《中华人民共和国招标投标法实施条例》,下列说法正确的是()。
A:评标委员会成员拒绝在评标报告上签字又不书面说明其不同意见和理由的,更换评委
B:国有资金占控股或者主导地位的依法必须进行招标的项目,招标人应当确定排名第一的中标候选人为中标人
C:投标人或者其他利害关系人对依法必须进行招标的项目的评标结果有异议的,应当在中标通知书发出以前提出
D:投标人的澄清、说明应当采用书面形式,经招标人同意可以适当超出投标文件的范围或者改变投标文件的实质性内容

背景
某项目施工过程中,项目经理部为了降低项目成本将工程划分为:基础工程、主体结构工程、安装工程、装饰装修工程,并对其功能进行评分,根据项目合同和施工图纸,得出预算成本,详见下表。根据项目所属的企业要求该项目经理部在项目管理过程中成本降低率为6%,所以项目经理部计划采用价值工程方法寻求降低成本的途径和措施。

价值系数计算表

第1题,共3个问题
(简答题)从价值工程原理可得到哪些提高价值的途径?

第2题,共3个问题
(简答题)价值工程中,选择价值分析对象重点有哪些?

第3题,共3个问题
(简答题)计算各分部工程的功能系数、成本系数、价值系数、目标成本、成本降低额(保留到小数点后两位数),并填入下表。 价值工程计算表

某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。

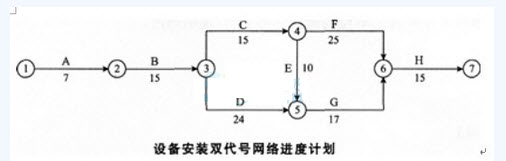

设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。

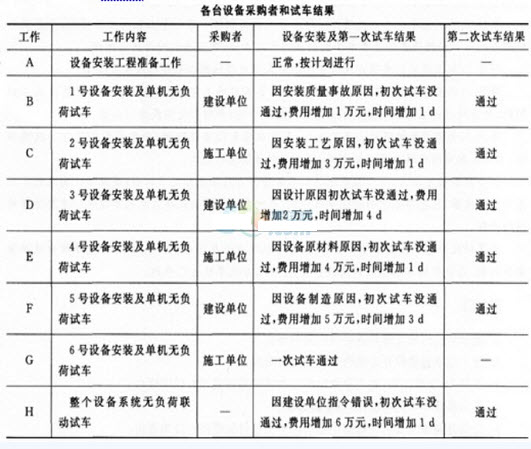

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车者结果见下表。

第1题,共4个问题
(简答题)简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?

第2题,共4个问题
(简答题)设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织试车?

第3题,共4个问题
(简答题)请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。

第4题,共4个问题
(简答题)设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
招标师后续教育的宗旨是为了保持和提高招标师的()。
A:职业素质
B:工作业绩
C:职业道德
D:专业能力水平
E:工作质量
应用价值工程进行价值分析时,关于分析对象选择的说法,正确的有()。
A:选择数量少,复杂关键的构配件
B:选择数量大,应用面广的构配件
C:选择对产品功能提高起关键作用的构配件
D:选择在施工(生产)中不容易保证质量的工程和构配件
E:选择畅销产品,以保持优势,提高竞争力
石灰不宜单独使用,是因为()。
A:石灰温度低
B:石灰硬化慢
C:石灰易受潮
D:硬化时体积收缩大
关于建筑塑料的特性的说法,正确的有()。
A:绝缘好
B:易老化
C:隔声好
D:不耐磨
E:不耐腐
屋面工程质量验收规范(GB50207-2012):下列选项中属于工程检验记录的有:()
A:隐蔽工程验收记录
B:淋水或蓄水试验记录
C:工序交接检验记录
D:设计图纸及会审记录
E:观感质量检查记录
根据《建设工程安全生产管理条例》的规定,实行工程总承包的项目,危险作业人员的意外伤害保险,应当由( )支付保险费。
A:分包单位
B:总承包单位
C:建设单位
D:行政主管部门
背景资料: 某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定,电梯安装工程由建设单位指定分包。 施工过程中,发生了如下事件: 事件一:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。 事件二:针对某分部工程,施工单位编制如下进度计划时标网络图,并在第6个月底和第11个月底对实际进度进行检查,绘制进度计划前锋线如下图所示(单位:月)。 事件三:办公楼主体结构施工至六层时,工程所在地发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。 事件四:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。 指出事件四中错误之处,并分别给出正确做法。
评标委员会在对投标文件进行评审过程中,某评标专家对评标结论有不同意见,为此拒绝在评标报告上签字,且拒不书面陈述其意见和理由,则()。
A:应重新招标
B:由招标人直接确定中标人
C:视为同意评标结论
D:由评标委员会负责人确定评标结论

【背景资料】某建设单位投资兴建一大型商场,地下2层,地上9层,钢筋混凝土框架结构,建筑面积为71500m2,经过公开招标,某施工单位中标,中标造价25025.00万元。双方按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同中约定工程预付款比例为10%,并从未完施工工程尚需的主要材料款相当于工程预付款时起扣,主要材料所占比重按60%计。
在合同履行过程中,发生了下列事件:
事件1:施工总承包单位为加快施工进度,土方采用机械一次开挖至设计标高;租赁了30辆特种渣土运输汽车外运土方,在城市道路路面遗撒了大量渣土;用于垫层的2:8灰土提前2d搅拌好备用。
事件2:中标造价费用组成为:人工费3000万元,材料费17505万元,机械费995万元,管理费450万元,措施费用760万元,利润940万元,规费525万元,税金850万元。施工总承包单位据此进行了项目施工承包核算等工作。
事件3:在基坑施工过程中,发现古化石,造成停工2个月。施工总承包单位提出了索赔报告,索赔工期2个月,索赔费用34.55万元。索赔费用经项目监理机构核实:人工窝工费18万元,机械租赁费用3万元,管理费2万元,保函手续费0.1万元,资金利息0.3万元,利润0.69万元,专业分包停工损失费9万元,规费0.47万元,税金0.99万元。经审查,建设单位同意延长工期2个月;除同意支付人员窝工费、机械租赁费外,不同意支付其他索赔费用。

第1题,共2个问题
(简答题)分别列式计算本工程项目预付款和预付款的起扣点是多少万元(保留两位小数)?

第2题,共2个问题
(简答题)列式计算事件3中建设单位应该支付的索赔费用是多少万元。(保留两位小数)
有限空间作业监护者应()及设备数量,确保有限空间内无人员和设备遗留后,关闭出入口。
A:安全交底
B:清点人数
C:检查工具
我国一级建造师执业划分为( )个专业。
A:8
B:10
C:12
D:14
某城市图书馆工程项目,结构主体已施工完成,目前进行装饰装修工程的施工,其中门窗子分部工程中有塑料门窗安装、特种门安装、门窗玻璃安装三个分项工程,在上个月的施工中,主要技术经济参数如下表所示。 装饰装修工程技术经济参数表 续表 问题 项目经理部如何进行成本控制。
锤击沉桩法施工,不同规格钢筋混凝土预制桩的沉桩顺序是()。
A:先大后小,先短后长
B:先小后大,先长后短
C:先大后小,先长后短
D:先小后大,先短后长
()应接受有限空间作业安全生产培训;遵守有限空间作业安全操作规程,正确使用有限空间作业安全设施与个人防护用品;应与监护者进行有效的操作作业、报警、撤离等信息沟通。
A:许可人
B:作业者
C:安全管理人员
电力生产有限空间场所主要有()、电缆(通信)管井、污水井、暖气沟等。
A:变电站
B:电缆隧道
C:锅炉房
钢结构的连接方法中,普通螺栓常用的连接形式有()。
A:铆接连接、搭接连接和T形连接
B:平接连接、铆接连接和T形连接
C:平接连接、搭接连接和铆接连接
D:平接连接、搭接连接和T形连接
下列各项中,既适合普通地面铺设又适合地热采暖地面铺设的是()。
A:软木地板
B:实木复合地板
C:强化木地板
D:实木地板
大修的城市道路竣工后()内不得挖掘。
A:2年
B:3年
C:4年
D:5年
根据财会[2003]27号文《施工企业会汁核算办法》的规定,不包括在工程成本的成本项目具体内容的是( )。
A:资产折旧费
B:机械使用费
C:材料费
D:人工费
建筑施工扣件式钢管脚手架安全技术规范(JGJ/T130-2011)脚手板可采用钢、木、竹材料制作,单块脚手板的质量不宜大于()脚手板厚度不应小于(),两端宜各设置直径不小于4mm的镀锌钢丝箍两道
A:25kg、30mm
B:30kg、30mm
C:25kg、50mm
D:30kg、50mm
型式检验
背景资料: 某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定,电梯安装工程由建设单位指定分包。 施工过程中,发生了如下事件: 事件一:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。 事件二:针对某分部工程,施工单位编制如下进度计划时标网络图,并在第6个月底和第11个月底对实际进度进行检查,给制进度计划前锋如下图(单位:月)。 事件三:办公楼主体结构施工至六层时,工程所在地发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。 事件四:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。 主要施工方法有重大调整;
