出自:建筑工程管理与实务

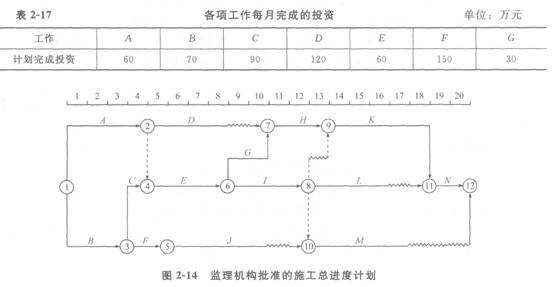

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如图2—14所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见表2—17。 施工过程中发生如下事件。 事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时问推迟1个月,致使施工单位机械闲置和人工窝工损失。 事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。 事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。 事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。 事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,工程质量不合格,施工单位进行了整改。 以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。 1~7月份投资情况见表2—18。 【问题】 1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。 2.事件2中,施工单位顺延和补偿费用的要求是否成立?说明理由。 3.事件5中施工复验,施工单位和项目监理机构的做法是否妥当?分别说明理由。 4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月? 5.填写表中空格处的已完工程计划投资、已完工程实际投资,并分析7月末的投资偏差和进度偏差。
关于装饰材料进场检验,必须取样复验的项目有()。
A:水泥的细度和凝结时间
B:人造木板的游离甲醛释放量
C:室内用瓷质砖放射性
D:外墙陶瓷面砖吸水率
E:幕墙石材的强度
根据《山东省房屋建筑和市政工程招标投标办法》,使用国有资金工程项目的评标委员会成员,()。
A:可以全部从评标专家库中随机抽取
B:应当从评标专家库中抽取三分之二
C:必须全部从评标专家库中随机抽取
D:应当抽取一名以上资深评标专家
在进度计划的调整中,作为进度计划调整的重点,也是最常用的方法之一的是()。
A:资源调整
B:改变某些工作间的逻辑关系
C:剩余工作重新编制进度计划
D:关键工作的调整
对工程网络计划进行优化,其目的使该工程()。
A:资源强度最低
B:总费用最低
C:资源需用量尽可能均衡
D:资源需用量最少

某高校图书馆工程地下二层地上五层,建筑面积约35000㎡现浇钢筋混凝土框架结构部分屋面为正向抽空四角锥网架结构施工单位与建设单位签订了施工总承包合同合同工期为21个月。
在工程开工前施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查发现施工进度拖延,其部分检查,结果如下图所示。

项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大建议修改为采用分条安装法施工。
管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。



第1题,共1个问题
(简答题)监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?
跨度为1.5m混凝土设计强度等级为C40的钢筋混凝土简支板,混凝土强度最少达到()N/mm2时才能拆除底模。
A:20
B:30
C:32
D:34
背景资料: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋六层既有住宅楼。其中:基坑工程为专业分包工程。在施工过程中,发生了如下事件: 事件一:为宣传企业形象,总承包单位在现场办公室前空旷场地竖立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。 事件二:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。基坑专业分包单位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。 事件三:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施。 事件四:基坑在开挖过程中,总承包单位按照《建筑施工安全检查标准》JGJ592011标准要求对深基坑支护安全进行检查,重点检查保证项目,并形成书面检查记录。 事件三中,深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。
在城市蓝线内禁止进行的活动是()。
A:未违反城市蓝线保护和控制要求的建设活动
B:擅自填埋、占用城市蓝线内水域
C:只影响水系面积的采石、取土活动
D:擅自建设各类排污设施
E:其他对城市水系保护免除破坏的活动

某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙。承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》(GB50210--2001)规定,对工程细部构造施工质量的控制做了大量的工作。
该施工单位在轻质隔墙施工过程中提出以下技术要求:
(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工;
(2)安装隔墙板时,将板的上端与上部结构底面用水泥黏结,下部用木楔顶紧后空隙间填入黏结砂浆。
(3)安装设备时,根据工程设计在条板上定位开对穿孔。
(4)进行板缝处理时,刮腻子之前先用宽度50mm的网状防裂胶带粘贴在板缝处。
施工单位在施工过程中特别注重现场文明施工和现场的环境保护,工程竣工后,被评为优质工程。



第1题,共4个问题
(简答题)建筑装饰装修工程细部构造是指哪些子分部工程中的细部节点构造?

第2题,共4个问题
(简答题)轻质隔墙按构造方式和所用材料的种类不同可分为哪几种类型,石膏板属于哪种轻质隔墙?

第3题,共4个问题
(简答题)逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求正确与否,若不正确,请改正。

第4题,共4个问题
(简答题)简述板材隔墙的施工工艺流程。
有限空间作业前,应对安全防护设备、个体防护装备、应急救援设备、作业设备和工具进行(),发现问题应立即更换。
A:安全检查
B:安全试验
C:清洗消毒
关于框架结构体系优点的说法,正确的有()。
A:建筑平面布置灵活
B:可形成较大的建筑空间
C:横向刚度大,整体性好
D:抗侧刚度小
E:建筑立面处理也比较方便
紧急抢修工程主要掺入混凝土的外加剂是()。
A:早强剂
B:缓凝剂
C:引气剂
D:膨胀剂
基坑内明排水应设置排水沟及集水井,排水沟纵坡宜控制在()。
A:4‰~5‰
B:3‰~4‰
C:2‰~‰
D:1‰~2‰
以下说法错误的是()。
A:对于无条件保函的情况,当承包人未履行合同义务时,发包人无需要出具证明即可对银行保函进行收兑
B:承包人违约,有工程担保人代为完成工程建设的担保方式是我国工程担保制度探索和实施的重点
C:保留金总额一般情况下最高不得超过合同总价款的2%
D:可以用银行保函、担保公司担保等方式作为支付担保的形式
下列地基处理方法中,最常用最经济的深层地基处理方法是()。
A:强夯地基法
B:夯实水泥土复合地基法
C:振冲地基法
D:水泥土搅拌桩地基法

某市准备建设一座图书馆工程,建筑面积为8000m2,预计投资约1200万元,建设工期为12个月,工程采用公开招标方式确定承包商。建设单位为节约开支,决定自行招标,并向当地的建设行政主管部门提出招标申请,得到批准,建设单位依照法定程序进行公开招标。
建设单位根据相关专家建议,要求参加投标单位的主体具备房建资质不得低于二级。
拟参加本项工程投标的五家单位中,A、B、E单位为房建二级资质,C单位为房建三级资质,D单位为房建一级资质,C单位的法定代表人为建设行政主管部门某主要领导的同学,经C单位法定代表人私下运作,建设单位同意让C单位和B单位组成联合体承包工程,并向B单位暗示,如果不接受此联合方案,将不考虑B单位中标。B单位无奈同意与C单位组成联合体投标承包该工程,并将部分工程交由C单位施工。后B单位和C单位联合投标成功。B与建设单位签订了《建设工程施工合同》,B和C单位也签订了部分丁程承包的协议。
问题



第1题,共3个问题
(简答题)本案建设单位准备自行招标,必须满足什么条件?

第2题,共3个问题
(简答题)该案例中B和C单位组成的联合体投标是否有效,为什么?

第3题,共3个问题
(简答题)在不考虑第二个问题提出事项的前提下,上述招标及后续施工过程中,有哪些不合法的问题?并分别给出理由。
背景 某住宅工程,建筑面积12300m2,地上6层,地下2层。筏板基础,框架剪力墙结构。预拌混凝土。底板防水为高聚物改性沥青卷材两层防水。屋面为卷材防水,面积2000m2。室内厕浴间为聚合物水泥防水涂料。工期365日历天。某防水公司中标后成立了项目部组织施工。 事件一:施工总承包单位在底板混凝土施工前对混凝土生产厂家进行了技术交底。其中规定:水泥用量不得少于270kg/m3;砂率宜为45%~55%;灰砂比宜为1:2~1:2.5;水灰比不得大于0.55;泵送时入泵坍落度宜为140~180mm;水泥强度等级不应低于32.5MPa,不得使用碱活性骨料。监理单位提出了意见,要求重新交底。 事件二:施工总承包单位在底板混凝土施工前对施工班组进行了技术交底。其中规定:底板防水混凝土连续浇筑,不留施工缝;墙体水平施工缝留在高出底板表面不小于200mm的墙体上;墙、板结合水平施工缝,留在板、墙接缝线以下150~300mm处;墙体预留孔洞时,施工缝距孔洞边缘不应小于200mm;垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合;防水混凝土终凝后应立即进行养护,养护时间不得少 于7d。监理单位提出了意见,要求重新交底。 事件三:防水公司项目部在底板卷材防水施工前对施工班组进行了技术交底。其中规定:底板垫层混凝土平面部位的卷材采用满粘法;严禁采用热熔法施工;卷材接缝必须粘贴封严,两幅卷材短边和长边的搭接宽度为150mm;上下两层和相邻两幅卷材的接缝错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴;在立面与平面的转角处,卷材的接缝留在平面上,距立面600mm处;阴阳角处找平层应做成圆弧或90°。监理单位提出了意见,要求重新交底。 事件四:防水公司项目部在屋面卷材防水施工前对施工班组进行了技术交底。其中规定:屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度在3%~15%时,卷材垂直屋脊铺贴;上下层卷材垂直铺贴;找平层的分格缝处宜实铺,空铺的宽度宜为50mm;屋面卷材防水层由屋面最高处向下进行;铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少卷材的搭接。监理单位提出了意见,要求重新交底。 事件五:防水公司项目部在室内防水施工前对施工班组进行了技术交底。其中规定: 防水层厚度不应小于0.8mm;先做四周立墙防水层,再做地面与墙面阴阳角及管根处附加层处理;管根平面与管根周围立面转角处可不做涂膜防水附加层。监理单位提出了意见,要求重新交底。 问题 (1)指出事件一中不妥之处,并分别写出正确做法。 (2)指出事件二中不妥之处,并分别写出正确做法。 (3)指出事件三中不妥之处,并分别写出正确做法。 (4)指出事件四中不妥之处,并分别写出正确做法。 (5)指出事件五中不妥之处,并分别写出正确做法。
在受限空间作业前,监护人员应对作业人员和作业工器具进行()。
砖砌体墙体施工时,其分段位置宜设在()。
A:墙长的中间部位
B:墙体门窗洞口处
C:墙断面尺寸较大部位
D:墙断面尺寸较小部位
下列桩基施工工艺中,不需要泥浆护壁的是()。
A:冲击钻成孔灌注桩
B:回转钻成孔灌注桩
C:潜水电钻成孔灌注桩
D:钻孔压浆灌注桩
最初人们把钢结构用混凝土包起来,目的是为了( )。
A:防锈
B:抗震
C:提高施工效率
D:防火和防腐蚀
根据《住宅装饰装修工程施工规范》的规定,关于施工现场用电的表述中,正确的是( )。
A:临时施工供电进入开关箱的电源线应用插销连接
B:暂停施工时不应切断电源
C:施工现场用电应从户表以后设立临时施工用电系统
D:临时用线路应避开易燃、易爆物品堆放地
E:安装、维修或拆除临时施工用电系统,应由电工完成
屋面工程质量验收规范(GB50207-2012):保温材料的(),必须符合设计要求。
A:表观密度或干密度
B:导热系数
C:压缩强度或抗压强度
D:燃烧性能
单位工程验收时,可不参加的单位是()。
A:分包单位
B:监理单位
C:设计单位
D:勘察单位
经纬仪的主要功能是测量()。
A:角度
B:距离
C:高差
D:高程
关于不发火(防爆的)面层铺设的说法,正确的有()。
A:面层采用的碎石其不发火性必须合格
B:砂应质地坚硬、表面粗糙,其粒径宜为0.15~5mm,含泥量不应大于3%,有机物含量不应大于0.5%
C:水泥应采用硅酸盐水泥、普通硅酸盐水泥
D:面层分格的嵌条应采用不发生火花的材料配制
E:配制后必须经监理检查,不得混入金属或其他易发生火花的杂质
综合单价法全费用单价包含的内容有()。
A:直接费、间接费、管理费
B:直接费、间接费、利润、总包服务费
C:直接费、间接费、利润、营业税
D:直接费、间接费、利润、税金
下列各项专项施工方案中,需要组织专家论证的是()。
A:剪力墙整体式大模板专项施工方案
B:预应力楼盖张拉专项施工方案
C:搭设高度7.5m的混凝土高支模架专项施工方案
D:开挖深度18m的人工挖孔桩专项施工方案
劳务分包合同规定:当发生以下()情况之一时,工程承包人应承担违约责任。
A:工程承包人违反合同的约定
B:劳务分包人违约
C:工程承包人不按时向劳务分包人支付劳务报酬
D:不可抗力
E:工程承包人不履行或不按约定履行合同义务的其他情况
