出自:建筑工程管理与实务

混凝土的耐久性包括()等性能。
A:抗渗性
B:抗冻性
C:碱骨料反应
D:抗辐射
E:混凝土的碳化
凡搭接接头( )位于该区段的搭接接头均属于同一连接区段。
A:起点
B:中点
C:终点
D:平衡点
打(压)桩工程施工结束后,下列检查项目中()几项必须符合设计要求及规范规定。
A:桩身垂直度
B:承载力检测
C:桩身贯入度
D:竣工位置偏差
E:桩身完整性检测
幕墙工程材料不需对其性能进行复验的项目是()。
A:铝塑板的剥离强度
B:石材的弯曲强度;寒冷地区石材的耐冻融性;室内用花岗石的放射性
C:玻璃幕墙用结构胶的邵氏硬度、标准条件拉伸粘结强度、相容性试验;石材用密封胶的污染性
D:玻璃幕墙的玻璃反射比
施工过程中,施工组织设计应进行修改或补充的情况有()。
A:工程设计有重大修改
B:有关标准规范修订和废止
C:原审批人员发生变更
D:主要施工资源配置有重大调整
E:施工环境有重大改变
投标文件的内容一般包括()。
A:投标函
B:投标报价
C:施工组织设计
D:施工安全管理计划
E:商务和技术偏差表

某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:
(1)工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%;不调值费用占工程价款的20%。价格指数如下:

开工前业主向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。
(2)工程进度款逐月结算。
(3)本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05。
合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800元/t);土方实际工程量为30240m3,土方清单工程量为28000m3(清单报价为32元/m3)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。
问题



第1题,共3个问题
(简答题)该工程预付备料款和起扣点是多少?

第2题,共3个问题
(简答题)列出动态结算公式,并计算该工程调价后的实际结算价。

第3题,共3个问题
(简答题)施工单位提出的钢筋和土方工程价款是否应予以调整?分别说明理由,并列式计算调整后的价款是多少万元(保留两位小数)。
某新建办公楼,地下1层,筏板基础,地上12层,框架一剪力墙结构。筏板基础混凝土强度等级C30,抗渗等级P6,总方量1980m3,由某商品混凝土搅拌站供应,一次性连续浇筑。在施工现场内设置钢筋加工区。 在合同履行过程中,发生了下列事件: 事件1:由于建设单位提供的高程基准点A点(高程HA为75.141m)离基坑较远,项目技术负责人要求将高程控制点引测至临近基坑的8点。技术人员在两点间架设水准仪,A点立尺读数a为1.441m,B点立尺读数b为3.521m。 事件2:在筏板基础混凝土浇筑期间,试验人员随机选择了1辆处于等候状态的混凝土运输车放料取样,并留置了1组标准养护抗压试件(3个)和1组标准养护抗渗试件(3个)。 事件3:框架柱箍筋采用φ8盘圆钢筋冷拉调直后制作,经测算,其中KZ1的箍筋每套下料长度为2350mm。 事件4:在工程竣工验收合格后并交付使用1年后,屋面出现多处渗漏,建设单位通知施工单位立即进行免费维修。施工单位接到维修通知24h后,以已通过竣工验收为由不到现场,并拒绝免费维修。经鉴定,该渗漏问题因施工质量缺陷所致。建设单位另行委托其他单位进行修理。 事件4中,施工单位做法是否正确?说明理由。建设单位另行委托其他单位进行修理是否正确?说明理由。修理费用应如何承担?
对照网络计划检查进度偏差时,出现的下列情况中,必须调整进度计划的情况有()。
A:进度偏差大于该工作的总时差
B:进度偏差大于该工作的自由时差
C:进度偏差小于该工作的自由时差
D:进度偏差大于该工作与其紧后工作的时间间隔
E:进度偏差大于该工作的总时差与自由时差的差值
建筑工程冬期施工规程(JGJ104-2011):混凝土采用蓄热法或综合蓄热法养护时,在达到受冻临界强度之前应每隔()测温一次
A:2h~3h
B:4h~6h
C:4h~5h
D:2h~4h
某框架结构施工至七层,因场地狭小,施工单位在二层均匀堆满水泥,二层楼面所受荷载是()。
A:点荷载
B:线荷载
C:集中荷载
D:均布面荷载
关于吊顶的装修构造及施工要求,下列表述中不正确的是()。
A:吊杆长度超过1.0m时,应设置反支撑或钢制转换层,增加吊顶的稳定性
B:吊点距主龙骨端部的距离不应大于300mm
C:龙骨在短向跨度上应根据材质适当起拱
D:石膏板等面层抹灰类吊顶,板缝须进行防开裂处理
某建筑工程公司因工程款结算问题与建设单位发生了争议,协商未果,决定向××仲裁委员会申请仲裁。那么,该公司必须提供( )仲裁委才能受理此案。
A:仲裁协议
B:工程造价鉴定报告
C:起诉状
D:经备案的施工合同
地下工程防水技术规范(GB50108-2008)对用于水泥砂浆防水层的材料及防水砂浆的主要性能,下列说法错误的是()
A:应使用硅酸盐水泥、矿渣水泥或特种水泥,不得使用过期或受潮结块的水泥
B:砂宜采用中砂,含泥量不应大于3%
C:砂中硫化物和硫酸盐含量不应大于1%
D:掺外加剂、掺合料的防水砂浆其粘接强度不应小于1MPa
E:聚合物水泥防水砂浆的粘接强度不应小于1.2MPa
某两端固定的受压构件,其临界力为200kN,若将此构件改为两端铰支,则其临界力为()kN。
A:50
B:100
C:150
D:200
背景 某六层砖混结构的住宅楼,基础为钢筋混凝土条形基础,委托A理公司监理,经过招标投标,B建筑工程有限公司中标,并成立了项目部组织施工。该工程2008年3月8日开工,2009年1月28日工程整体竣工,并交付使用。施工过程中发生如下事件: 事件一:主体工程施工完成后,建设单位编制了《主体验收工作预案》。其中针对工程实体准备内容规定:墙面上的施工孔洞按规定镶堵密实,并作隐蔽工程验收记录;混凝土结构工程模板拆除并对其表面清理干净,混凝土结构存在缺陷处整改完成;楼层标高控制线清楚弹出墨线,并做醒目标志;工程技术资料存在的问题悉数整改完成。监理工程师认为内容不全。 事件二:主体工程施工完成后,建设单位编制了《主体验收工作预案》。其中针对T程资料准备内容规定:施工单位在主体工程完工之后对工程进行自检,确认工程质量符合有关法律、法规和工程建设强制性标准提供主体结构施工质量自评报告,该报告应由项目经理和施T单位负责人审核、签字、盖章;监理单位在主体结构工程完-二后对工程全过程监理情况进行质量评价,提供主体工程质量评估报告,该报告应当由总监和监理单位有关负责人审核、签字、盖章;勘察、设计单位对勘察、设计文件及设计变更进行检查对工程主体实体是否与设计图纸及变更一致,进行认可;有完整的主体结构工程档案资料、见证试验档案、监理资料;施工质量保证资料;管理资料和评定资料。监理工程师认为内容 不全。 事件三:主体工程施工完成后,建设单位编制了《主体验收工作预案》。其中针对组织及程序内容规定:由建设单位负责组织主体验收小组;验收组成员由建设单位负责人、项目现场管理人员组成;建设工程主体验收按施工企业自评、设计认可的程序进行。监理工程师认为不妥。 事件四:室内防水工程施工前,项目部编制了《防水工程施工方案》。其中规定质量验收的文件和记录有:设计图纸及会审记录、设计变更通知单和材料代用核定单;施工方法、技术措施、质量保证措施;施工操作要求及注意事项。监理工程师认为不妥。 问题 (1)事件一中,主体结构验收工程实体准备还应包括哪些内容? (2)事件二中,主体结构验收工程资料准备还应包括哪些内容? (3)事件三中,主体结构验收人员还应包括哪些内容? (4)事件三中,主体结构验收程序还应包括哪些内容? (5)事件四中,室内防水工程施工质量验收的文件和记录还应包括哪些内容?
某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第八层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下: (1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。 (2)杂工班外运的垃圾中混有废弃的有害垃圾。 (3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。 (4)第5层砖墙砌体发现梁底位置出现水平裂缝。 (5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。 本案例中电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法。
地下工程防水技术规范(GB50108-2008)对于人员经常活动的场所,防水工程应达到()级防水等级
A:一
B:二
C:三
D:四
墙进行矩形截面墙、柱高厚比验算时,公式β=H0/h截面墙、柱〔β〕中,H0代表()。
A:墙、柱的计算高度
B:墙厚或矩形柱的边长
C:墙、柱高厚比
D:允许高厚比的修正系数
关于钢筋混凝土剪力墙受力特点及构造要求的说法,正确的是()。
A:侧向刚度小
B:高层建筑中,主要抵抗竖向荷载
C:钢筋混凝土剪力墙的厚度一般应大于160mm
D:连梁的箍筋有加密的要求

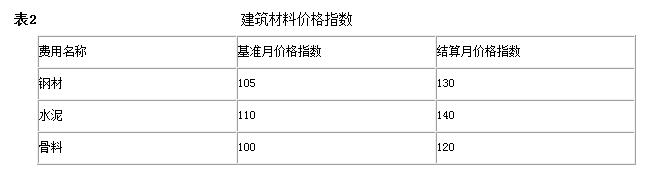

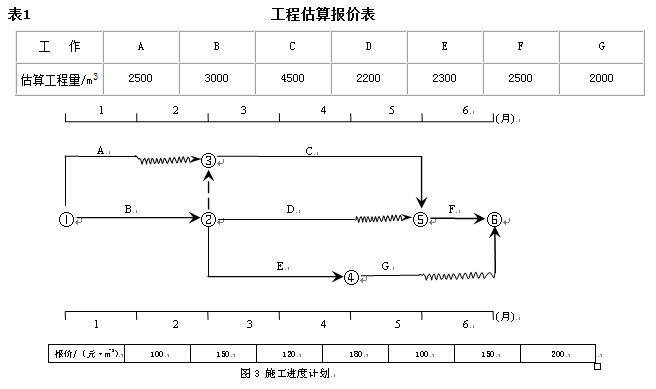

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。 施工过程中,发生如下事件。 事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建调单位不同意另行支付。 事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称;施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。 事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3,施工单位调整方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。 事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表2.施工单位随即向项目监理机构提出了调整F,G工作结算单位的要求,经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%,35%和10%。 问题: 1、事件1中,建设单位的做法是否正确?说明理由。 2、指出事件2中施工单位说法正确和错误之处,分别说明理由。 3、事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单位(计算结果精确到小数点后两位)。 4、事件4中,施工单位提出调整工作F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。 5、计算4,5,6月份的拟完工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)。
下列建筑防火材料中,()广泛用于建筑物的顶棚、墙面、地面等多种部位。
A:防火板材
B:水性防火阻燃液
C:防火涂料
D:防火堵料
甲施工企业总承包了一个高档酒店工程,将其中的大堂装修工程分包给符合资质条件的乙装饰公司,分包合同写明:“大堂装修工程质量完全由乙方负责”,现大堂出现装修施工质量问题,关于责任划分正确的是()。
A:甲企业承担全部责任
B:乙企业承担全部责任
C:甲企业和乙企业承担连带责任
D:按甲企业、乙企业签订合同中的约定承担责任
根据《建筑装饰装修工程质量验收规范》GB50210--2001,幕墙.工程验收时应检查幕墙的检测报告有()。
A:抗风压性能
B:空气渗透性能
C:雨水渗漏性能
D:平面变形性能
E:隔热保温性能
关于房屋建筑工程和建筑装饰装修工程的措施费计取方式区别的说法,正确的有()。
A:房屋建筑工程的措施费一般根据实际发生来计取
B:建筑装饰装修工程的措施费根据项目实际发生来计取
C:建筑装饰装修工程中计算的高层建筑超高费用,按照整体工程综合编制
D:房屋建筑工程的全部水费、电费,按建筑面积以平方米计算E.建筑装饰装修工程的全部水费、电费根据施工现场实际发生情况计取
人造大理石是( )的人造石材。
A:水泥型
B:复合型
C:微晶玻璃型
D:聚酯型

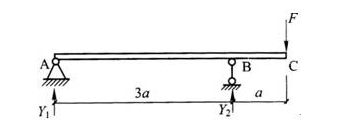

如图所示伸臂梁,A点支座固定,B点处支座由B点水平平移至C点,则以下描述中正确的是()。
A:A点处竖向支座反力Y1逐渐减小至零
B:支座反力Y,保持不变
C:支座反力Y2逐渐减小
D:整个杆件最大弯矩值逐渐减小
E:整个杆件最大剪力值逐渐增大

某高校图书馆工程地下二层地上五层,建筑面积约35000㎡现浇钢筋混凝土框架结构部分屋面为正向抽空四角锥网架结构施工单位与建设单位签订了施工总承包合同合同工期为21个月。
在工程开工前施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查发现施工进度拖延,其部分检查,结果如下图所示。

项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大建议修改为采用分条安装法施工。
管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。



第1题,共1个问题
(简答题)单位工程进度计划编制步骤还应包括哪些内容?
某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。 施工过程中发生下列事件。 事件1:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。 事件2:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工,监理工程师要求补充交叉作业专项安全措施。 事件3:施工单位上报了石膏板骨架隔墙施工方案,其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。 事件4:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。 事件3中,指出石膏板安装方法中的不妥之处,写出正确做法。
关于室内地面防水施工质量验收程序的说法,正确的是()。
A:基层→防水层→蓄水试验→保护层→面层→验收
B:基层→防水层→保护层→面层→蓄水试验→验收
C:基层→防水层→蓄水试验→二次蓄水试验→保护层→面层→验收
D:基层→防水层→蓄水试验→保护层→面层→二次蓄水试验→验收
