出自:矿业工程管理与实务

下列不是变质岩的是 ()
A:石英岩
B:片麻岩
C:板岩
D:石灰岩
常用钢材的加工包括钢材的()等几种方法
A:冷加工强化
B:时效强化
C:热处理
D:焊接
E:改性
采用一井定向时,由近井点推算的两次独立定向结果的联系测量限差分别为( )。
A:<1
B:<2
C:<3
D:<4
反映土受压后的压实变形大小的参数是( )。
A:塑性指数
B:液性指数
C:颗粒级配
D:压缩系数
()是由两层以上的井壁组合而成,多用于冻结法凿井的永久性支护,也可用于具有膨胀性质的岩层中和较大地应力的岩层中
A:复合井壁
B:锚喷井壁
C:砌筑井壁
D:装配式井壁

案例分析题背景:
某矿井主井井筒设计深度560m,井筒净直径6m,建设单位经过公开招标同某施工单位签订了施工合同,合同专用条款规定,工程造价和工期的基础井筒涌水量20m/h。井筒施工到368m位置时,放炮后井筒涌水量达到23m/h。施工单位在没有采取措施的情况下进行了混凝土浇筑。脱模后发现井壁质量蜂窝麻面严重,井筒一侧半径偏差达到-20mm。建设单位提出返工处理,施工单位为此额外支出3万元,影响工期2天。



第1题,共1个问题
(简答题)问题: 1.建设单位要求返工的主要依据是什么?应该如何应对施工单位的索赔,为什么? 2.案例中,影响井筒净半径误差的原因主要有哪些? 3.在该案例中造成蜂窝麻面的主要因素可能有哪些? 4.施工过程中常用的处理井壁淋水有哪些措施?
矿业工程项目进度控制的关键是()
A:综合平重
B:优化工期
C:#
D:组织协调
通常,混凝土中石子的最大粒径不得超过结构最小断面的( )。
A:1/2
B:1/B
C:1/16
D:1/4

案例分析题背景:

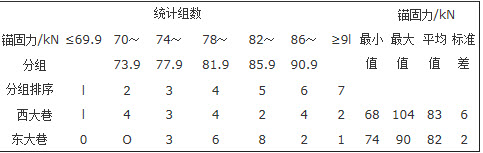

某施工单位的两个施工队分别施工石门两侧东、西大巷,工程进度要求基本一致。两大巷地质条件相仿,地压情况基本相同,均采用相同设计的锚喷网支护。施工4个月后对比抽查两巷道质量检验记录发现,两巷道施工的锚杆数量、锚固力、间排距、布置方向以及喷射混凝土强度、厚度等检查内容均合格。但直观检查发现,西大巷有严重变形,喷射混凝土离层剥落,锚杆托板松动约—半(部分在工作面附近位置),且喷层普遍不平整等现象。用1m靠尺测量,最大凹凸量达320mm。现怀疑锚杆锚固力不足,各抽查检验了20根锚杆锚固力,测得结果如下:



第1题,共1个问题
(简答题)问题: 1.根据直观检查结果,指出西大巷施工质量不符合施工验收要求的具体内容。 2.根据表中数据,作出东、西两大巷锚杆锚固力试验结果的直方图。 3.计算两队锚固力施工的工序能力指标。 4.根据直方图或工序能力指标,比较两施工队施工能力的差异,说明西大巷施工队锚杆施工技术能力存在的问题(至少两项)。 5.根据前面讨论,指出西大巷施工质量的问题(不少于三项)及其对巷道严重变形的影响。
下列属于凿井井架的选择要求的是()
A:能安全地承受施工荷载
B:角柱的跨度和天轮平台的尺寸,应满足提升及悬吊设施的天轮布置要求
C:应满足矿井各施工阶段不同提升方式的要求
D:井架四周围板及顶棚可以少量使用易燃材料
E:应考虑保证足够的过卷高度
现浇混凝土质量评价的主要内容是其( )。
A:强度指标
B:硬度指标
C:厚度指标
D:外观指标
地下防水卷材采用外贴法施工时,每次卷材的铺贴顺序应该是( )。
A:先铺立面后铺底面
B:先铺底面后铺立面
C:底面和立面平行铺贴
D:底面和立面交叉铺贴
立井贯通测量的重要方向偏差是()
A:两段井筒到同一水平面的上下偏差
B:两段井筒到同一水平面的轮廓偏差
C:两段井筒中心线在落在同一平面上的位置偏差
D:两段井筒中心线在落到同一平面上的高程偏差
按(),矿井主要扇风机工作方式有压入式和抽出式两种
A:通风机的工作方式
B:通风机安装位置
C:通风压力的提供方式
D:通风机服务范围

案例分析题背景
西南地区某一1.2Mt新建矿井,因为井筒地质钻孔资料充分,且岩性条件也比较好,井筒施工工程很快就完成。根据井筒施工的经验,设计单位设计了断面偏大的三心拱直墙形状巷道。实际巷道施工时发现,该水平岩层构造多、性质变化很大,且多数岩性差、围岩压力大,巷道几乎难以推进。于是在巷道施工过程中又按地质精查要求补充了勘探钻孔。等巷道进到应进矿层的位置时,发现矿层的储量比较原设计的要小得多。最后项目只能改成为o.45Mt的矿井。影响了当地经济和周围地区资源供给条件。



第1题,共1个问题
(简答题)问题: 1.该矿井的建设程序中,存在哪些问题? 2.试分析勘察资料对项目建设的影响。 3.当巷道施工发生困难时,可采取哪些办法? 4.本案例说明了哪些矿业工程项目管理的特点?
产生瞎跑的原因有( )。
A:电爆网络与动力线接触
B:电器设备有漏电现象
C:有雷电袭击
D:爆破网络中漏连雷管
底部空气垫层装药结构的实质是( )。
A:一种非连续装药结构,不便于机械化装药
B:由于炸药沿台阶高度分布不合理而会出现“根底”
C:利用炸药在空气垫中激起的空气冲击波破碎岩石
D:混合装药结构的一种形式
把电气设备正常情况下不带电的金属部分与电网的保护零线进行连接,称作()
A:保护接地
B:工作接零
C:工作接地
D:保护接零
矿业工程在确定工期过程中,做法不合理的是( )。
A:要同时明确协调内容和关系
B:要因地制宜,量力而行
C:合理配备所需资源
D:总工期必须小于合同工期
购置民用爆炸物品之前,应向运达地县公安机关提出相关申请。正确的做法是()
A:申请的材料应包括《民用爆炸物品运输许可证》
B:应由购置人向运达地县公安机关提出相关申请
C:申请材料应清楚交代运输民用爆炸物品的特性等与运输时间、路程无关的内容
D:应提交的材料包括《民用爆炸物品生产许可证》、《民用爆炸物品销售许可证》、《民用爆炸物品购买许可证》或者进出口批准证明
关于露天炮孔爆破施工的规定有()
A:深孔爆破的炮孔深度不宜超过20m
B:孔深超过5m时,不应使用导火索引爆扩壶药包
C:两个以上药壶爆破时,炸药用量配备根据爆破方量决定,与延时爆破没有关系
D:炮泥的填塞长度,最小不宜大于底盘抵抗线与装药顶部抵抗线平均值的1.2倍。
E:用导火索引爆扩壶药包时,导火索的长度应保证作业人员撤到50m以外所需的时间
采用定额计算法确定工序延续时间,计算参数不包括().
A:工序的工作量
B:工序的辅助时间
C:参与该工序的人力或机械数量
D:工序的产量定额
当钢结构周围环境存在辐射热,温度在( )以上时,就须采取防火和隔热措施。
A:100℃
B:150℃
C:200℃
D:250℃
需要由建设单位编制环境影响报告表的是()工程项目。
A:凡建设单位周围的
B:可能造成重大环境影响的
C:可能造成轻度环境影响的
D:对环境影响很小、不需要环境影响评价的
正确的基坑施工安全工作,应包括()
A:基坑(槽)设置的坑壁支撑,应根据开挖深度、土质条件等情况进行选择和设计
B:当场地有地表水汇流、排泄或地下水管渗漏时,应对基坑采取保护措施
C:施工单位对因施工可能损害的毗邻建筑物等时,应当采取专项保护措施
D:坚持施工监测工作
E:雨天时应将基坑作为暂时的集水坑,集中排水
关于凿井井架的选择原则,说法合理的是( )。
A:凿井井架应能安全地承受施工荷载
B:天轮平台的尺寸,应满足提升及悬吊设施的天轮布置要求
C:井架的天轮平台布置应满足矿井各施工阶段的不同提升方式要求
D:井架下部的翻矸台高度以满足矿车装运要求为标准
E:井架高度应满足提升的安全过卷高度要求
关于起爆药的主要特点,说法正确的是它( )。
A:是一种混合炸药
B:有强烈的发射性
C:极易爆炸
D:爆炸威力极高
防水材料是一种重要的建筑材料,对防水材料的要求包括()
A:应有较高的抗渗性和耐水性
B:应有一定的强度、粘结力、柔性与延性
C:抗冻耐高温、耐腐蚀性
D:一定的耐久性
E:一定的可渗性
通常,浇筑井壁混凝土的钢模板,其厚度应不小于( )。
A:1.2mm
B:2.0mm
C:2.5mm
D:3.5mm
井内的安全梯应靠近( )悬吊。
A:抓岩机
B:吊桶
C:伞钻
D:井壁
