出自:06087《工程项目管理》

业主方可以委托()承担全部业主方项目管理的任务。
A:施工总承包单位
B:设计总承包单位
C:施工联合体
D:项目管理咨询公司
简述施工现场环境保护的意义
工程项目管理有何特点?
工程变更应按()等手续进行。
简述工程建设项目管理咨询的概念和作用。
政府进行工程项目管理的特点()
论述合同在工程项目中的作用?
按合同法上的规定,建设工程合同分为()
A:勘察合同
B:设计合同
C:监理合同
D:施工合同
E:总包合同
简述组织包含三个方面的意思
工程项目质量包括()阶段。
A:立项决策
B:勘察设计
C:招标投标
D:施工安装
E:竣工验收
在下列施工成本管理措施中,()是其他各类措施的前提和保障,而且一般不需要增加什么费用,运用得当可以收到良好的效果。
A:合同措施
B:经济措施
C:组织措施
D:技术措施
下列关于施工方项目管理叙述正确的是()。
A:施工方项目管理仅涉及施工阶段
B:施工方项目管理涉及设计阶段
C:施工方项目管理服务于项目的整体利益和施工方本身的利益
D:施工方项目管理涉及项目的保修期
E:施工方项目管理涉及动用前准备阶段
我国基本建设项目可分为哪些?()
A:大型项目
B:小型项目
C:中型项目
D:微型项目
建设单位领取施工许可证后因故不能按期开工的,建设单位应当向发证机关说明理由,申请延期.延期以()为限
A:一次
B:两次
C:三次
D:四次
人是质量活动的主体,对建设工程项目而言,人是泛指()。
A:与工程建设有关的设计单位
B:与工程建设相关的施工单位
C:施工项目经理
D:监理工程师
E:质量监督机构
简述安全技术措施的标准
简述项目管理快速发展的原因?
项目的目标与项目管理目标的关系?
简述材料质量控制的内容

某施工单位承包某内资工程项目,甲、乙双方签订关于工程价款的合同有:     
①建筑安装工程造价600万元,主要材料费占施工产值的比值为30%;     
②预付备料款为建筑安装工程造价的20%;     
③工程进度款逐月计算; 
④工程保险金为建筑安装工程造价的5%,保修期半年; 
⑤材料价差调整按规定进行(按规定上半年材料价差上调10%,在6月份一次调增)。 

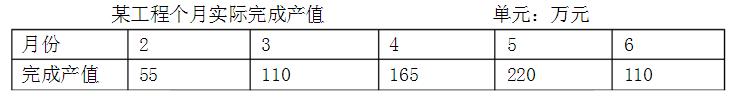

工程各月实际完成产值如下表:



第1题,共5个问题
(简答题)通常工程竣工结算的前提是什么?

第2题,共5个问题
(简答题)该工程的预付款起扣点为多少?

第3题,共5个问题
(简答题)6月份办理工程竣工结算,该工程结算总造价为多少?甲方应付工程尾款为多少?

第4题,共5个问题
(简答题)该工程2月至5月每月拨付工程款为多少?累计工程款为多少?

第5题,共5个问题
(简答题)该工程在保修期间发生屋面漏水,甲方多次催促乙方修理,乙方一再拖延,随后甲方另请施工单位修理,修理费用1.5万元,该项费用如何处理。
在项目组织结构中应有专门的工作部门和符合进度控制岗位资格的专人负责进度控制工作是工程项目进度控制的()。
A:组织措施
B:管理措施
C:经济措施
D:技术措施
组织论主要研究系统的组织结构模式、组织分工和()。
A:职能分工
B:组织的静态关系
C:工作流程组织
D:项目结构图
简述工程项目计划的内容
剩余成本
简述项目策划的内容
项目实施期管理的主要任务是()。
A:项目的定义
B:确定项目的目标
C:确定项目的任务
D:通过控制实现项目的目标
索赔具有以下基本特征()。
A:索赔是单向的
B:索赔是双向的
C:实际发生了经济损失,一方可以向对方索赔
D:实际发生了权利损害,一方也可以向对方索赔
E:索赔是一种未经对方确认的单方行为
企业组织具有高度的弹性、可变性(企业组织刚性大,结构不易变动,运行稳定,而项目组织有高度的弹性、可变性)。
ABC分类管理法主要用途是()。
A:工序质量控制
B:寻找主要质量问题
C:分析产品质量
D:分析主要质量问题原因

某城市地下工程,业主与施工单位参照FIDIC合同条件签订了施工合同,除税金外的合同总价为8600万元,其中:现场管理费率15%,企业管理费率8%,利润率5%,合同工期730天。为保证施工安全,合同中规定施工单位应安装满足最小排水能力1.5t//min的排水设施,并安装1.5t/min的备用排水设施,两套设施合计15900元。合同中还规定,施工中如遇业主原因造成工程停工或窝工,业主对施工单位自有机械按台班单价的60%给予补偿,对施工单位租赁机械按租赁费给予补偿(不包括运转费用)。
该工程施工过程中发生以下两项事件: 
事件1:施工过程中遇到了非季节性大暴雨天气,由于地下断层相互贯通及地下水位不断上升等不利条件,原有排水设施满足不了排水要求,施工工区涌水量逐渐增加,使施工单位被迫停工,并造成施工设备被淹没。     
为保证施工安全和施工进度,业主指令施工单位紧急购买增加额外排水设施,尽快恢复施工,施工单位按业主要求购买并安装了两套1.5 t/min的排水设施,恢复了施工。     
事件2:施工中发现地下文物,处理地下文物工作造成工期拖延40天。     
就以上两项事件,施工单位按合同规定的索赔程序向业主提出索赔:     
事件1:由于非季节性大暴雨天气费用索赔: 
(1)备用排水设施及额外增加排水设施费:15900/2×3=23850元     
(2)被地下涌水淹没的机械设备损失费16000元    
(3)额外排水工作的劳务费8650元     
合计:48500元 
事件2:由于处理地下文物,工期、费用索赔:     
延长工期40天 
索赔现场管理费增加额:     
现场管理费:8600×1 5%=1290万元     
相当于每天:1290×1 0000/730=1 767 1.23形天     
40天合计:1 767 1.23×40=706849.20元



第1题,共2个问题
(简答题)事件1中施工单位可获得哪几项费用的索赔?核定的索赔费用应是多少?

第2题,共2个问题
(简答题)事件2中造价工程师是否应同意40天的工期延长?为什么?补偿的现场管理费如何计算,应补偿多少元?
