出自:建筑工程管理与实务

推土机开挖的基本作业是( )三个工作行程和空载回驶行程。
A:铲装
B:卸土
C:返回
D:铲土
E:运土

某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%;
(2)工程预付款扣回的时间及比例为自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分2个月均匀扣回;
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。

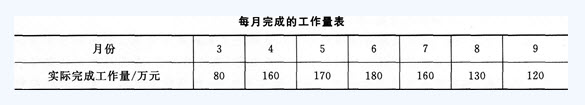

每月完成的工作量见下表。

工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款万元。



第1题,共4个问题
(简答题)列式计算本工程预付款及其起扣点分别是多少万元,工程预付款从几月份开始起扣?

第2题,共4个问题
(简答题)7、8月份开发公司应支付工程款多少万元,截至8月末累计支付工程款多少万元?

第3题,共4个问题
(简答题)工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元,本工程竣工结算是多少万元,本工程保修金是多少万元?(保留小数点后两位。)

第4题,共4个问题
(简答题)根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,工程竣工结算方式分别有哪几种类型,本工程竣工结算属于哪种类型?
某现浇钢筋混凝土檐廊,挑出长度为1.5m,采用C20混凝土,拆模时混凝土强度不得低于( )。
A:10N/mm²
B:14N/mm²
C:16N/mm²
D:20N/mm²
从控制点到测设点的距离,若不超过测距尺的长度时,可用()来测定。
A:直角坐标法
B:极坐标法
C:角度前方交会法
D:距离交会法
某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按《建设工程质量管理条例》(国务院令第279号)执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件: 事件1:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。 事件2:因工期紧,施工单位建议采取每5层1次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用1个装饰装修班组按栋分2个施工段组织流水作业”。 事件3:地基基础工程验收时,监理工程师发现基础部分回填土的密实度未达到要求,责令整改。 事件4:工程最后1次阶段验收合格,施工单位于2011年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求工程质量保修书中竣工日期以11月18日为准。施工单位对竣工日期提出异议。 分析造成地基基础密实度达不到要求的原因,并写出针对此项内容的治理措施。
下列选项属于改善混凝土其他性能的外加剂的是()。
A:加气剂
B:膨胀剂
C:着色剂
D:缓凝剂
E:泵送剂
梁的变形主要是()变形。
A:拉伸
B:压缩
C:弯曲
D:剪切

某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。



第1题,共6个问题
(简答题)建设单位招标文件是否妥当?说明理由。

第2题,共6个问题
(简答题)施工总承包单位开工是否妥当?说明理由。

第3题,共6个问题
(简答题)事件1~3事件中,施工总承包单位的做法是否妥当?说明理由。

第4题,共6个问题
(简答题)指出事件4中的错误,写出正确做法。

第5题,共6个问题
(简答题)分包合同条款能否规避施工总承包单位的付款责任?说明理由。

第6题,共6个问题
(简答题)补充协议的约定是否合法?说明理由。

【背景资料】
某建筑工程,建设单位和施工单位按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工合同,在施工合同履行过程中发生如下事件。
事件1:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件2:由于事件1的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件3:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。



第1题,共3个问题
(简答题)指出事件1中的不妥之处,写出正确做法。该部位结构是否可以验收,为什么?

第2题,共3个问题
(简答题)事件2中项目监理机构对该部位工程不予计量是否正确?说明理由。项目监理机构是否应该批准工程延期申请,为什么?

第3题,共3个问题
(简答题)事件3中施工单位提出的工期和费用索赔是否成立,为什么?
施工现场临时用水量计算包括( )。
A:现场施工用水量
B:施工机械用水量
C:施工现场生活用水量
D:基坑降水计算量
E:消防用水量
玻璃幕墙工程施工方法和技术要求中,关于半隐框、隐框玻璃幕墙玻璃板块制作的表述,错误的是()。
A:玻璃面板和铝框清洁后应在3h内注胶
B:硅酮结构密封胶注胶前必须取得合格的相容性检验报告,根据检验报告要求,必要时应加涂底漆
C:板块在打注硅酮结构密封胶后,应在温度20%、湿度50%以上的干净室内养护
D:单片镀膜玻璃的镀膜面一般应朝向室内一侧
属于税金项目清单包含内容的是()。
A:营业税、城市维护建设税、教育费附加
B:营业税、增值税、地方教育附加
C:城市维护建设税、增值税、营业税
D:教育费附加、增值税、城市维护建设税
关于屋面涂膜防水施工的说法,正确的有()。
A:胎体增强材料的铺设应由屋面最高处向下进行
B:上下两层胎体增强材料应相互垂直铺设
C:胎体增强材料长边搭接宽度不得小于50mm
D:防水涂膜应分遍涂布
E:前后两遍涂料的涂布方向应相互垂直
建筑面积、使用面积、使用率、交通面积、结构面积
下列事件中,满足结构适用性功能要求的有()。
A:某建筑物遇到强烈地震,虽有局部损伤,但结构整体稳定
B:某厂房在正常使用时,吊车梁出现变形,但在规范规定之内,吊车正常运行
C:某游泳馆在正常使用时,水池出现裂缝,但在规范规定之内,水池正常蓄水
D:某水下构筑物在正常维护条件下,钢筋受到严重锈蚀,但满足使用年限
E:某厂房结构在正常施工时,受到八级热带风暴作用,但坚固不坏
下列荷载中,属于永久荷载的是()。
A:安装荷载
B:混凝土收缩
C:吊车荷载
D:积灰荷载
某酒店工程,建筑面积28700m2,地下1层,地上15层,现浇钢筋混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB50500-2013。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最后确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。 合同部分条款约定如下: (1)本工程合同工期549d; (2)本工程采取综合单价计价模式; (3)包括安全文明施工费的措施费包干使用; (4)因建设单位责任引起的工程实体设计变更发生的费用予以调整; (5)工程预付款比例为10%。 工程投标及施工过程中,发生了下列事件: 事件一:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经认真核算,认为乙施工单位报价中的部分费用不符合《建设工程工程量清单计价规范》GB50500--2013中不可作为竞争性费用条款的规定,给予废标处理。 事件二:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费8.40元/m3、材料费12.00元/m3、机械费1.60元/m3。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价120万元,总包服务费为30万元,企业管理费15%,利润为5%,规费为225.68万元,税金为3.41%。 事件三:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》GB/T50326--2006进行了合同管理工作。 事件四:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。 事件五:在基坑施工中,由于正值雨期,施工现场的排水费用比中标的费用超出3万元。甲施工单位及时向建设单位提出了索赔要求,建设单位不予支持。对此,甲施工单位向建设单位提交了正式的书面索赔报告。 问题 事件五中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因都有哪些(至少列出四项)?
当钢板翼缘板厚度等于或大于40mm时,设计宜采用抗层状撕裂的钢板,钢板的厚度、方向、性能、级别,应根据工程的( )等具体情况选择。
A:受力状态
B:节点形式
C:板厚
D:结构类型
E:顺序

沿海地区某高层办公楼,建筑面积为125000m2,地下3层,地上26层,现浇钢筋混凝土结构,基坑开挖深度16.30m。建设单位与施工总承包单位签订了施工总承包合同。
合同履行过程中,发生了如下事件:
事件1:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的3家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。
事件2:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。
事件3:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。
事件4:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装和节点处理措施。



第1题,共4个问题
(简答题)指出事件1中的不妥之处,分别说明理由。

第2题,共4个问题
(简答题)事件2中,除地质勘察报告外,基坑支护结构形式选择依据还有哪些,本工程深基坑开挖专项施工方案补充了哪些主要内容?

第3题,共4个问题
(简答题)事件3中,施工现场还应在哪些位置设置安全警示标志?(至少列出5项)

第4题,共4个问题
(简答题)事件4中,板材组装应按什么顺序进行,板材安装节点应如何处理?
下列各项中,属安全管理检查评定保证项目的有()。
A:安全教育
B:安全技术交底
C:持证上岗
D:分包单位安全管理
E:应急救援
某装饰工程公司承接北京市某街道的一栋12层,全现浇混凝土结构的办公楼装饰工程,现安排某安全员负责该工地的消防安全管理,并做了如下工作: (1)施工现场设置了消防车道; (2)设置了室外消防给水系统、在建工程室内消防竖管和消防栓系统,并配备了足够的消防器材; (3)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作; (4)因施工需要搭设了临时建筑,为了降低成本,就地取材,用木板搭设工人宿舍; (5)施工材料的存放、保管符合防火安全要求; (6)现场有明显的防火宣传标志,施工现场严禁吸烟; (7)使用明火按规定执行,专人看管,人走火灭; (8)该工程的消防安全管理工作比较到位,在施工全过程中,未发生一起火灾。 问题 简述该工地临时室外消防给水干管、在建工程室内消防竖管的直径要求,以及消火栓接口楼层分布的要求。
事件一:本工程基坑深8.5m,北侧距某住宅楼距离仅为7m。经专家论证后的方案采用围护桩墙+预应力锚杆支护体系。整个施工过程对围护体系实施连续变形监控,对于围护桩墙顶位移监控值,施工单位与监理发生分歧,施工单位认为按二级基坑监控,监理坚持按一级基坑进行监控。 事件二:基础工程施工完成后,施工单位自检合格、总监理工程师签署“质量控制资料符合要求”审查意见的基础上,施工单位项目经理组织项目技术、质量负责人、总监理工程师进行了地基与基础分部工程的验收。 事件三:普通混凝土小型空心砌块墙体施工时,施工人员先将小砌块充分浇水湿润,再将砌块底面朝上反砌于墙上;外墙转角处的临时间断处留直槎,并砌成阴阳槎,并设拉结筋。监理工程师认为施工方法错误,立即下发整改通知。 事件四:地上框架结构存在主次梁,在主次梁交汇处,关于钢筋摆放上下顺序监理与施工技术员认识发生分歧,上报总监理工程师处理。 事件二中,施工单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员参加?
挖掘机是常用的土方施工机械,抓铲挖掘机的挖土特点是( )。
A:前进向上,自重切土
B:前进向上,强制切土
C:直上直下,强制切土
D:直上直下,自重切土
居住建筑疏散楼梯的最小净宽度是()m。
A:1.10
B:1.20
C:1.30
D:1.40
关于压型金属板安装施工质量技术要点的表述,不正确的是()。
A:铺设前对弯曲变形者应矫正好
B:钢梁顶面要保持清洁,严防潮湿及涂刷油漆未干
C:每凹槽处必须焊接牢靠,每凹槽焊点不得少于一处,焊接点直径不得小于3cm
D:压型钢板在装、卸、安装中严禁用钢丝绳捆绑直接起吊,运输及堆放应有足够支点,以防变形
国标规定,水泥的强度等级是以水泥胶砂试件在( )龄期的强度来评定的。
A:3d和28d
B:3d、7d和28d
C:28d和28d
D:7d和28d
在屋面卷材防水施工中,不属于高聚物改性沥青防水卷材的施工方法是( )。
A:冷粘法
B:自粘法
C:热熔法
D:热风焊接法
关于对其他项目费用计算规定的说法,正确的有()。
A:计日工应按监理方实际签证确认的事项计算
B:总承包服务费应依据合同约定金额计算,如发生调整的,以发包方确认调整金额计算
C:索赔费用应依据发、承包双方确认的索赔事项和金额计算
D:现场签证费用应依据发、承包双方签证资料确认的金额计算
E:暂列金额应减去工程价款调整与索赔、现场签证金额计算,如有余额归承包人
采用捶击沉桩法打预制桩时,若为摩擦桩,桩的人土深度的控制方法为()。
A:只控制其贯入度
B:只控制其标高
C:以控制标高为主,贯人度作为参考
D:以控制贯入度为主,标高作为参考
关于施工总进度计划作用的说法,正确的有()。
A:确定总进度目标
B:确定单位丁程的工期和进度
C:确定里程碑事件的进度目标
D:作为编制资源进度计划的基础
E:形成建设工程项目的进度计划系统
