出自:机电工程管理与实务

在焊接作业中,以电阻热为能源,主要进行点焊、缝焊、凸焊及对焊的焊接方法是()。
A:焊条电弧焊
B:钎焊
C:螺柱焊
D:电阻焊
特种设备安全法的立法宗旨包括()。
A:加强特种设备安全工作
B:提高特种设备生产施工质量
C:预防特种设备事故
D:促进经济社会发展
E:提倡节能环保

某机电工程公司施工总承包了一项大型气体处理装置安装工程,气体压缩机厂房主体结构为钢结构,气体压缩机是气体处理装置的核心设备,分体到货。
钢结构厂房屋架为桁架结构,跨度24m,上弦为弧线形,下弦为水平线,下弦安装标高为18m。单片桁架吊装重量为28t,采用地面组焊后整体吊装。机电公司项目部采用2台吊车抬吊的方法,选用60t汽车吊和50t汽车吊各一台。根据现场的作业条件,60吨吊车最大吊装能力为15.7吨,50吨吊车最大吊装能力为14.8吨。项目部认为吊车的总吊装能力大于桁架总重量,满足要求,并为之编写了吊装技术方案。针对本吊装作业的特点,技术方案中针对可能发生的吊装系统失稳、吊装构件失稳的风险,进行了分析,采取了相应的预防措施。
施工过程中发生了如下事件:
事件一:监理工程师审查钢结构屋架吊装方案时,认为吊车吊装能力不能满足需要,吊装方案不可行。
事件二:监理工程师在工程前期质量检查中,发现钢结构用H型钢没有出厂合格证和材质证明,也无其他检查检验记录。建设单位现场负责人表示,材料质量由建设单位负责,并要求尽快进行施工。施工单位认为H型钢是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检查后就用于施工。
事件三:工程进行到试运行阶段,机电公司拟进行气体压缩机的单机试运行。在对试运行条件进行检查时,专业监理工程师提出:
(1)压缩机组出口主管道未试压,
(2)原料气系统未完工,不能确保向压缩机供应原料气。因此,专业监理工程师认为气体压缩机未达到试运行条件。



第1题,共4个问题
(简答题)根据背景,指出采用2台吊车抬吊钢结构厂房屋架桁架的方法,分析可能发生的吊装系统失稳、吊装构件失稳的风险原因和相应采取的预防措施。

第2题,共4个问题
(简答题)通过计算吊装载荷,说明钢结构屋架起重吊装方案为什么不可行?

第3题,共4个问题
(简答题)事件二中,施工单位对建设单位供应的H型钢放宽验收要求的做法是否正确?说明理由。施工单位对这批H型钢还应做哪些检验工作?

第4题,共4个问题
(简答题)分别说明事件三中专业监理工程师提出的气体压缩机未达到试运行条件的问题是否正确及理由。
A公司在投标一大型新能源电动汽车厂机电工程建设总承包项目,该项目具备国内电池行业最先进的工艺和生产技术,该工程项目含装有汽车生产线的工业厂房、研发基地的实验室及员工休息的生活区和康乐中心,工业厂房主要建设内容包括主体工程:冲压车间、焊接车间、吸塑车间、总装车问;公辅工程:供电系统、给排水系统、空压站、软化水站;储运工程:物流总库。由于该项目是新能源建设项目,在投标答辩过程中,承包商就项目环境生态影响评价做了详细论证,特别对施工期环境影响预测与评价给予高度关注,在绿色施工技术应用方面实现了新的突破,实现“四节一环保”的标准目标,在环境保护方面,采用切实可靠的环境保护技术措施,因答辩精辟、构思缜密、切中要害而一举中标。 简述建设施工中的污染物类型。“四节一环保”的内容有哪些?
某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播系统、事故照明、消防给水和排烟系统。 该工程火灾探测器采用感烟、感温符合探测器,安装完毕后,对该火灾探测器进行现场测试。并由相关部门对该系统进行了验收。 该工程施工项目经理部根据该工程的特殊化,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。 问题 (1)目前的火灾探测器按结构可分为哪几类? (2)应怎样对感烟、感温符合探测器进行现场测试? (3)火灾报警及联动控制系统验收的程序是什么? (4)施工机具在采购前和使用前必须严格执行哪些制度?
预防焊接变形的装配工艺措施是()。
A:尽量减小焊接线能量的输入
B:减小焊缝长度
C:预留收缩余量
D:合理选择焊缝尺寸和形状
变频器的安装要求有哪些?
按冷却介质分类.发电机可划分为()等发电机。
A:空气冷却
B:氢气冷却
C:冰冷却
D:水冷却
E:油冷却
施工现场临时配电设备的安装,采用保护接地的要求有()。
A:变压器输出侧中性点直接接地
B:配电柜输出的中性线直接接地
C:用电设备的金属外壳接零保护
D:三相四线的中性线安装熔断器
E:用电设备的金属外壳接地保护
某高层建筑地上38层,地下3层。地下3层为停车库及变电所、水泵房、冷水机房和锅炉房等动力中心。地上1至5层(包括裙房在内)为商业用房,6层至20层为办公用房,22层至37层为酒店宾馆。机电工程有给水排水、通风与空调、建筑电气、建筑智能、电梯和消防等分部、分项工程。在建筑的21层和38层设置了设备层,设备层中安装有配电柜、风机和热泵等大型设备。 业主招标文件说明,商业用房和办公用房为粗装修毛坯房,酒店宾馆要精装修,并要求商业用房首先投入使用,以期及时回收投资。该工程由某具有房屋建筑特级资质和机电安装一级资质的建筑安装公司中标总承包承建,合同约定:所有设备、材料经业主指定品 牌后,由建筑安装公司进行订货采购。宾馆在精装修中,商业用房和办公用房的用户认为该建筑安装公司的施工安装质量可靠,信誉良好、报价合理,主动邀请建筑安装公司承包商业用房和办公用房的精装修及机电工程的施工。 建筑安装公司承接商业用房和办公用房的精装修及机电工程,是否要重新编制机电工程的进度计划?
某机电安装工程公司承接某汽车厂重型压力机车间机电设备安装工程,工程内容包括:设备监造,压机的就位安装、压力管道安装、电气工程、自动控制工程和单机试运行等。其中压机最高22.5m,单件最重为105吨。合同工期为4个月。合同约定,工期每推迟一天罚10000元,提前一天奖励5000元。 对压力管道的安装,机电安装工程公司项目部在安装前按规定履行了书面告知手续。 该公司项目部对承接工程进行分析,工程重点是压机吊装就位,为此,制定了两套吊装方案: 第一套方案:采用桅杆式起重机吊装。经测算施工时间需要50天,劳动力安排日平均为30人,参照相关规定计算人工日平均工资50元,机械台班费及新购置钢丝绳和索具费用共20万元,其他费用2.5万元。 第二套方案:采用两台1OO吨履带式起重机抬吊。吊车需要租赁,租赁费用1万元/台班,但不发生购置钢丝绳和索具费和其他机械台班费。经测算,现场共需14天,与第一套方案相比人工费可降低70%,其他费用可降低30%。该项目部合理选择了吊装方案,注重安全管理,合理调度,加强了施工阶段的成本控制,尤其对压机吊装成本费用的控制。吊装部队发挥了积极性,如期完成任务,为后面工序创造了良好条件,使该工程项目提前8天完成了施工任务。 施工阶段项目成本的控制要点有哪些?
成套配电装置试验及调整要求有哪些?
背景资料 某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗,落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。 问题 1.根据工程施工特点识别出该工程有哪些主要风险因素? 2.根据所识别的风险因素,指出该工程会出现的紧急状态。 3.风险管理组在风险管理策划中主要负责哪些工作? 4.简述风险管理策划中对班组长要求的看法。班组长在风险管理策划中应负责哪些工作? 5.背景资料中,项目经理还应负哪些安全职责?
某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划见下图,该计划满足合同工期100 d的要求。 在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10 d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下: (一)调整方案:将工作J,的持续时间压缩5 d。 (二)费用补偿要求: 1.工作J,压缩5 d,增加赶工费25 000元: 2.塔式起重机闲置15 d补偿:600元/d(塔式起重机租赁费)×/5 d:9 000元: 3.由于工作B停工10 d造成其他有关机械闲置、人员窝工等综合损失45 000元。 问题 1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(下班时刻)进场投入使用较为合理?为什么? 2.工作B停工10 d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理? 3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
财产保全的种类包括( )。
A:诉前财产保全
B:诉中财产保全
C:诉后财产保全
D:法律财产保全
E:诉讼财产保全
负荷传感器的安装应呈()状态,保证传感器的主轴线与力荷轴线相重合。
A:平行
B:水平
C:垂直
D:中心
风机按气体在旋转叶轮内部流动方向,分为()。
A:离心式
B:向心式
C:轴流式
D:旋转式
E:混流式

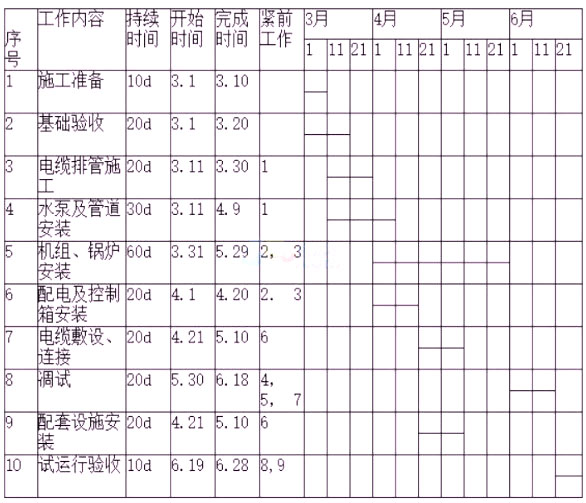

A安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、燃气锅炉、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、燃气锅炉、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。 A安装公司项目部进场后,编制了施工进度计划(见表1H420090—6)、预算费用计划及质量预控方案。对业主采购的冷水机组、燃气锅炉、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组、燃气锅炉等设备二次搬运到安装位置,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。 在施工中曾发生过以下3个事件。 事件一:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达16万元,项目部对B公司提出了警告,要求加快进度。 事件二:在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。 事件三:在分布式能源中心项目试运行验收中,有一台冷水机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。 施工进度计划表1H420090—6 冷水机组二次搬运到安装位置后还有哪些安装工序?

背景:

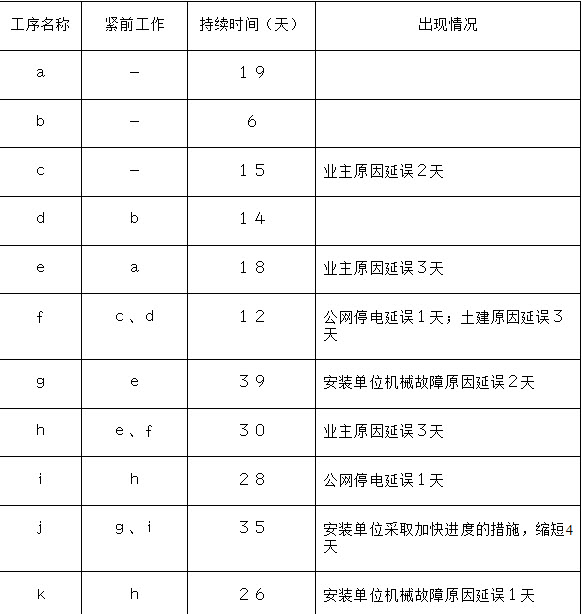

某机电安装公司与业主签订了工程合同,并在合同中规定:工期提前一天奖励5000元,每拖后一天罚款5000元。通过双方协调明确了下列工序表。在计划执行过程中,出现的情况也一并列入表格中。



第1题,共1个问题
(简答题)问题: 1.画出双代号网络图;(见图) 2.找出关键线路,计算原计划总工期是多少天;在发生变化的情况下,实际工期为多少天? 3.你认为施工单位就上述情况中哪些内容可以向业主提出工期补偿?可顺延工期为多少天?安装单位得到的工期提前奖是多少? 4.承包方索赔必须具备的条件?索赔费用包括哪些费用?(管理实务p.209/210) 5.施工过程中,经常出现工程变更已成事实后,再进行价格谈判,对承包商很不利,该承包公司的对策是什么?
常用的电弧焊焊接方法有()。
A:埋弧焊
B:焊条电弧焊
C:钨极气体保护焊
D:电阻焊
E:熔化极气体保护焊
电缆线路在进行直流耐压试验的同时,用接在高压侧的微安表测量三相()。
A:短路电流
B:过载电流
C:试验电流
D:泄漏电流
新建、改建、扩建后的辐射体,投入使用后的( )内提交监测报告。
A:3个月
B:半年
C:9个月
D:一年
智能化系统集成检测应在各个子系统检测合格,系统集成完成调试并经过( )试运行后进行。
A:10天
B:15天
C:1个月
D:2个月
某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙两个施工队分别承担施工任务。施工中发生如下事件: 事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。 事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项。 事件二中,对于建设单位供应的钢管没有出厂合格证直接进行了施工是否正确?为什么?施工单位项目部应如何处理?
室内卫生间埋地排水管道隐蔽前施工单位必须做( )。
A:压力试验
B:灌水试验
C:通球试验
D:稳定性试验
电动机的传动形式有哪些?
超声波检测与射线检测相比较的下列说法中,不正确的是()。
A:灵敏度高
B:显示缺陷直观
C:灵活方便
D:受检测人员经验和技术熟练程度影响较大
关于电梯机房要求的说法中,正确的是()
A:机房门应为内开防火门
B:机房内应设置一个电源总开关
C:机房地板表面的照度不应低于2001x
D:机房内应设置一个2p型电源插座
()是衡量保温材料及制品的保温性能的重要标志。
A:材料的吸水率
B:导热系数
C:吸湿率
D:含水率

安装公司总承包了新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中分部分项工程工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率:4.85%;税率3.56%。合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。
安装公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
工程中的人工费占计划成本20%、材料费占50%、机械费占15%、其他直接费占5%、间接费占10%,项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%:其他直接费降低9%;间接费降低11%。
项目部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见表1H420100—2。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35万元。
在确定风管制作方案时,有工厂预制和现场制作两种方案可以选择。工厂预制质量可靠,进度可以提前.预制费用减少2万元,但运输费用增加3万元。现场制作也可以满足质量和进度的要求,但设备来回运输和装拆需要1.5万元的费用。

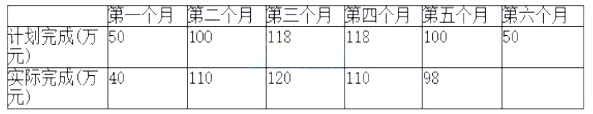

月完成造价、前四个月实际完成造价及当月发生主材费表表1H420100.2



第1题,共5个问题
(简答题)安装公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?

第2题,共5个问题
(简答题)项目部计划成本降低额是多少?

第3题,共5个问题
(简答题)本工程的预付款是多少?请计算第三个月和第四个月签证工程款。

第4题,共5个问题
(简答题)项目部应该选择哪一种制作方案?说明理由。

第5题,共5个问题
(简答题)本工程哪些施工方案需作经济分析?
