出自:机电工程管理与实务

通风与空调工程的一般施工程序中,风管、水管、部件及空调设备绝热施工的紧前工序是()。
A:管道的检验与试验
B:单机调试
C:通风空调设备试运转
D:通风与空调工程的系统联合试运转调试
金属储罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施之一是()。
A:先焊长焊缝
B:初层焊道采用分段退焊或跳焊法
C:焊工均勻分布,对称施焊
D:沿同一方向进行分段焊接
用于电气保护及控制的单屏蔽电缆屏蔽层应采用()接地方式。
焊接采用气体保护焊时,气体的主要作用有()。
A:隔离空气中对待焊焊接熔池产生有害影响
B:对焊缝和近缝区的保护
C:提高焊缝性能
D:减少焊接产生的烟尘
E:提高焊缝抗裂性能
某高层建筑地上38层,地下3层。地下3层为停车库及变电所、水泵房、冷水机房和锅炉房等动力中心。地上1至5层(包括裙房在内)为商业用房,6层至20层为办公用房,22层至37层为酒店宾馆。机电工程有给水排水、通风与空调、建筑电气、建筑智能、电梯和消防等分部、分项工程。在建筑的21层和38层设置了设备层,设备层中安装有配电柜、风机和热泵等大型设备。 业主招标文件说明,商业用房和办公用房为粗装修毛坯房,酒店宾馆要精装修,并要求商业用房首先投入使用,以期及时回收投资。该工程由某具有房屋建筑特级资质和机电安装一级资质的建筑安装公司中标总承包承建,合同约定:所有设备、材料经业主指定品 牌后,由建筑安装公司进行订货采购。宾馆在精装修中,商业用房和办公用房的用户认为该建筑安装公司的施工安装质量可靠,信誉良好、报价合理,主动邀请建筑安装公司承包商业用房和办公用房的精装修及机电工程的施工。 影响机电工程的施工进度因素有哪些?

某机电工程公司总包了1000MW机组的建设工程项目,协议规定设备和主要物资由业主采购,监理单位有业主委派,所有施工、设施、设备和物资等场地均由业主提供和租赁;该机电工程公司考虑专业化管理,将大件(含进口)设备的运输工作分包给了专门的物资管理公司,将机炉电等工程的试运行委托给了试验所等等。
在设备运输中,主变压器途径多省市,鉴于该设备的超宽超高和道路状况,无法由制造厂公路运输至施工现场,只有采用:从制造厂陆路运输至码头;再从码头水路运输至所在地码头;最后从所在地码头陆路运输至施工现场。经物资管理公司的多方协调,以及施工现场道路作业,使得运输工作顺利完成。
在安装过程中,由于对汽轮机转子测量不到位,使得其在调试过程中出现抖动,好在不是设备质量问题,经简单处理抖动消除。



第1题,共5个问题
(简答题)该机电工程公司与有合同契约关系的要协调的单位有哪些?

第2题,共5个问题
(简答题)物资管理公司在主变压器运输过程中要与哪些单位协调?

第3题,共5个问题
(简答题)就主变压器运输,阐述施工现场道路作业的主要内容。

第4题,共5个问题
(简答题)在汽轮机安装过程中,对汽轮机转子要做哪些测量?

第5题,共5个问题
(简答题)该机电工程公司与有洽谈协商记录的要协调的单位有哪些?
金属表面经处理后,宜在()小时内进行防腐蚀结构层的施工。
A:2
B:3
C:4
D:5
测量蒸汽压力时,取压点与变送器安装的相对位置要求是:变送器宜()安装。
A:与取压点在同一高度
B:高于取压点
C:低于取压点
D:在取压点1m范围内
纯铝的密度只有2.79/cm3,仅为铁的()。
A:1/3
B:2/3
C:1/4
D:1/2
工业管道按材料性质分类有( )。
A:给水排水管道
B:压缩空气管道
C:金属管道
D:非金属管道
E:真空管道
施工成本控制在机电工程项目中的应用【案倒1H420105-1】 1.背景 某施工单位参加汽轮机厂建设工程的投标,有关人员根据招投标文件和有关资料,对人工、材料、机械、现场管理人员的人工费、固定资产使用费、临时设施赞、工程保修费、二次搬运费等成本进行了分析,根据施工图编制了合理的技术标书和经济标书,结果中标.中标以后,经施工单位成本控制中心通过对施工用的原材料、辅助材料、燃料和动力、外协加工费、计件工资下的生产工人工资、管理费中的办公费、差旅费、折旧费、管理人员工资等费用的测算,在确保企业投标时确定的利润的基础上,下达给项目部考核成本为1500万元,根据内部签订的承包合同,成本降低率为5%.项目部通过对机械和人工窝工、施工方案不合理、非生产人员比重大等造成的成本失控的诸多因素进行分析,测算人工费可降低2%、材料费降低4.7%、机械费降低5%、其他直接费降低5%、间接费降低10%.该项目部进行了成本管理,最终项目部圆满完成了目标成本计划. 2.问题 (1)简述机电工程项目成本的构成内容.背景中的固定资产使用费、临时设施费、工程保修费、二次搬动赞分别是什么成本? (2)背景中,施工用的原材料、辅助材料、燃料和动力、外协加工费、计件工资下的生产工人工资、管理赞中的办公费、差旅费、折旧费、管理人员工资,哪些属于固定成本?哪些属于变动成本?在施工项目成本失控的诸多因素中,机械和人工窝工、施工方案不合理、非生产人员比重大三项造成的成本分别是什么成本? (3)若背景中人工费占计划成本的10%、材料费占60%、机械费占l5%、其他直接费周占5%、间接费占10%.计算项目计划目标成本是多少?总共成本降低额为多少? (4)机电工程的成本管理一般需要哪些步骤?
属于消防工程专用产品有报警阀组( )和水泵接合器等。
A:自动喷水灭火系统的喷头
B:水流指示器
C:消防水泵
D:压力表
E:减压阀
某施工单位经投标,承包了一项炼钢炉及相关设备的安装工程。按工业安装工程费用组成,除去税金和公司管理费后,工程价格仅为1000万元,其中:人工费占10%,材料费占60%,机械使用费占15%,其他直接费占5%,间接费占10%。公司测算,以此价作为项目经理部的成本考核依据。同时要求项目经理部编制进一步降低成本计划,严格进行成本管理,调整施工方案,实现利润100万元。若能实现,公司将予以奖励。项目经理部经认真编制成本控制计划,并经反复分析研究,对工程中几个重要工序的施工方案进行了调整,施工中按新方案实施,人工费在原基础上降低了20%,材料费降低了3%,机械使用费降低了40%,其他直接费降低了10%,间接费上涨了12%。 项目经理部编制成本控制计划的内容如下:人工成本控制包括严格劳动组织和劳动定额管理;材料成本控制包括材料采购管理一项;施工机械费用成本控制包括严格租赁施工机械一项;其他直接费、间接费成本控制包括减少管理人员,控制费用支出两项。 施工中,由于工期紧,炉窑砌筑未经工序交接验收即准备砌筑,遭监理程师制止。 为降低施工成本,对施工方案应从哪几方面进行优化?
对于复合层涂层防腐蚀施工,涂底漆前应对()等特殊部位加以保护。
A:焊缝
B:坡口
C:螺纹
D:管件
E:标识
钢丝绳在使用时主要考虑的因素有()。
A:钢丝绳绳芯材质
B:钢丝的强度极限
C:钢丝绳的直径
D:钢丝绳许用拉力
E:安全系数
机械工程设备基础种类中,适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础是()。
A:独立基础
B:联合基础
C:桩基础
D:沉井基础
国家拟在中国南部沿海某地兴建一个大型战略油库基地,采用邀请招标的形式优选施工承包商。A、B、C、D、E五家大型建设公司参与投标。投标截止日期为2010年12月27日上午10点。2010年12月27日上午10点,由当地建委主持,当场举行了开标仪式。A公司的投标文件商务部分没有按招标文件的要求加盖公章;C公司资料中缺少投标保函。评标委员会由5人组成,建委副局长和行政科长担任正副组长。评标委员会对各公司标书进行了综合评比,最终确定B公司中标。在项目执行中,B公司项目部项目主任工程师组织人员编制了大型吊装方案,根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施。经项目经理审查后批准执行。指出该公司编制的安全技术措施还有哪些不完善的地方。

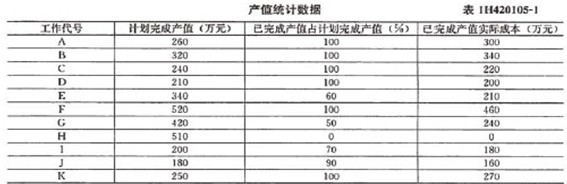

施工成本控制在机电工程项目中的应用【案例1H420105-3】 1.背景 某施工单位承接一项水泥厂安装工程项目,该施工项目于2005年2月开工,进行到第8月时,施工单位对前7个月的工作进行了统计检查,统计数据如表1H420105-1所示. 2.问题 (1)根据题中所给出的数据,求出费用偏差、进度偏差,费用绩效指数、进度绩效指数,分析该工程目前的成本和进度状况. (2)项目部可采用哪些方法控制目前的项目成本? (3)在施工项目成本控制中,最有效的方法是什么? (4)对材料成本如何控剞?

背景:
A公司在南方承包了一个合同额8980万元的油库改造项目。项目包括新增五台2600m3的储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。
新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。
项目经理部安排两个作业队同时施工,同时,配备了一名安全员。并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。
在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。



第1题,共1个问题
(简答题)问题: 1、本工程施工安全方面存在哪些风险因素? 2、项目部制定的应急预案包括哪些主要内容? 3、项目部配备一名安全员是否合理?说明理由。 4、本工程有哪些重要环境污染因素,应采取哪些措施? 5、发生这次油漆工重伤事故的原因有哪些? 6、项目部进行安全事故处理应遵循什么原则?
不属于机电工程注册建造师执业工程范围的是( )
A:水电工程
B:钢结构工程
C:送变电工程
D:管道安装工程
在5°C-10°C气温条件下仍可用于施工的耐火材料有( )。
A:黏土结合耐火浇注料
B:水泥耐火浇注料
C:水玻璃耐火浇注料
D:耐火泥浆
E:耐火喷涂料
通风与空调工程竣工验收的观感质量检测包括哪些?
简述缆风绳的设置要求。

某石化工程建设公司,以总承包模式承包了国家重点能源建设项目,合同约定的工程内容包括工程设计、土建及安装施工,由业主负责提供管道主材及其防腐保温后的半成品、站场进口特殊阀门、机组的采购,总承包单位负责采购其余机械设备和管件及其他材料。为了提高建设项目工程质量的全过程控制,业主要求管道的防腐层流水作业和管件热煨弯头在制造厂完成并驻厂监造。合同执行过程中发生下列事件:
事件1:由于施工图设计深度不够,漏定了两台风机和5km电缆、现场按图制作的非标设备尺寸误差过大与其他设备无法连接、地脚螺栓孔错误较多等,致使工期拖延。
事件2:由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
事件3:工程后期,为赶工,总承包商采用增加人力、机具、加班加点,并决定节假日干部义务劳动;采取管道系统压力试验和单机试运转同时进行;并缩短每台设备的单机试运转时间等措施,终于按期完成任务。



第1题,共5个问题
(简答题)从事件1分析施工图设计应满足哪些需要?

第2题,共5个问题
(简答题)本案例的监造工作应由哪个单位负责执行?说明理由。

第3题,共5个问题
(简答题)事件2中,总承包商是否可以自行采购背景所述的特殊阀门?若自行采购应履行哪些程序?

第4题,共5个问题
(简答题)事件3总承包商采取的赶工措施中有哪些不妥之处?

第5题,共5个问题
(简答题)重大设计变更有何要求?
通风与空调系统竣工验收有谁组织,哪些单位参与?
直流电源的( )是标志其电能质量的重要指标。
A:电压
B:电流
C:稳定性
D:杂音
E:功率
特种设备安全监督管理部门在依法履行监督检查职责时,对有证据表明不符合安全技术规范要求或者存在严重事故隐患的特种设备可以进行查处,行使的职权之一是()。
A:对设备予以报废
B:查封或者扣押
C:立案调查
D:拆除或者销毁
达海制药厂机电安装工程项目由A单位实施工程总承包,其与某劳务公司签订了劳务分包合同,约定该劳务公司安排40名农民工做力工,进行基础地基处理和材料搬运工作。进场前进行了安全教育。 地基工程结束后,准备工艺设备吊装作业,吊装方案详细可靠,具体内容包括编制依据;方案选择;工艺分析与工艺布置;吊装平面布置图;施工步骤与工艺岗位分工;工艺计算(包括受力分析与计算、机具选择、被吊设备、构件校核等),但是发现吊装作业所需的劳动力不足,项目部从40名农民工中抽调10名工人,并另调1名持有特种作业操作证的起重工,充实到起重机械作业班组,配合起重吊装操作。然后再从余下30人中挑选12名体力好的青年到架子班进行脚手架搭设作业。项目安全员提出起重吊装和脚手架搭设属于特种作业,这22名力工没有特种作业操作证,不具备作业资格,不能从事这两项作业。 但项目部主管施工的副经理认为这些力工从事的是辅助性工作,仍然坚持上述人员的调 配。在作业中,发生了两个事件: 事件一:施工中有1名搭设脚手架的力工不慎从25m高的空洞中坠落地面,经抢救无效当场死亡。事故发生后A单位立即启动应急预案并组织调查组进行调查处理。 事件二:配合起重机械作业的人员也发生了两起事故,共造成3人重伤。 背景中吊装方案的主要内容是否完整?为什么?
根据国家标准《电梯的主参数及轿厢、井道、机房的型式与尺寸》GB/T7025.1.2-2008规定,电梯分为六类。其中为运送病床(包括病人)及医疗设备而设计的电梯为()。
A:Ⅰ类
B:Ⅲ类
C:Ⅴ类
D:Ⅵ类
电力工程一级建造师(机电工程)施工管理签章文件包括( )管理文件
A:施工范围
B:施工组织
C:施工安全
D:协调
E:现场环保文明施工
