出自:建筑工程管理与实务

下列建筑材料中,属于装饰材料的是()。
A:胶黏剂
B:石材
C:膨胀螺栓
D:钉子
关于砂石桩的施工顺序的说法,正确的是()。
A:对于砂土地基宜从中间向两侧进行
B:对黏性土地基宜从外围向中间进行
C:对黏性土地基宜采用隔排施工
D:与既有建筑邻近施工时应采用隔排施工

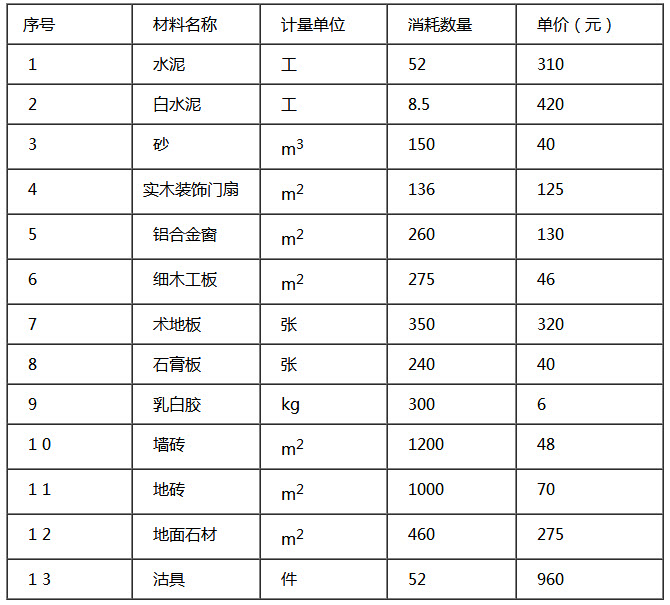

某装饰装修工程施工所需部分材料数量及单价如下表所示:
项目材料采购计划(节洗)



第1题,共2个问题
(简答题)按ABC分类法分析出主要材料、次要材料和一般材料;

第2题,共2个问题
(简答题)简要叙述各类材料的采购要点。
建筑基坑工程监测技术规范:开挖深度为6米的一级基坑,现场进行检测的频率为()
A:1次/1d
B:1次/2d
C:2次/1d
D:3次/1d
氯化聚氯乙烯管安装方便,连接方法有()。
A:溶剂粘接
B:卡箍连接
C:法兰连接
D:螺纹连接
E:焊条连接
由中国建筑业协会组织的新技术应用示范工程的专家评审包括()两个阶段。
A:资料审查和程序审查
B:程序审查和现场查验
C:现场查验和效果审查
D:资料审查和现场查验

某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上19层,建筑檐高82m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程的保修期限为10年。施工过程中,发生了下列事件:事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊、1台外用电梯;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分五次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。事件=:办公楼外用施工电梯与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。



第1题,共3个问题
(简答题)事件一中,哪些分部分项工程必须单独编制专项施工方案?2.指出事件二中做法的错误之处,并分别写出正确做法。

第2题,共3个问题
(简答题)指出事件三中错误之处,并分别给出正确做法。

第3题,共3个问题
(简答题)事件四中,总承包单位、建设单位做法是否合理?本工程保温工程的保修期限应该为多少年?
初步可行性研究着重研究的内容包括( )。
A:对产品的需求研究
B:原材料及所需资源的供应
C:厂址方案的选择
D:投资目的的研究
E:企业规模的研究
对钢筋工程的施工要求的表述中,正确的有( )。
A:钢筋网的中间部分交叉点不可相隔交错扎牢,以保证受力钢筋不位移
B:在同一根纵向受力钢筋上可以设置两个以上接头
C:钢筋的弯钩应朝上,不要倒向一边
D:现浇柱与基础连接用的钢筋,一定要固定牢靠,位置准确,以免造成柱体荷载加大
E:基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且不应小于40mm
某大型管沟开挖,工作面比较狭小,最适宜的土方施工机械是()。
A:推土机
B:铲运机
C:正铲挖掘机
D:反铲挖掘机
某房地产开发公司与施工单位签订了一份价款为1000万元的建筑工程施工合同, 合同工期为7个月。工程价款约定如下: (1)工程预付款为合同的10%; (2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两次扣回; (3)工程质量保修金为工程结算总价的5%,竣工结算是一次扣留; (4)工程款按月支付,工程款达到合同总造价的90%时停止支付,余款待工程结算完成并扣除保修金后一次性支付。 每月完成的工作量如下: 工程施工过程中,双方签字认可因钢材涨价增补价差5万元。因施工单位保管不力,罚款1万元。 问题: 1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣? 2.7.8月份开发公司应支付工程款多少万元?截止8月末累计支付工程款多少万元? 3.工程竣工验收书合格后,双方办理了工程结算。工程竣工结算之前累积支付工程款多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元?(保留小数点后两位) 4.根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》的规定,对工程细部构造施工质量的控制做了大量的工作。
该施工单位在轻质隔墙施工过程中提出以下技术要求:
(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。
(2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。
(3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。
(4)石膏板的接缝缝隙应保证为8~10mm。
该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。



第1题,共6个问题
(简答题)建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造?

第2题,共6个问题
(简答题)轻质隔墙按构造方式和所用材料的种类不同可分为哪几种类型?石膏板属于哪种轻质隔墙?

第3题,共6个问题
(简答题)逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求的正确与否。若不正确,请改正。

第4题,共6个问题
(简答题)简述板材隔墙的施工工艺流程。

第5题,共6个问题
(简答题)轻质隔墙的节点处理主要包括哪几项?

第6题,共6个问题
(简答题)建筑工程现场文明施工管理的主要内容有哪些?
坍落度的测试方法
关于建筑地面变形缝设置的做法,正确的有()。
A:建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致
B:沉降缝和防震防缝以柔性密封材料填嵌后用板封盖,应与平面齐平
C:变形缝处的建筑地面面层的镶边构件,应与面层铺设同时装设
D:变形缝应按设缝的性质和条件设计,使其在产生位移或变形时不受阻,不被破坏
E:变形缝的构造和材料应根据其部位需要分别采取防排水、防火、保温、防老化、防腐蚀、防虫害和防脱落等措施
采用工程量清单计价时,属建筑工程造价组成内容的有()
A:直接费和间接费
B:分部分项工程费
C:措施费项目
D:其他项目费
E:规费和税金
依法必须招标的项目,实行资格预审的,资格审查由()负责进行。
A:招标人
B:评标委员会
C:资格审查委员会
D:招标代理机构
关于钢筋下料长度计算的说法,正确的是()。
A:直钢筋下料长度=构件长度-保护层厚度-弯钩增加长度
B:弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值
C:箍筋下料长度=箍筋周长-箍筋调整值
D:箍筋周长=箍筋下料长度-箍筋调整值
下列类型的土中,属于一类土的是()。
A:砂土
B:粉质黏土
C:填土
D:黄土
对水平角和竖直角进行测量的一种仪器是( )。
A:经纬仪
B:电磁波测距仪
C:水准仪
D:全站仪
相关国家标准规定,六大常用水泥的初凝时间均不得短于( )min。
A:30
B:40
C:45
D:50
受拉钢筋末端应作180°弯钩的钢筋是()。
A:HPB300
B:HRB335
C:HRB400E
D:HRBF500E
对于同一接头中高强度螺栓和焊接并用的连接节点,关于高强度大六角头螺栓连接副初拧、复拧、终拧说法正确的是()。
A:可采用扭矩法或转角法施拧
B:应在24h内完成
C:应以接头刚度较大的部位向约束较小的方向进行
D:应从螺栓群中央向四周的顺序进行
E:当设计文件无规定时,宜按先焊接后螺栓紧固的施工顺序进行
国家标准规定,矿渣硅酸盐水泥的终凝时间不得长于( )h。
A:10
B:6.5
C:12
D:4.5
某施工单位通过竞标获得了某工程项目。甲、乙双方签订了有关工程价款的合同,其中包含如下主要内容: (1)工程造价为800万元,主要材料费占施工产值的比重为70%; (2)预付备料款为工程造价的25%; (3)工程进度逐月计算; (4)工程保修金为工程造价的5%,从逐月工程款中扣除,待保修期满后一次性返还; (5)材料价差调整按规定进行,最后实际上调各月均为10%,竣工结算时一次性支付。 各月完成的实际产值如下表所示: 工程各月实际完成产值(单位:万元) 竣工验收时,发现原合同中未约定工程保修年限,甲方经与乙方协商,双方同意按相关规定中的最低保修年限作为本合同的保修年限执行。 问题 该工程2~4月,每月拨付的工程款是多少?累计工程款多少?
项目信息管理
砌体房屋结构墙体的主要构造措施包括()。
A:伸缩缝
B:施工缝
C:沉降缝
D:过梁
E:圈梁
财务分析中,营业税金及附加中包含( )
A:营业税
B:土地增值税
C:关税
D:所得税
E:资源税
人工挖孔灌注桩是用于大孔径桩的一种方法,施工时必须考虑护壁防塌,其护壁方法有()。
A:放坡
B:喷射混凝土护壁
C:砖砌体护壁
D:现浇混凝土护壁
E:型钢土钉护壁
观察验槽的重点应选择在()。
A:基坑中心线
B:基坑边角处
C:最后开挖部位
D:受力较大部位
某市准备建设一座图书馆工程,建筑面积为8000m2,预计投资约1200万元,由于屋架跨度28m,设计采用钢网架结构,建设工期为12个月,工程采用公开招标方式确定承包商。建设单位为节约开支,决定自行招标,并向当地的建设行政主管部门提出招标申请,得到批准,建设单位依照法定程序进行公开招标。 事件一:建设单位根据相关专家建议,要求参加投标单位的主体具备房建资质不得低于二级。拟参加本项工程投标的五家单位中,A、B、E单位为房建二级资质,C单位为房建三级资质,D单位为房建一级资质,C单位的法定代表人为建设行政主管部门某主要领导的同学,经C单位法定代表人私下运作,建设单位同意让C单位和B单位组成联合体承包工程,并向B单位暗示,如果不接受此联合方案,将不考虑B单位中标。B单位无奈同意与C单位组成联合体投标承包该工程,并将部分工程交由C单位施工。后B单位和C单位联合投标成功。B与建设单位签订了《建设工程施工合同》,B和C单位也签订了部分工程承包的协议。 事件二:在钢网架总拼完成后,紧接着开始屋面工程。屋面工程完成后,监理工程师对下弦中央点处挠度值进行实测实量,满足设计要求,监理工程师验收通过、并签字确认。 事件三:施工过程中由于设计变更新增了保温屋面项目,原报价文件中没有相应单价,根据合同约定,综合单价允许偏差15%,原报价浮动率为10%,根据施工图预算该项目单价为275元/m2,监理工程师根据自己的经验提出了一个建议价格205元/m2,施工单位认为价格太低不予接受,双方进行了谈判。 事件四:项目经理部为了搞好现场管理,加快施工进度,制定了一系列管理制度,并从现场实际条件出发,作了以下几项的具体安排:按照文明施工检查的项目,在已经完成了现场围挡、封闭管理、材料堆放、现场防火、施工现场标牌的基础上,对其他未完成的项目要求完善;因临时建筑不足,安排部分工人住在已建成的该工程地下室内。 事件五:为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 事件六:在基坑施工过程中,由于业主设计变更,造成暂停施工2个月。施工总承包5内提出了索赔报告,索赔工期2个月,索赔费用34.55万元。索赔费用经项目监理机构核实,人工窝工费18万元,机械租赁费用3万元,管理费2万元,保函手续费0.1万元,资金利息0.3万元,利润0.69万元,专业分包停工损失费9万元,规费0.47万元,税金0.99万元。经审查,建设单位同意延长工期2个月;除同意支付人员窝工费、机械租赁费外,不同意支付其他索赔费用。 事件二中监理工程师对屋架的验收检测存在哪些不妥?为什么?指出检测结果的合格标准。
