下列选项中,不属于降低焊接应力工艺措施的是()。
A:采用较小的焊接线能量
B:采用整体预热
C:避免焊缝过于集中
D:预热拉伸补偿焊缝收缩
室温条件下的残余变形可分为焊件的面内变形和面外变形,其中属于面外变形的有()。
A:失稳波浪变形
B:焊缝纵向收缩变形
C:焊缝回转变形
D:弯曲变形
E:扭曲变形
焊接时产生的小孔效应,对一定厚度内的金属可不开坡口对接,生产效率高,焊缝质量好的焊接方法为( )。
A:等离子弧焊
B:药芯焊丝电弧焊
C:高频焊
D:钎焊
门禁系统中常用的电控锁类型有( )等。
A:钥匙电控锁
B:磁卡、IC卡电控锁
C:密码电控锁
D:指纹电控锁
E:声控电控锁

某建设投资方对一国家大型能源建设工程项目是否进行投资建设进行了项目前期策划与研究。从投资安全的角度出发,投资方通过大量的市场调研和需求分析,形成以下共识:该项目市场投资前景很好,社会需求量大,也是国家积极支持的建设行业领域,项目投资成功的概率很大,投资是可行的合理的,拟决定进行投资建设。
基于以上分析研究,将对该项目的情况分析、问题定义、提出的目标系统,形成了书面文件。但项目的投资建设也存在若干风险。决策层分析后认为,项目虽然有风险,但投资回报率高,如果采取合理建设项目风险管理措施,是可以规避风险的。因此决定风险自留,针对建设项目施工安装中的发生概率较大的风险,采用投保的方式进行转移,针对在预计的工程施工期间,发生材料、劳动力大幅度涨价的可能性,决定在日后与施工方签订的总承包合同中采用固定总价合同的形式,以规避该风险。
对于本工程中可能存在工程施工阶段的某些风险,决策层认为有必要建立损失控制计划系统。



第1题,共5个问题
(简答题)在进行投资决策时对建设项目如何构思?

第2题,共5个问题
(简答题)项目前期策划后形成的书面文件应包括哪些内容?

第3题,共5个问题
(简答题)投资决策层决定项目风险自留的做法是否合理?为什么?

第4题,共5个问题
(简答题)决策层决定在日后与施工方签订总承包合同采用固定总价合同的形式,以规避涨价风险的行为属于什么种类的风险对策?

第5题,共5个问题
(简答题)就施工阶段而言,损失控制计划系统应当包括哪些内容?
机电工程注册建造师应按照执业的()等工程类别,分别填写施工管理签章文件。
A:机电安装工程
B:石油化工工程
C:电力工程
D:冶炼工程
E:市政工程
施工项目成本核算的基本框架中不包括( )。
A:人工费核算
B:材料费核算
C:机械使用费核算
D:总包工程成本核算
卫星通信系统的最大特点是多址工作方式,常用的有( )。
A:频分多址
B:时分多址
C:空分多址
D:码分多址
E:波分多址
某机电设备安装公司中标某海上油气处理模块(约2800t钢结构和管道、电气等组成的生产模块)的施工总承包合同,合同的通用条款规定,材料由业主供给、项目生产用电由业主提供、本项目需由机电安装公司完成。在合同的专用条款约定了工程范围、工期、质量标准、安全环境要求,并规定项目可以将管道、防腐工程分包给有资质的单位。机电安装公司将管道工程分包给了GA1资质的A单位,将防腐工作分包给了具有资质的B单位。 项目执行期间发生了以下事件: 事件一:业主单位新上任的合同部经理认为机电安装公司违反了合同通用条款的规定,给机电安装公司开出了50万元的罚款通知书。 事件二:B单位在预制站进行管道防腐时,没有预留焊口,造成A单位焊接前处理时间大幅增加,A单位向B单位进行索赔,遭到B单位的拒绝。 事件三:A单位在管道安装时由于甲供管件到货滞后15天造成窝工损失30万元,因为机电安装公司的钢结构安装滞后,造成窝工损失6万元,工期拖后6天。A单位向业主提出30万元的费用索赔和15天的工期索赔,向机电安装公司提出6万元的费用索赔和6天的工期索赔。 事件四:A单位在进行管道水压试验时,发现在升压到2.6MPa时,阀门的法兰处有水珠渗出,为了节约时间,项目技术员要求管工带压紧固螺栓,被监理工程师制止。 由于焊口遭到油漆污染,A单位向B单位的索赔应该怎么做?
在SDH保护环网结构中,( )是系统中必不可少的网元节点,利用它的时隙保护功能,可以使得电路的安全可靠性大为提高。
A:终端复用器(TM)
B:分插复用器(ADM)
C:再生中继器(REG)
D:同步数字交叉连接设备(SDXC)
自动化仪表线路从室外进入室内时,应有()措施。
A:防火
B:防雨
C:防烟
D:防水
E:封堵

国家拟投资1.5亿元建设某大型炼油装置及附属罐区工程项目,工程内容包括:土建工程、给水排水管网、供热系统管网、通风与空调系统管网、燃气管道系统、塔类设备、金属储罐、工艺管道、电气仪表等工程。建设项目建议书批准后对该项目进行了技术和经济的可行性分析与论证,初步可行性研究对其是否具有生命力.是否值得投入更多的人力、财力进行了初步判断,对该项目的可行性研究包括项目建设的必要性的分析;市场分析;资源利用率分析;建设方案;财务、经济分析;社会评价等方面进行了全面综合评价。该建设项目可行性研究报告经审查批准后,建设单位向社会进行了公开招标。某施工单位经过招投标程序中标了该大型建设项目的总承包施工安装任务,为了更好地完成好此大型建设工程项目的建设任务,施工单位组建了专门的项目经理部,见图1H420010—2。



第1题,共5个问题
(简答题)我国建设工程项目实行的批准管理制度有哪些?该项国家投资的大型建设项目实行的是哪种形式?

第2题,共5个问题
(简答题)补充并完善题目背景材料中可行性研究报告内容。

第3题,共5个问题
(简答题)选择项目经理部的组织形式依据哪些内容?

第4题,共5个问题
(简答题)组建项目经理部常见的组织形式有哪些?该项目经理部的组织形式属于哪一种?

第5题,共5个问题
(简答题)该建设项目公用管道工程有哪些?
电力设施与其他设施相互妨碍的处理,实行()原则。
A:适当自卫
B:在先保护
C:协商
D:避免或减少损失
E:一次性补偿
设备或管道采用硬质绝热制品时,应留设伸缩缝的正确选择项是()。
A:在立式设备及垂直管道的支承件、法兰上面留设伸缩缝
B:两固定管架间水平管道的绝热层应至少留设一道伸缩缝
C:弯头两端的直管段上仅在一端直管段上留一道伸缩缝
D:两弯头之间的间距较小时,其直管段上不得留设伸缩缝
简述埋弧焊机特性。
建筑防雷引下线暗敷时,利用建筑外立面混凝土柱内的主钢筋作防雷引下线,应在离地0.5m处做()。
A:接地断接点
B:防雷测试点
C:接地测试点
D:接地连通点
锻压设备按传动方式不同,分为()。
A:直线压力机
B:液压机
C:曲柄压力机
D:旋转锻压机
E:螺旋压力机
电站锅炉炉墙上型钢制作的刚性梁通常采用()制成。
A:工字钢
B:T型钢
C:角钢
D:槽钢
绝热材料按结构划分,可分为()。
A:纤维类、颗粒类和发泡类
B:无机类和有机类
C:板、块、管壳、毡、毯、棉、带、绳以及散料
D:硬质、半硬质和软质
端子排安装时,交、直流端子应()布置。

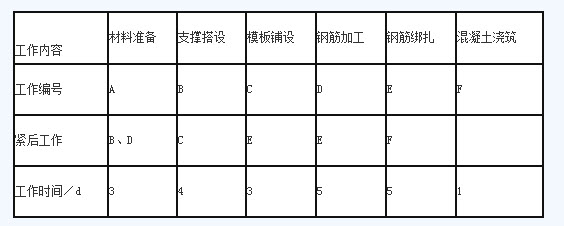

某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF-1999~0201签订了施工承包合同。工程施工过程中发生了下列事件: 事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。 事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见表1。 某一段各工作的逻辑关系表1 事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。 事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。 事件3中,顺序列出新增构造柱钢筋安装的过程。
如何选用平衡梁?
VLV22、VV22型电缆具有( )
A:能承受机械外力作用
B:可敷设在竖井内
C:适用于跨海场所
D:可承受相当大的拉力
E:可敷设在地下
闸阀主要用来( )。
A:调节介质的流量
B:防止介质倒流
C:减小介质的压力
D:接通或截断介质
能承受机械外力作三用,但不能承受大的拉力,可敷设在地下的电缆主要有()。
A:VLV22型
B:BLV型
C:BX型
D:BLX型
E:VV22型

某机电安装公司具有特种设备安装改造维修许可证1级许可资格,其承接某炼油厂塔群安装工程。工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中分馏塔为60m高,属于Ⅱ类压力容器,分三段到货,需要在现场进行组焊安装。机电安装公司项目部拟采用在基础由下至上逐段组对吊装的施工方法,并为此编制了分馏塔组对焊接施工方案。
本合同工期为5个月,合同约定:如果工期延误一天罚款10000元,如每提前一天奖励5000元。安装公司项目部对安装工程内容进行分析,认为工程重点是各类塔体吊装就位,为此制订了两套塔体吊装方案。
第一套方案采用桅杆起重机吊装,经测算施工时间需要70天,劳动力日平均30人,预算日平均工资50元,机械台班费需30万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;工程可能会延期2天。
第二套方案采用两台1OOt汽车起重机双机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场汽车起重机共需25天,但人工费可比第一套方案降低70%,其他费用可降低30%,工程可能提前18天完成。无需新购置钢丝绳和索具。
在分馏塔着手施工时,项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格,要求项目暂停施工。塔体的绝热采用粘贴法施工,为此项目部组织了技术交底。



第1题,共5个问题
(简答题)本项目塔群安装工程应编制哪种类型的施工组织设计和专项施工方案?

第2题,共5个问题
(简答题)写出桅杆起重机与汽车起重机的特点和适用范围。

第3题,共5个问题
(简答题)哪些绝热材料可采用粘贴法施工?粘贴法施工有什么要求?

第4题,共5个问题
(简答题)从经济性角度进行分析,项目部应选用第几套施工方案?

第5题,共5个问题
(简答题)简述分段到货设备采用在基础由下至上逐段组对安装方法的组对焊接程序。为什么项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格?机电安装公司应当如何解决分馏塔的现场组焊安装施工的问题?
自动化仪表的金属保护管采用埋地敷设时,保护管连接处宜采用()。
A:螺纹连接
B:套管焊接
C:电焊连接
D:卡压连接
用于加工某一类零件的某一道或少数几道特定工序的专门化机床是()。
A:卧式车床
B:万能升降台铣床
C:曲轴车床
D:钻、镗组合机床
在石油天然气管道输油工程项目中,界定为大型的标准为( )。
A:年产量≥600万t,管线长度≥120km
B:年产量≥300万t,管线长度≥80km
C:年产量≥300万t,管线长度≥120km
D:年产量≥600万t,管线长度≥80km
计量器具的后续检定包括()。
A:强制性周期检定
B:使用中检定
C:仲裁检定
D:修理后检定
E:周期检定有效期内的检定
