出自:建筑工程管理与实务

评标专家入选评标专家库,采取()方式。
A:个人申请
B:单位推荐
C:政府主管部门认定
D:招标代理机构认定
E:社会公开招聘
工程预付款支付时间的说法,正确的是()。
A:在具备施工的前提下,约定开工日期前15d内
B:约定开工l0d内
C:在开工通知载明的开工日期7d前
D:在具备施工的前提下,双方签订合同后10d内
背景 某酒店工程,建筑面积28700m2,地下1层,地上15层,现浇钢筋混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB50500—2013。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最后确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》GF—2013—0201签订了施工总承包合同。 合同部分条款约定如下:(1)本工程合同工期549d;(2)本工程采取综合单价计价模式;(3)包括安全文明施工费的措施费包干使用;(4)因建设单位责任引起的工程实体设计变更发生的费用予以调整;(5)工程预付款比例为10%。 工程投标及施工过程中,发生了下列事件: 事件一:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经认真核算,认为乙施工单位报价中的部分费用不符合《建设工程工程量清单计价规范》GB50500--2013中不可作为竞争性费用条款的规定,给予废标处理。 事件二:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费8.40元/m3、材料费12.00元/m3、机械费1.60元/m3。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价120万元,总包服务费为30万元,企业管理费15%,利润为5%,规费为225.68万元,税金为3.41%。 事件三:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》GB/T50326--2006进行了合同管理工作。 事件四:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。 事件五:在基坑施工中,由于正值雨期,施工现场的排水费用比中标的费用超出3万元。甲施工单位及时向建设单位提出了索赔要求,建设单位不予支持。对此,甲施工单位向建设单位提交了正式的书面索赔报告。 事件五中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因都有哪些(至少列出四项)?
无法进行基坑验槽的情况包括( )。
A:基槽底面与设计标高相差太大
B:未加人工清除的沟槽
C:槽底土扰动明显
D:现场没有基础施工图和结构总说明
E:场地内有软弱下卧层而设计方未说明相应原因
关于后浇带防水混凝土施工的说法,正确的有()。
A:两侧混凝土龄期达到28d后再施工
B:混凝土养护时间不得少于28d
C:混凝土强度等级不得低于两侧混凝土
D:混凝土必须采用普通硅酸盐水泥
E:混凝土采用补偿收缩混凝土
下列各项中,属于装饰玻璃的有()。
A:釉面玻璃
B:夹丝玻璃
C:刻花玻璃
D:冰花玻璃
E:Low-E玻璃
屋面工程质量验收规范(GB50207-2012):下列分项工程中,属于基层与保护层子分部工程的有:()。
A:找坡层
B:找平层
C:隔汽层
D:隔离层
E:保护层
建设工程施工招标的必备条件有()。
A:招标人已经依法成立或有相应的资金或资金来源已经落实
B:初步设计及概算应当履行审批手续,已经批准
C:招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准
D:有招标所需的设计图纸及技术资料
E:相应资金中有部分资金已经落实
建筑工程施工现场环境保护要求中,施工现场产生的固体废弃物应在所在地县级以上地方人民政府()部门申报登记,分类存放。
A:环卫
B:城管
C:卫生管理
D:市政管理
非承压锅炉

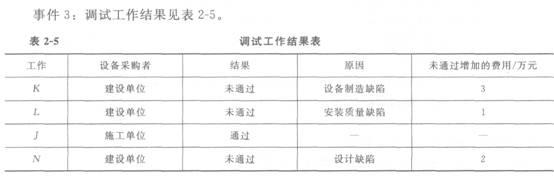

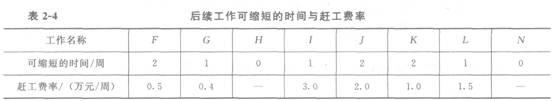

施工进度控制方法的应用案例分析题: 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程批准的施工总进度计划如图2—8所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、J工作为设备安装工程,K、L、J、N工作为设备调试工作。 施工过程中,发生如下事件。 事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减到2400m3。 事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表2—4。 【问题】 1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少? 2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少? 3.对表2-5中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。
钢结构中使用的连接螺栓一般分为()。
A:普通螺栓
B:精制螺栓
C:粗制螺栓
D:高强度螺栓
E:永久性连接螺栓
下列代理行为中,不属于委托代理的是( )
A:招标代理
B:采购代理
C:诉讼代理
D:指定代理

某市新建科技馆工程,地下2层,地上24层,地上裙房4层,通过正规招投标程序,建设单位最终选定了一定具有相应施工总承包资质的A建筑公司为中标单位,并与其签订了工程总承包合同。
施工过程中发生如下事件:
事件一:建设单位将该工程金属门窗工程指定分包,并与具备相应资质条件的B公司签订门窗施工合同。
事件二:由于工期紧张,A公司在征得建设单位同意后,决定自行施工主楼,将裙房工程分包给具备相应资质的C公司,将装饰装修分包给具备相应资质的D公司。
事件三:A公司在征得建设单位同意后,与E劳务公司针对主楼施工签订了劳务分包合同,经查E公司具备相应劳务资质。由于该工程工期压力较大,E公司劳务人员不够,将部分劳务分包给同样具备相应资质的F劳务公司。
事件四:由于D公司管理不善,出现施工质量问题,给建设单位造成一定损失,建设单位因A公司为项目总承包,于是就此事向A公司提出索赔要求。A公司认为损失由D公司造成,且分包给D公司也经过建设单位同意,所以建设单位应向D公司提出索赔,A公司不应承担质量责任。
问题

第1题,共4个问题
(简答题)事件一中,关于建设单位指定分包门窗工程的做法是否正确?并说明理由。

第2题,共4个问题
(简答题)事件二中,C公司、D公司的分包是否合法?分别说明理由。

第3题,共4个问题
(简答题)事件三中,E公司、F公司的分包是否合法?分别说明理由。

第4题,共4个问题
(简答题)事件四中,建设单位向A单位索赔是否正确?为什么。A公司的说法是否正确?为什么?
空心砖墙的转角处,应用( )砌筑,砌筑长度角边不小于240mm。
A:烧结普通砖
B:烧结多孔砖
C:烧结空心砖
D:蒸压灰砂砖
杆件受轴向拉力时,杆件线应变的符号为()。
A:负
B:正
C:零
D:不能确定
关于地毯面层地毯拉伸的说法,正确的是()。
A:一个方向拉伸完,再进行另一个方向的拉伸
B:两个方向同时进行
C:三个方向同时进行
D:四个方向同时进行
验槽钎探工作在打钎时,每贯入()通常称为一步,记录一次锤击数。
A:20cm
B:60cm.
C:30cm
D:50cm
地下室外墙卷材防水层施工做法中,正确的是()
A:卷材防水层铺设在外墙的迎水面上
B:卷材防水层铺设在外墙的背水面上
C:外墙外侧卷材采用空铺法
D:铺贴双层卷材时,两层卷材相互垂直
人造饰面石材是采用无机或有机胶凝材料作为( ),以天然砂、碎石、石粉或工业渣等为粗、细填充料,经成型、固化、表面处理而成的一种人造材料。
A:胶粘剂
B:早强剂
C:缓凝剂
D:防冻剂
下列各项时间中属于工人工作必须消耗的工作时间是( )。
A:工人下班前对搅搅拌机进行清洗的时间
B:与施工工艺原因无关的中断时间
C:由于材料供应不及时造成的工人窝工时间
D:由于施工机械故障造成的工人窝工时间
根据《建筑地基基础工程施工质量验收规范》的规定,桩位的放样允许偏差为( )。
A:群桩20mm、单排桩20mm
B:群桩10mm、单排桩20mm
C:群桩20mm、单排桩10mm
D:群桩10mm、单排桩10mm
按价值工程的原理,下列各种途径不可能提高产品价值的是()。
A:功能不变,成本降低
B:功能略有下降,成本大幅度降低
C:成本不变,功能提高
D:功能略有提高,成本大幅度提高
关于非抗震设计的框架结构,不同部位震害程度的说法,正确的有( )。
A:柱的震害轻于梁
B:柱顶的震害轻于柱底
C:角柱的震害重于内柱
D:短柱的震害重于一般柱
E:填充墙处是震害发生的严重部位之一
在工程网络计划中,关键工作( )。
A:总时差最小
B:关键线路上
C:持续时间最长
D:自由时差为零
E:两端节点为关键节点
根据《危险性较大的分部分项工程安全管理办法》,由专业承包单位编制,经审核合格且不需要专家论证的专项施工方案,经( )签字后报监理单位,由项目总监理工程师审核签字后实施。
A:建设单位项目负责人和专业承包单位项目,负责人
B:总承包单位项目负责人和项目技术负责人
C:总承包单位技术负责人和专业承包单位技术负责人
D:总承包单位项目技术负责人和专业承包摹位项目负责人
配制有抗渗要求的混凝土,不宜使用的水泥是( )。
A:火山灰水泥
B:矿渣水泥
C:硅酸盐水泥
D:复合水泥
无支护结构的深基坑工程的挖土方法是()。
A:逆作法挖土
B:放坡挖土
C:中心岛式挖土
D:盆式挖土

背景
上海某超高层建筑由于工期紧张,外幕墙施工与室内精装修施工进行搭接施工,采用四台SCD200/200G型高速施工电梯完成人员及材料的运输。电梯安装位置与各楼层过桥通道连接,并设置相应的安全防护措施。幕墙甩口,等电梯拆除后实行封闭。
装饰装修由某装饰装饰公司分包,由于该工程工期影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。
尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。
由于本工程拟创省级安全工地,施工现场建立了相应的制度,对作业人员实施相应的培训。对于施工现场产生的固体废弃物,也按相关要求编制了相应的处理预案。

第1题,共4个问题
(简答题)施工电梯与各楼层过桥通道安全防护措施主要应如何设置?

第2题,共4个问题
(简答题)指出本案例中职业卫生与防护管理方面的不妥之处,并简述正确做法。

第3题,共4个问题
(简答题)简述油漆作业易发哪些职业病?

第4题,共4个问题
(简答题)对于施工产生的固体废弃物,施工单位应如何处理?
背景资料: 某高校新建宿舍楼工程,地下1层,地上5层,钢筋混凝土框架结构。采用悬臂式钻孔灌注桩排桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了监测预警值。 施工过程中,发生了下列事件: 事件一:施工单位进场后,监理工程师责成项目经理部编制《项目管理实施规划》,施工单位认为项目规模不大,拟用《施工组织设计》代替《项目管理实施规划》。在监理工程师的一再要求下,项目经理部组织编制《项目管理实施规划》,包含项目概况、总体工作计划、组织方案、进度计划、资源需求计划、项目现场平面图等内容。 事件二:土方开挖时,在支护桩顶设置了900mm高的基坑临边安全防护栏杆;在紧靠栏杆的地面上堆放了砌块、钢筋等建筑材料。挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁增设锚杆以控制桩顶位移。 事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。 事件四:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工总承包单位对此做法提出异议。 事件四中,施工总承包单位提出异议是否合理?并说明理由。根据《民用建筑工程室内环境污染控制规范(2013年版)》GB50325--2010,室内环境污染物浓度检测应包括哪些检测项目?
