出自:建设工程监理案例分析

某建设项目,采用公开招标方式,业主邀请了五家投标人参加投标,五家投标人在规定的投标截止时间(5月10日)前都交送了标书。5月15日组织了开标,开标由市建设局主持,市公证处代表参加,公证处代表对各份标书审查后,认为都符合要求。评标由业主指定的评标委员会进行,评标委员会成员共6人,其中业主代表3人,其他方面专家3人。 在招标过程中,假定有下列情况发生,你如何处理。(1)在招标文件售出后,招标人希望将其中的一个变电站项目从招标文件的工程量清单中删除,于是,在投标截止日期前10天,书面通知了每一个招标文件收受人;(2)由于该项目规模大,招标人要求每一个投标人提交100万元的投标保证金;(3)从招标公告发出到招标文件购买截止之日的时间为6个工作日;(4)招标人自5月20日向中标人发出中标通知,中标人于5月23日收到中标通知。由于中标人的报价比排在第二位的投标人报价稍高,于是,招标人在中标通知书发出后,与中标人进行了多次谈判,最后,中标人降低价格,于6月23日签订了合同。
某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件:事件1:在监理招标文件中,列出的监理目标控制工作如下:投资控制:①组织协调设计方案优化;②处理费用索赔;③审查工程概算;④处理工程价款变更;⑤进行工程计量。进度控制:①审查施工进度计划;②主持召开进度协调会;③跟踪检查施工进度;④检查工程投入物的质量;⑤审批工程延期。质量控制:①审查分包单位资质;②原材料见证取样;③确定设计质量标准;④审查施工组织设计;⑤审核工程结算书。事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:①主持编制项目监理规划;②审批项目监理实施细则;③审查和处理工程变更;④调解合同争议;⑤调换不称职监理人员。事件3:该项目监理规划内容包括:①工程项目概况;②监理工作范围;③监理工作的范围、内容、目标;④监理工作依据;⑤项目监理机构人员岗位职责;⑥监理单位的权利和义务;⑦工程质量控制;⑧监理工作制度;⑨合同与信息管理;⑩工程项目实施的组织;(11)监理工作设施;(12)施工单位需配合监理工作的事宜。事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。

第1题,共5个问题
(简答题)指出事件1中所列监理目标控制工作中的不妥之处,说明理由。

第2题,共5个问题
(简答题)指出事件2中的不妥之处,说明理由。

第3题,共5个问题
(简答题)指出事件3中项目监理规划内容中的不妥之处。根据《建设工程监理规范》,写出该项目监理规划还应包括哪些内容。

第4题,共5个问题
(简答题)指出事件4中的不妥之处,说明理由。

第5题,共5个问题
(简答题)写出项目监理机构处理事件5的程序。

某工程,实施过程中发生如下事件
事件1:为控制工程质量,项目监理机构确定的巡视内容包括:
①施工单位是否按工程设计文件进行施工;
②施工单位是否按批准的施工组织设计、(专项)施工方案进行施工;3施工现场管理人员、特别是施工质量管理人员是否到位。
事件2:专业监理工程师收到施工单位报送的施工控制测量成果报验表后,检察员复核了施工单位测量人员的资格证书及测量设备检定证书。
事件3:项目监理机构在巡视中发现,施工单位正在加工的一批钢筋未经报验,随即签发了工程暂停令,要求施工单位暂停钢筋加工、办理见证取样检测及完善报验手续。施工单位质检员对该批钢筋取样后将样品送至项目监理机构,项目监理机构确认样品后要求施工单位将试样送检测单位检验。
事件4:在质量验收时,专业监理工程师发现某设备基础的预埋件位置偏差过大,即向施工单位签发了监理通知单要求整改。施工单位整改完成后电话通知项目监理机构进行检查,监理员检查确认整改合格后,即同意施工单位进行下道工序施工。



第1题,共1个问题
(简答题)分别指出事件4中施工单位和监理员做法的不妥之处,写出正确做法。
某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1-9所示。 一、二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划,调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。 总监理工程师调整了项目监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改项目监理规划、审批项目监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理项目的监理文件档案资料。 总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案管理机构保存。 调整后的项目监理机构属何种组织形式?画出该组织结构示意图,并说明其主要缺点。
某钢结构公路桥项目,业主将桥梁下部结构工程发包给甲施工单位,将钢梁制造、架设工程发包给乙施工单位。业主通过招标选择了某监理单位承担施工阶段监理任务。监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施如下:(1)熟悉质量控制依据和文件;(2)确定质量控制要点,落实质量控制手段;(3)完善职责分工及有关质量监督制度,落实质量控制责任;(4)对不符合合同规定质量要求的,拒签付款凭证;(5)审查承包单位提交的施工组织设计和施工方案。同时,提出了项目监理规划编写的几点要求如下:(1)为使监理规划具有针对性,要编写两份项目监理规划;(2)监理规划要把握项目运行内在规律;(3)监理规划的表达应规范化、标准化、格式化;(4)监理规划根据大桥架设进展,可分阶段编写。但编制完成,由监理单位审核批准并报业主认可后,一经实施,就不得再行修改;(5)授权总监理工程师代表主持监理规划的编制。分析总监理工程师提出的质量目标控制措施哪些是主动控制措施,哪些是被动控制措施。
某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。事件4中的合同当事人签订的合同是否有效?

某工程,实施过程中发生如下事件
事件1:为控制工程质量,项目监理机构确定的巡视内容包括:
①施工单位是否按工程设计文件进行施工;
②施工单位是否按批准的施工组织设计、(专项)施工方案进行施工;3施工现场管理人员、特别是施工质量管理人员是否到位。
事件2:专业监理工程师收到施工单位报送的施工控制测量成果报验表后,检察员复核了施工单位测量人员的资格证书及测量设备检定证书。
事件3:项目监理机构在巡视中发现,施工单位正在加工的一批钢筋未经报验,随即签发了工程暂停令,要求施工单位暂停钢筋加工、办理见证取样检测及完善报验手续。施工单位质检员对该批钢筋取样后将样品送至项目监理机构,项目监理机构确认样品后要求施工单位将试样送检测单位检验。
事件4:在质量验收时,专业监理工程师发现某设备基础的预埋件位置偏差过大,即向施工单位签发了监理通知单要求整改。施工单位整改完成后电话通知项目监理机构进行检查,监理员检查确认整改合格后,即同意施工单位进行下道工序施工。



第1题,共1个问题
(简答题)针对事件1,项目监理机构对工程质量的巡视还应包括哪些内容?
某实施监理的工程项目,监理工程师在对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置做了移位处理;二是工程的有关试验主要安排在施工单位的试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监理工程师对施工单位试验室资质等级及其试验范围等进行考核。项目监理过程中发生如下事件。事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前,不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。事件2:设备安装施工要求安装人员有安装资格证书。专业监理工程师检查时发现施工单位安装人员与资格报审名单中的人员不完全相符,其中5名安装人员无安装资格证书,他们已参加并完成了该工程的一项设备安装工作。事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2d时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2d导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2d是监理单位要求的。

第1题,共3个问题
(简答题)总监理工程师应如何组织审批施工组织设计?总监理工程师对施工单位报送的施工组织设计内容的审批处理是否妥当?说明理由。

第2题,共3个问题
(简答题)专业监理工程师对施工单位实验室除考核资质等级及其试验范围外,还应考核哪些内容?

第3题,共3个问题
(简答题)事件1中建设单位在第一次工地会议的作法有哪些不妥?写出正确的做法。
某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件:事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。在事件1中,建设单位将设备交由厂商安装的做法是否正确?说明理由。
项目业主(甲方)2013年2月20日与施工单位(乙方)签订了混凝土工程施工合同,合同计价方式为估计工程量单价合同。合同约定,混凝土工程直接费为520元/米3,间接费为直接费的10%,利润为直接费和间接费之和的8%,税率为3.41%,混凝土工程计划工程量和实际工程量见表5-1。合同中有关工程价款的条款如下:(1)工程无预付款;(2)工程进度款由乙方按实际完成的工程量逐月(每月末)申报,经甲方审查后于下月6日前支付;(3)质量保修金按工程款的5%逐月扣留;(4)若最终增加的工程量超过原定计划工程量的15%,则按超过原计划工程量15%以上部分调整综合单价,调价系数为0.95;(5)监理工程师每月签发付款证书的最低额度为45万元;(6)工程3月5日开工,6月30日竣工。在工程施工中,发生了下列事件。事件1:3月11日,该地区突发5.5级地震,导致乙方停工4d,窝工80工日(每工日窝工费30元),闲置机械10个台班(每台班闲置费用按300元计),乙方于3月16日提出了补偿费用和延长工期的要求。事件2:5月28日,监理工程师在质量验收时发现部分混凝土浇筑质量不合格,要求乙方返工处理,乙方没有提出异议,重新浇筑导致增加用工60个工日(每日工资综合单价40元),增加机械6个台班(每台班综合单价按400元计),工期延长3d,乙方于6月6日提出了补偿费用和延长工斯的要求。 针对事件1,乙方提出的要求能否获得批准?说明理由。
建设程序为工程建设监理提出了具体的任务和内容,基本任务是()。
A:通过建设项目中的多项具体工作的完成来实现的
B:通过建设项目中的一项具体工作的完成来实现的
C:通过建设项目中的多项笼统的工作完成来实现的
D:通过建设项目中的一项笼统的工作完成来实现的

建设工程监理招标与投标
某工程在实施过程中发生如下事件:
事件l:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构批准施工单位报送的《工程开工报审表》并签发《工程开工令》。
事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。



第1题,共5个问题
(简答题)指出事件1和事件2中建设单位做法的不妥之处,说明理由。

第2题,共5个问题
(简答题)针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?

第3题,共5个问题
(简答题)对事件3中的质量问题,项目监理机构应如何处理?

第4题,共5个问题
(简答题)指出事件4中建设单位做法的不妥之处,说明理由。

第5题,共5个问题
(简答题)事件5中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表6-1。施工过程中发生如下事件。事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人工窝工损失。事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6?7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。事件4:G、1工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使1工作能按原持续时间完成,但需增加赶工费0.5万元。事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验,复验结果工程质量不合格,施工单位进行了整改。以上事件1?4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。1~7月份投资情况见表6-2。表6-21~7月份投资情况单位:万元 事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。
材料质量检验的原则是()。
A:预防为主原则
B:质量标准原则
C:及时检验原则
D:实事求是原则
某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件。 事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝。两天后才将材料运到施工现场。 事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要以原价执行,双方产生争执。 事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。 事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价款,为施工单位创造更高的利润。 根据事件1,你认为合同当事人在约定合同内容时应包括哪些方面的条款?
某建设项目,采用公开招标方式,业主邀请了五家投标人参加投标,五家投标人在规定的投标截止时间(5月10日)前都交送了标书。5月15日组织了开标,开标由市建设局主持,市公证处代表参加,公证处代表对各份标书审查后,认为都符合要求。评标由业主指定的评标委员会进行,评标委员会成员共6人,其中业主代表3人,其他方面专家3人。

第1题,共4个问题
(简答题)找出该项目招标过程中的问题。

第2题,共4个问题
(简答题)资格预审的主要内容有哪些?

第3题,共4个问题
(简答题)在招标过程中,假定有下列情况发生,你如何处理。(1)在招标文件售出后,招标人希望将其中的一个变电站项目从招标文件的工程量清单中删除,于是,在投标截止日期前10天,书面通知了每一个招标文件收受人;(2)由于该项目规模大,招标人要求每一个投标人提交100万元的投标保证金;(3)从招标公告发出到招标文件购买截止之日的时间为6个工作日;(4)招标人自5月20日向中标人发出中标通知,中标人于5月23日收到中标通知。由于中标人的报价比排在第二位的投标人报价稍高,于是,招标人在中标通知书发出后,与中标人进行了多次谈判,最后,中标人降低价格,于6月23日签订了合同。

第4题,共4个问题
(简答题)在参加投标的五家单位中,假定有下列情况发生,你认为如何处理?(1)A单位在投标有效期内撤销了标书;(2)B单位提交了标书之后,于投标截止日期前用电话通知招标单位其投标报价7000万元有误,多报了300万元,希望在评标进行调整;(3)C的投标书上只有投标人的公章;(4)D单位没有参加标前会议。
工程质量事故的多发性有两层意思,一是有些质量事故像“常见病”、“多发病”一样经常发生;二是有些同类质量事故一再重复发生。
背景: 某工业项目工程概算中的建筑安装工程费为5500万元,设备购置费为4000万元,联合试运转费为200万元。建设单位与某监理单位签订该项目施工委托监理合同,双方约定监理费浮动幅度为下浮15%。建设单位与甲施工单位签订了施工总承包合同;经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。 根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组。为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师主持召开了第一次工地会议。会后,总监理工程师将审核批准后的监理规划报送建设单位。专业监理工程师按规定向总监理工程师报审有关监理实施细则。 在报送的监理规划中,项目监理人员的部分职责分工如下: (1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认; (2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔; (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期; (4)质量控制组负责人审批项目监理实施细则; (5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。监理实施细则由谁审批?建设工程监理实施细则应包括哪些主要内容?
某住宅楼工程,该工程招标文件中有关开标评标的内容如下:(1)开标时间按本招标文件中的《建设工程施工招投标工作日程安排》进行。开标会议由公证机构组织并主持,在投标单位法人代表或授权代理人在场的情况下举行开标会议,并由招标管理机构进行监督。开标程序及其他开标事宜按有关规定执行。(2)评标定标的原则:评标、定标应遵循公平、公正、科学合理、竞争优选的原则。中标人应具备质量好、信誉高、价格合理、工期适当、施工方案先进可行、市场行为规范、无不正当竞争行为等的条件。(3)评定标的办法,本次招标采用百分制综合因素评分办法。开标前30min,设立评标委员会,由招标单位法人代表或其授权代理人担任评委会主任,主持评标会议,但不参加评标打分。评委由4人组成,招标单位2名,其余2名在某市建设工程交易中心提供的专家库中随机抽取。评标委员会根据本工程招标文件的评定标办法进行评标。评标结束,由评标委员会写出评标报告,按投标单位的得分高低,向招标单位推荐得分第一名为中标单位,经招标管理机构核准后,由招标单位发出《中标通知书》,对未中标单位发出《未中标通知书》。对未中标单位因未中标向招标单位提出的问题,招标单位将不作解释。若中标人不再履行承诺或确实存在问题,报招投标监督管理机构核准后,可按得分排序向下确定中标人。

第1题,共4个问题
(简答题)建设工程招标应具备哪些条件?

第2题,共4个问题
(简答题)招标代理机构进行招标代理应满足什么条件?

第3题,共4个问题
(简答题)该招标文件中关于开标、评标的内容存在哪些不妥之处?

第4题,共4个问题
(简答题)工程建设项目施工招标文件的内容有哪些?

建设工程监理招标与投标
某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件。
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件2:评标委员会评标报告对C投标人的投标报价有如下评估。C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万/m3与单价500元/m3的乘积与合价10万元不符。工程量无错误,故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同》(示范文本)签订了施工承包合同。合同约定:合同价500万元,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期第1个月,经监理单位确认的月进度款为100万元。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此给出了有关索赔要求。



第1题,共4个问题
(简答题)事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。

第2题,共4个问题
(简答题)事件2中,根据《工程建设项目施工招标投标办法》(国家计委令第30号)的规定,简要说明C投标人报价修正的方法并给出修正报价。

第3题,共4个问题
(简答题)事件3中,计算预付款、第1个月的保留金扣留和应得付款。

第4题,共4个问题
(简答题)事件4中,指出承包人提出索赔的要求是否合理并简述理由。
严格执行我国()是结合中国国情推行建设工程监理制的具体体现。
A:建设规范
B:建设程序
C:建设规则
D:建设法规

建设工程监理招标与投标
某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。

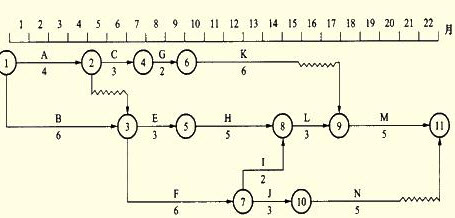

在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。

图1时标网络计划图
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔
申请。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后2个月。



第1题,共3个问题
(简答题)为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么?

第2题,共3个问题
(简答题)请在原进度计划中用前锋线表示出第12月底时工作K,H和F的实际进展情况,并分析进度偏差对工程总工期的影响。

第3题,共3个问题
(简答题)如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?
建设工程监理招标与投标 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生了下列事件。 事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现,A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。 事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。 事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。 事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。 写出专业监理工程师处理事件4的程序。
某实施监理的工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了“工程暂停令”,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。

第1题,共4个问题
(简答题)在施工阶段施工单位的哪些做法不妥?说明理由。

第2题,共4个问题
(简答题)建设单位的哪些做法不妥?

第3题,共4个问题
(简答题)对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?

第4题,共4个问题
(简答题)施工单位不同意无偿修复门窗玻璃是否正确?说明理由。工程修复时监理工程师的主要工作内容有哪些?
下列施工程序中代表工程正式开工的是()。
A:破土开槽
B:旧建筑物拆除
C:工程地质勘察
D:平整场地
排列图左边的纵坐标表示()。
A:影响因素
B:频率
C:特性
D:频数
某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件:事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。

第1题,共12个问题
(简答题)施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

第2题,共12个问题
(简答题)新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)

第3题,共12个问题
(简答题)该工程合同总价是多少?增加N工作后的工程造价是多少?

第4题,共12个问题
(简答题)请画出建设单位开始设备采购之前该项目各主体之间的合同关系图。

第5题,共12个问题
(简答题)在事件1中,建设单位将设备交由厂商安装的做法是否正确?说明理由。

第6题,共12个问题
(简答题)在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理?

第7题,共12个问题
(简答题)在事件2中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。

第8题,共12个问题
(简答题)在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何处理。

第9题,共12个问题
(简答题)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表3-2中填入H、1、N三项工作分月工程进度款。

第10题,共12个问题
(简答题)该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

第11题,共12个问题
(简答题)根据《建筑工程施工质量验收统一标准》,事件2中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。

第12题,共12个问题
(简答题)事件3中,施工总承包单位的三项索赔是否成立?并分别说明理由。
背景:某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计审核时发现两个问题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验主要安排在施工单位实验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监理工程师对施工单位实验室资质等级及其试验范围等进行考核。同时,项目监理过程中有如下事件:事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之前不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。事件2:设备安装施工,要求安装人员有安装资格证书。专业监理工程师检查时发现施工单位安装人员与资格报审名单中的人员完全不相符,其中五名安装人员无安装资格证书,他们已参加并完成了该工程的一项设备安装工作。事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2天时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,强调设备调试为关键工作,停工2天导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2天是监理单位要求的,总监理工程师给予批准。专业监理工程师对施工单位实验室除考核资质等级及其试验范围外,还应考核哪些内容?
()是项目监理机构建立的前提,项目监理机构应根据委托监理合同而建立。
A:建设工程监理目标
B:建设工程监理任务
C:建设工程监理责任
D:建设工程总目标

建设工程监理招标与投标
某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成职能制项目监理组织机构。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。
总监理工程师要求:①六个职能管理部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;
②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发“工程暂停令”,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认;
(2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;
(4)质量控制组负责人审批项目监理实施细则;
(5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。



第1题,共3个问题
(简答题)绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。

第2题,共3个问题
(简答题)指出总监理工程师工作中的不妥之处,写出正确做法。

第3题,共3个问题
(简答题)指出项目监理人员职责分工中的不妥之处、写出正确做法。
